強風による屋根コロニアルの捲れを発見→重ね張り工事で耐久性アップ!(屋根リフォーム)

工事の担当者

佐幸(さこう)

佐幸(さこう)

春先に吹いた強風により、屋根のコロニアルが捲れる被害が発生しました。
これまでも同様の症状が見られ、その都度補修工事で対応してまいりましたが、築年数が経過していることもあり、今回はカバー工法による施工をご提案・実施いたしました。

リフォーム工事の主な仕様と工事の内容

屋根のセネター重ね張り工事

工事費 310万円
工期 36日間
施工時期 2026年7月~8月
リフォームの種類 屋根リフォーム

施工前 コロニアル捲れ

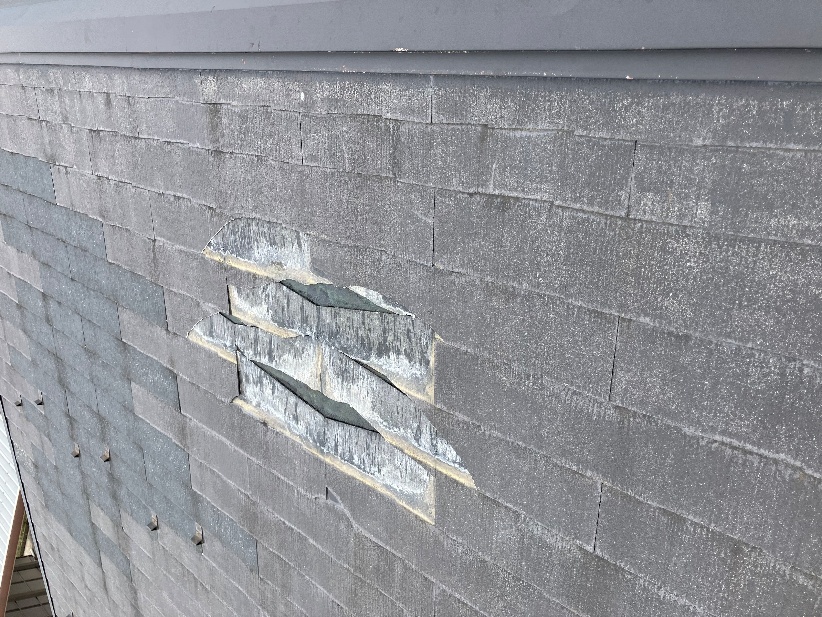

強風によりコロニアルが捲れました。
写真の奥側の色が濃くなっている部分は過去に補修した箇所です。

足場設置

2026年07月28日

初めに作業用・転落防止のための足場を設置します。

仮設トイレ設置

2026年07月29日

職人さん用の仮設トイレを設置します。

屋根工事

2026年08月03日

屋根工事開始です。

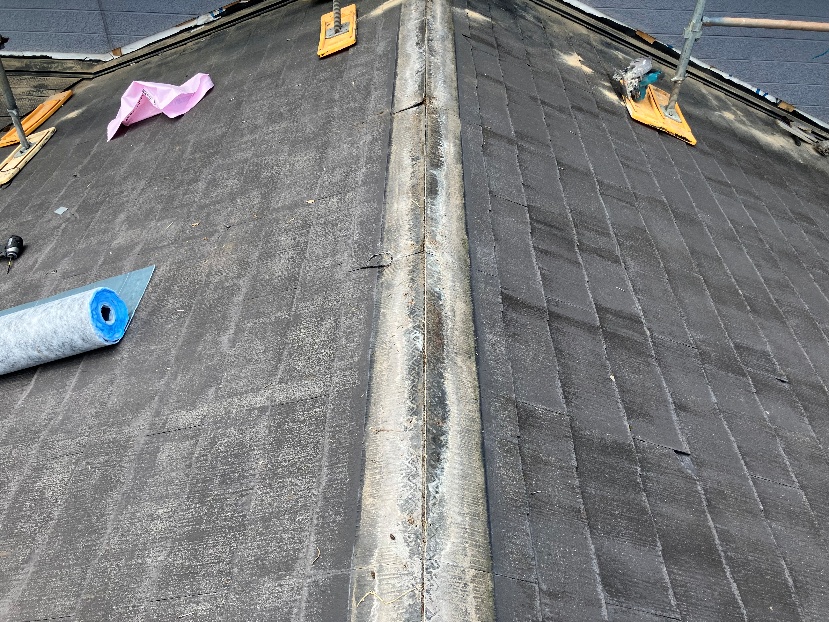

棟・取合水切板金・雪止め等撤去します。
工事期間中お盆を挟むため、1階・2階と分けて作業を進めます。

屋根工事

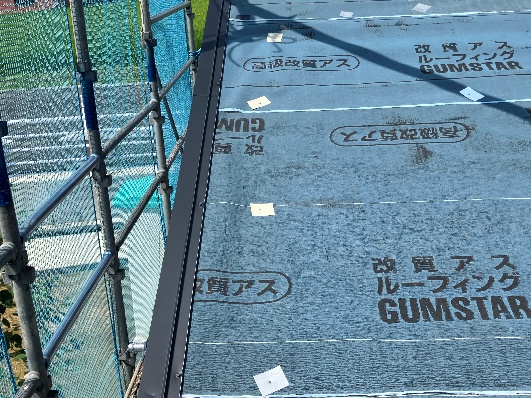

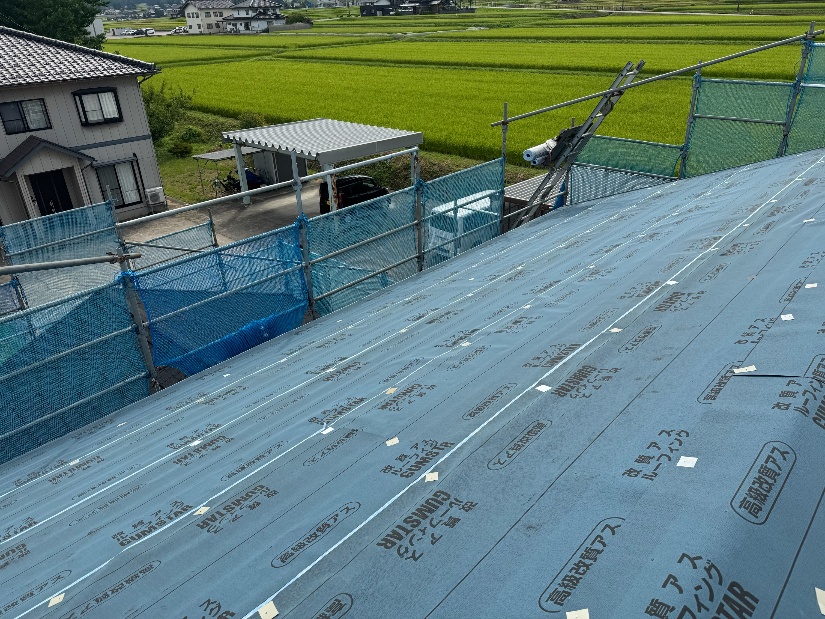

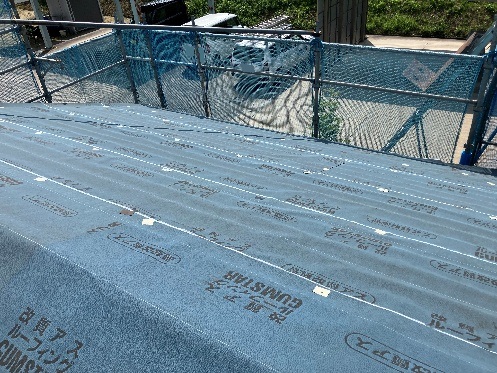

防水のためのルーフィングを貼り、役物を取り付けていきます。

屋根工事

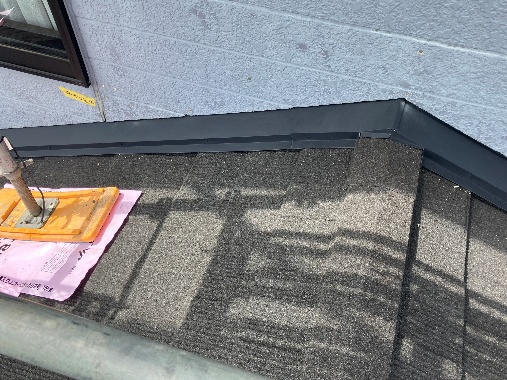

セネター本体を葺いていきます。本体工事が終わったら、棟役物や水切り板金を取付ます。

板金・雨樋工事

2026年08月10日

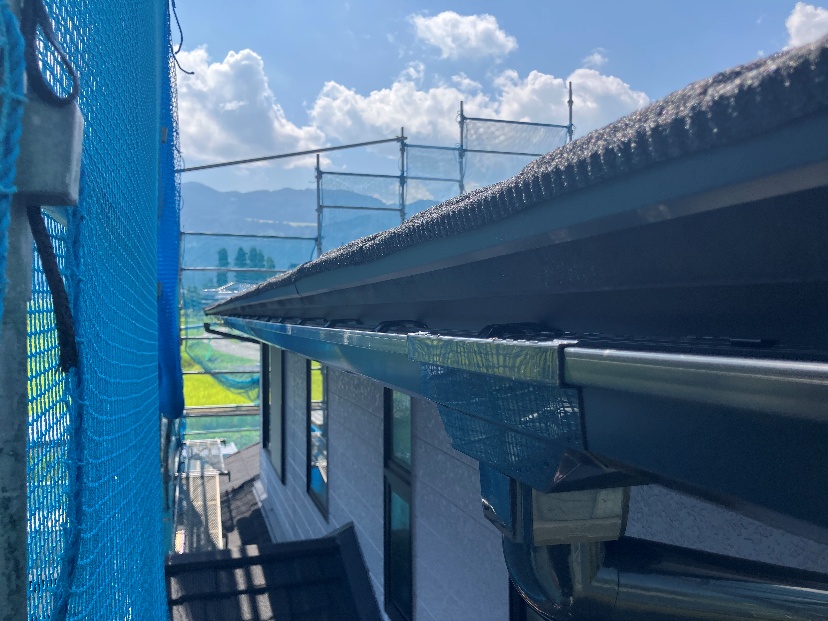

下屋根廻りの雨樋を外し、破風鼻隠しに板金を当てます。

板金・雨樋工事

2026年08月11日

毎年の積雪により、樋受け金具も変形していた為、雨樋も新しくしました。
お盆前の作業はこれで完了です。開けてから大屋根の作業となります。

屋根工事

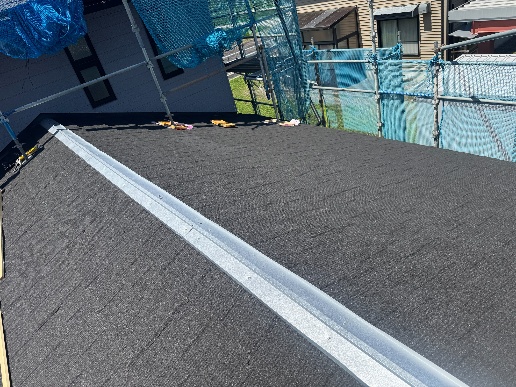

2026年08月17日

下屋根同様に、ルーフィングを貼ります。大屋根工事は、取合いなどが無い分、下屋根の作業より格段に速く作業が進みました。

屋根工事

2026年08月19日

大屋根の作業に関しては3日間で終わりました。

板金・雨樋工事

2026年08月24日

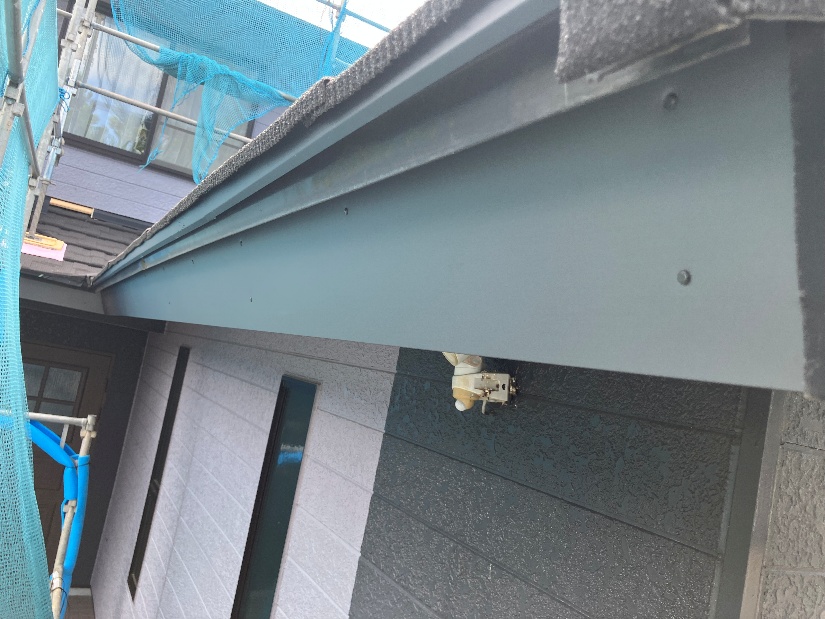

1階と同様に破風板金・雨樋工事を行いました。
あとは、仮設足場とトイレの撤去をして完了となります。

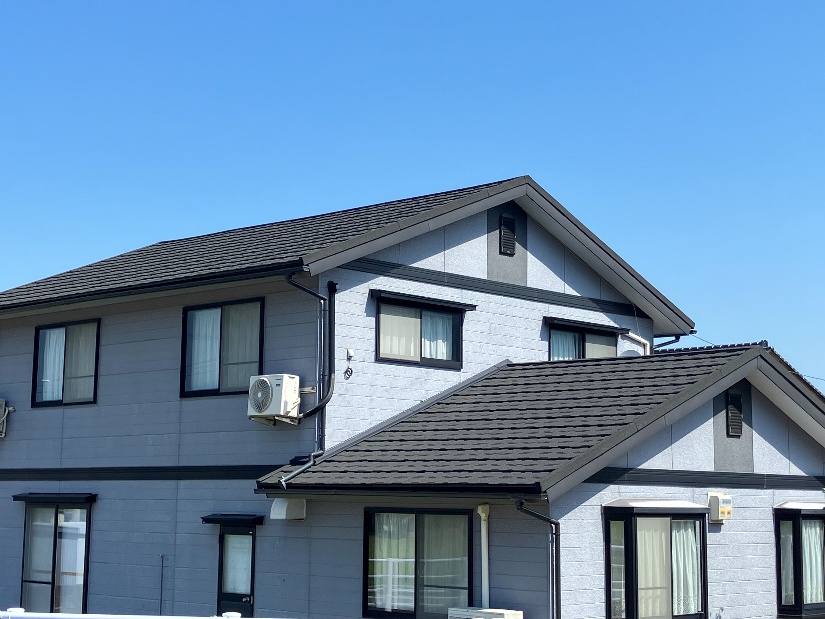

完成

2026年08月31日

非常に暑い中の作業でしたが、工事も無事完了し、屋根がすっきり綺麗になりました。
これで強風の季節も心配ありません!
