築34年 外装工事(屋根コロニアルと外壁窯業サイディングのカバー工法)新築に見える仕上がりです。

工事の担当者

雛形 (ひながた)

雛形 (ひながた)

屋根と外壁が老朽化にて、表面がザラザラに傷んで剥がれ落ちてくる箇所や割れも発生していました。
塗装工事では長持ちできない状態なので、美観も重視しながらカバー工法により耐久性アップを見込むご提案です。

リフォーム工事の主な仕様と工事の内容

屋根:金属屋根セネター重ね張り 色:サーブル・黒色
外壁:金属サイディング重ね張り、Danサイディング トロワF(2色張り分け)
屋根廻り:屋根廻り板金包み・雨樋交換

工事費 650万円
工期 1.5ヶ月間
施工時期 2025年11月~12月
リフォームの種類 屋根リフォーム 、  外壁リフォーム

工事前の下準備

2025年11月13日

外部工事には、足場工事が必要。また業者様の仮設トイレや、廃棄のダストBOXの設置を行います。
工事前には、お客様とのお打合せや近隣のお客様へのご挨拶も実施しております。

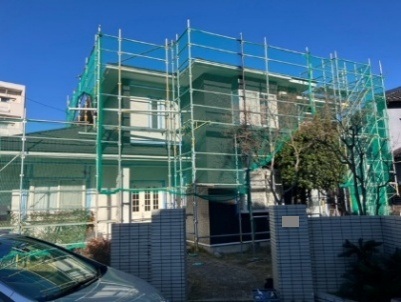

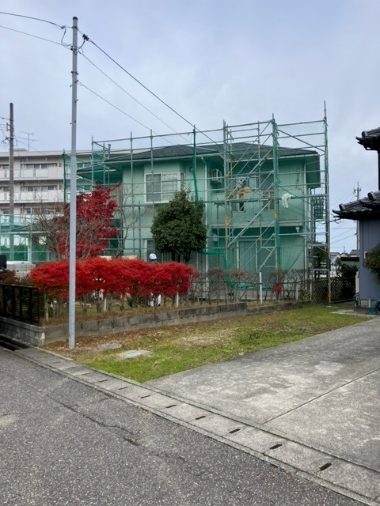

工事中(仮設足場工事)

2025年11月13日

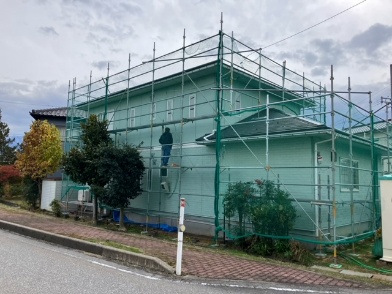

仮設足場の設置になります。足場工事では、転落防止のネットも張り安全対策をします。
足場に登る際にはヘルメットは必須です。
お家一軒の足場設置時間は約半日程度です。

屋根工事

2025年11月28日

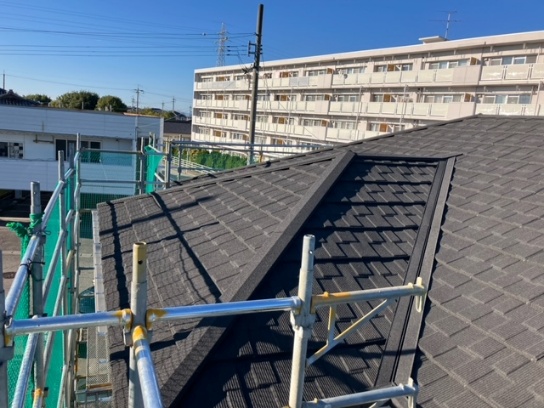

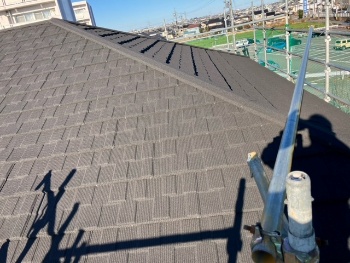

屋根の上には脱着物が少ないので、防水シート張り屋根工事(カバー工法)を完了しました。期間は約2週間程度かかります。
同時に、外壁工事の下準備の為にエアコン室外機やフード類などの脱着を行います。

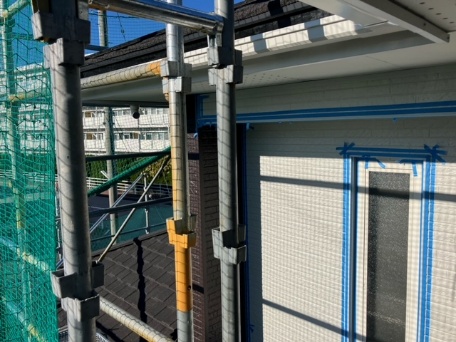

また、屋根廻りの板金及び塗装を実施、雨樋も交換します。



外壁工事その1

2025年12月01日

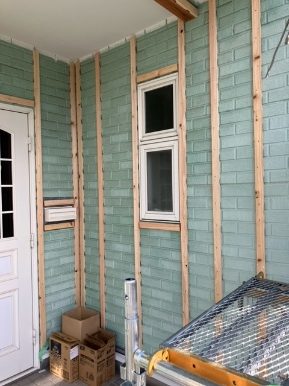

外壁工事に着手していきます。既設外壁に木桟を打ち付けし、金属サイディングを張っていきます。
今回は玄関POST口交換をして仕上がり良く施工していきます。
金属サイディングはデザインによって縦張りや横張りができます。一般的には横張りが多く、その際の木桟の下地は縦方向に張ります。

外壁工事その2

2025年12月20日

金属サイディングが終盤になってくると、隙間にシーリング充填仕上げ工事となります。
また新しい屋外フードやカバーも取付していきます。

工事完成

2025年12月26日

足場・仮設トイレを撤去し、年内での工事完工となりました。
金属屋根セネターはガルバニウム鋼板の表面に天然石が吹き付けてあり、雪止め効果も発揮し、雨樋の破損の予防にもなります。
外壁は落ち着いた濃いブラウン色をメインに、ホワイトのサッシもアクセントになり、玄関ドアとポーチ部分をホワイト系で張り分けすることでワンポイントアクセントの仕上がり、新築の様な仕上がりとなりました。
