リフォーム日誌
外壁・屋根のリフォームで家を守る!信頼の施工実績

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

外壁の反り・コーキングの劣化、屋根の汚れが気になるとの事で工事を承りました。

リフォーム工事の主な仕様と工事の内容

屋根重ね張り工事・外壁シーリング改修及び塗装工事

工事費 460万円
工期 約50日間
施工時期 2025年10月~12月
リフォームの種類 屋根リフォーム 、  外壁リフォーム

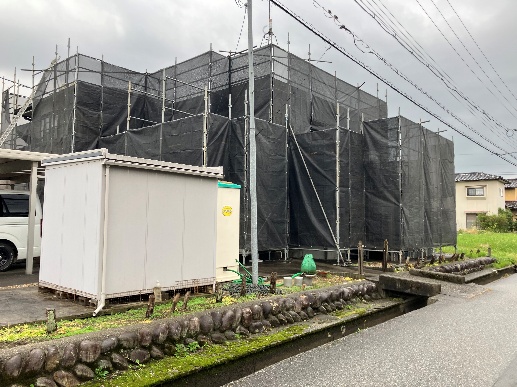

工事前

仮設工事

2025年10月24日

初めに、作業用の足場及び仮設トイレを設置します。
外壁工事は今回塗装の為、足場のネットは目の細かいメッシュタイプを使用します。

電気工事

2025年10月25日

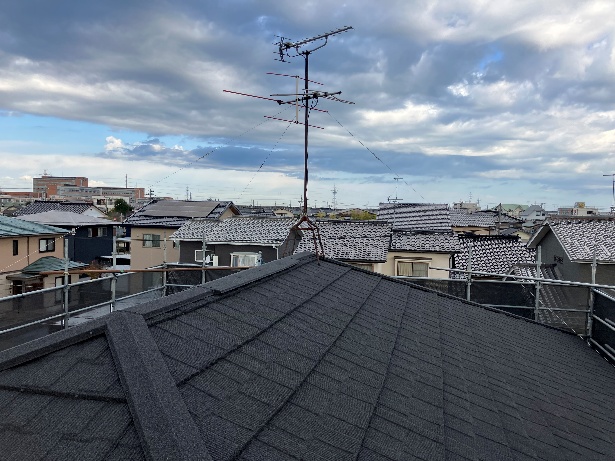

屋根は重ね張り工事のため、屋根に設置のアンテナを外し、足場へ仮設置します。

屋根工事

2025年10月27日

屋根工事開始です。

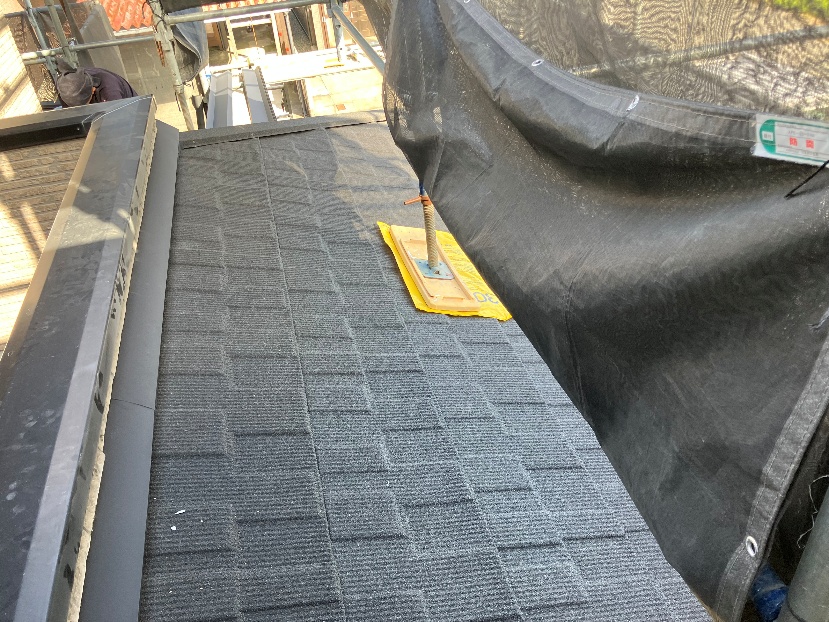

最初に、雪止めを撤去します。

屋根工事

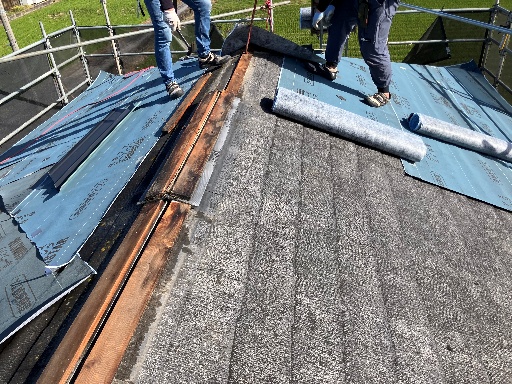

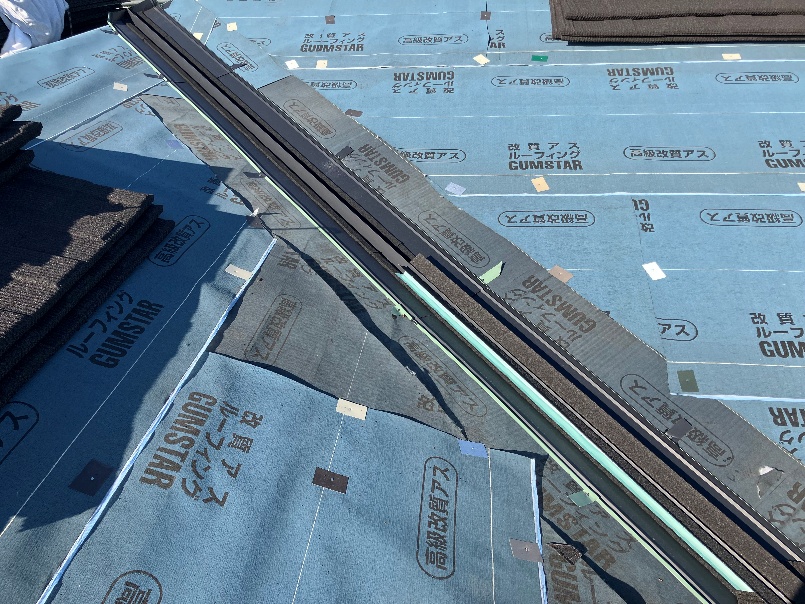

棟板金を撤去し、ルーフィングを敷いていきます。

屋根工事

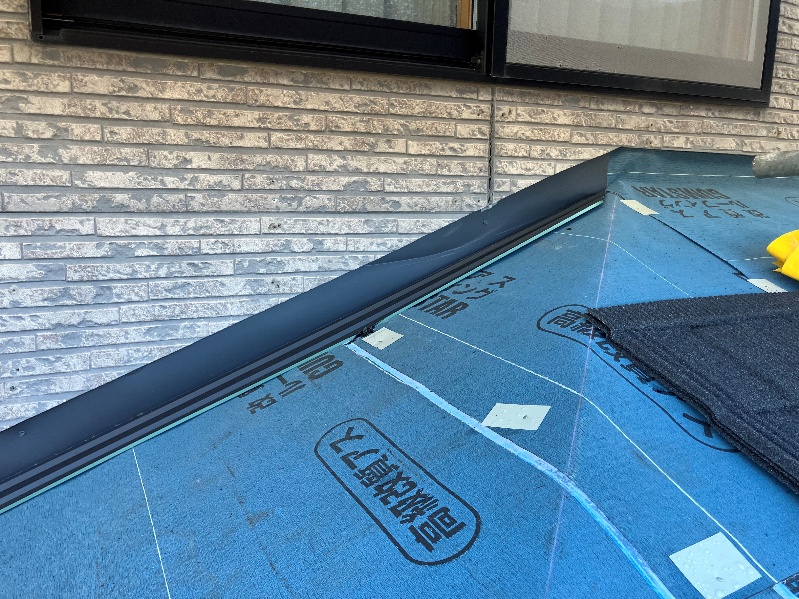

谷板金などの役物を取付ていきます。

屋根工事

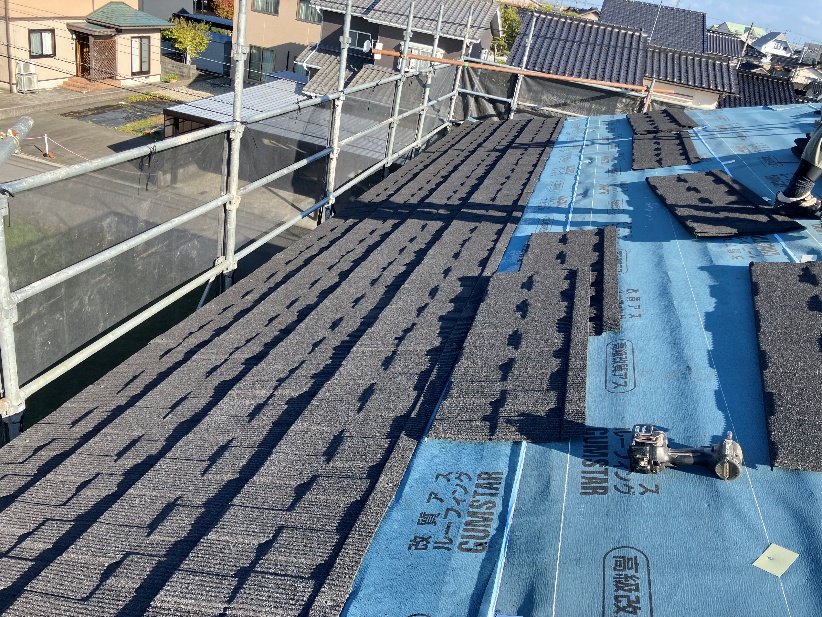

本体を葺いていきます。

屋根工事

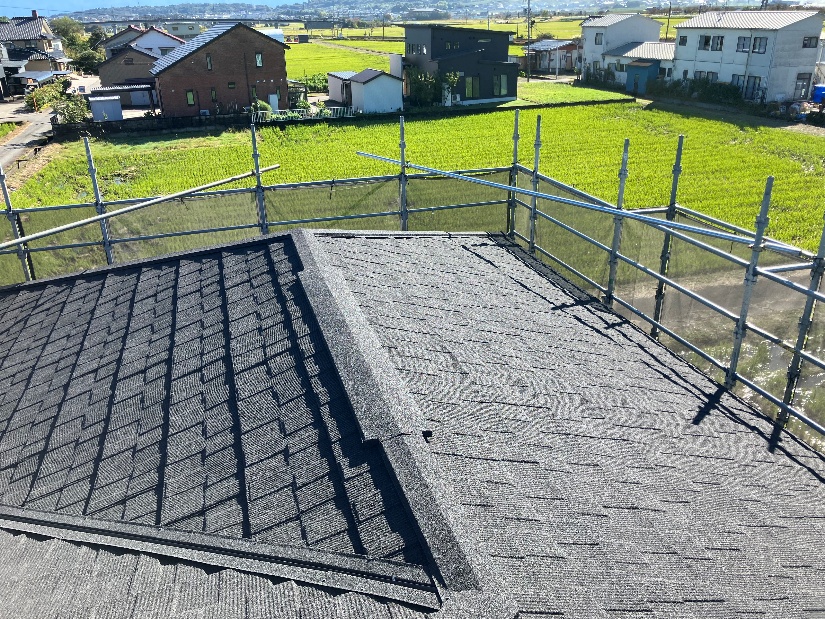

棟の役物を取付。大屋根は完了です。
続いて下屋根に移ります。

屋根工事

大屋根と違い、外壁との取り合い部の加工が発生します。

屋根工事

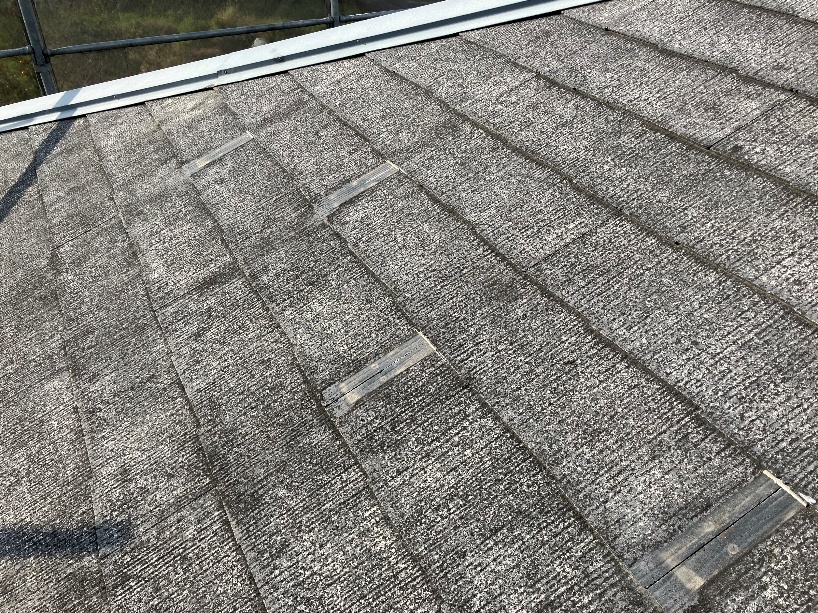

下屋根も葺き終わり、屋根工事は完了です。

外壁洗浄

2025年11月07日

塗装工事の前に、外壁を高圧洗浄機を使用し、洗浄していきます。

電気工事

2025年11月08日

外壁に設置されている付帯物を外していきます。

シーリング改修

2025年11月08日

経年により劣化したシーリング打ち替えます。

外壁反り押え

2025年11月08日

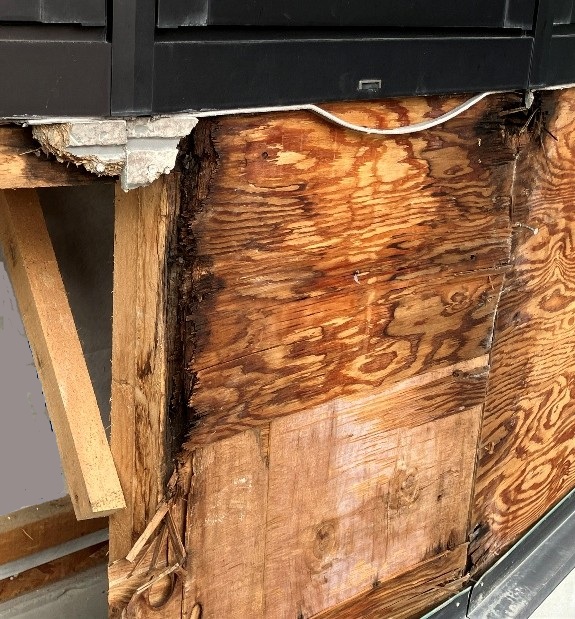

出窓部の外壁の反りを矯正しようと、ビスを打ち込みましたが、うまくいかず・・・。外壁をめくって見ると、下地の腐食が確認できました。急遽出窓部の張替を行うこととなりました。
腐食の原因は、シーリングの切れにより、雨水が外壁の裏を回ったことによるものと考えられます。

塗装工事

2025年11月15日

塗装工事開始です。
下塗りを行います。
塗装の剥がれを防ぐのと、上塗りの仕上がりをよくするための作業です。

塗装工事

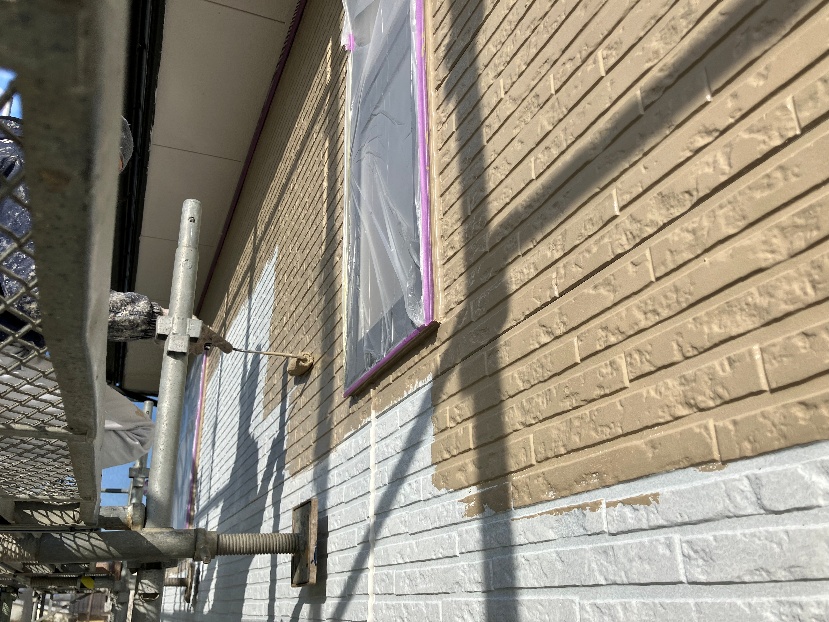

上塗りを行います。(1回目)

塗装工事

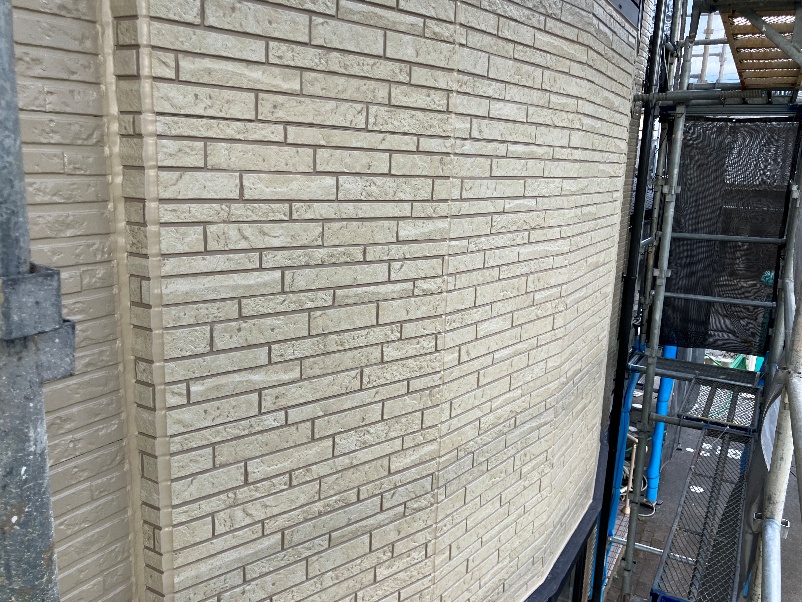

再度上塗りを行い、塗装作業は完了となります。(2回目)

大工工事

2025年11月21日

大工にて、出窓部の腐食部の下地を入替し、タイベックを貼ります。

板金・樋工事

2025年11月25日

既存の破風板の状態が悪く塗装ができないため、板金で包み、雨樋を取替しました。

ベランダ防水工事

2025年11月27日

ベランダ防水工事です。
既存の防水層の状態が良かったため、既存上にFRP防水層を作ります。

防水工事

2025年11月28日

トップコートを塗り仕上げます。

サイディング工事

2025年11月27日

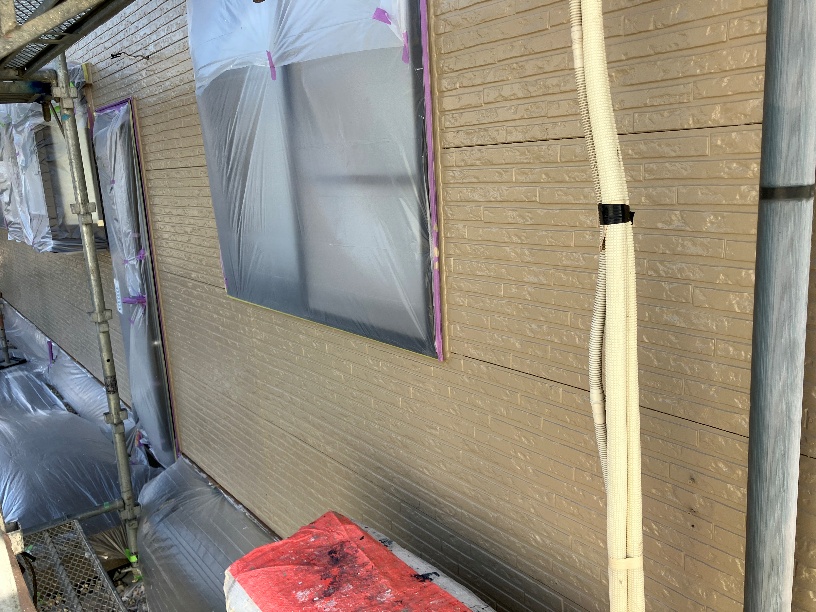

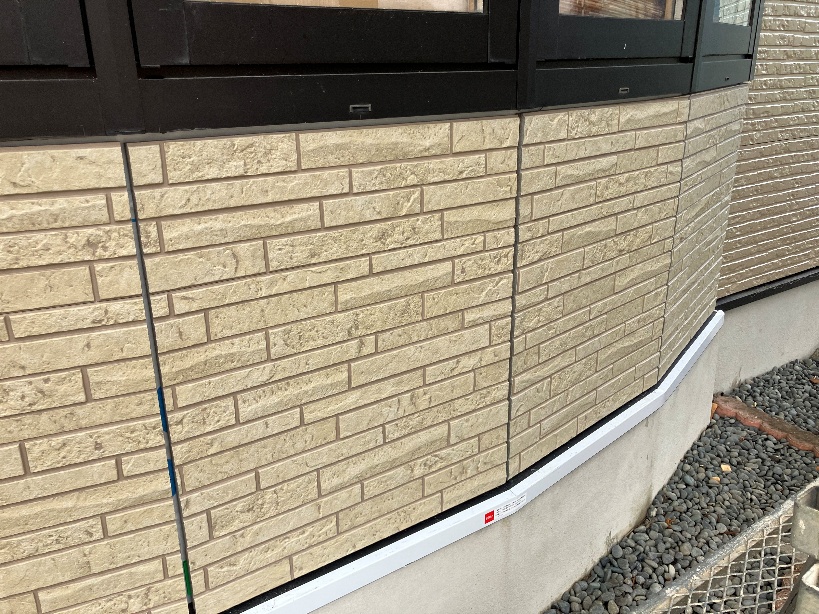

出窓部のサイディングを張ります。

電気工事

2025年11月28日

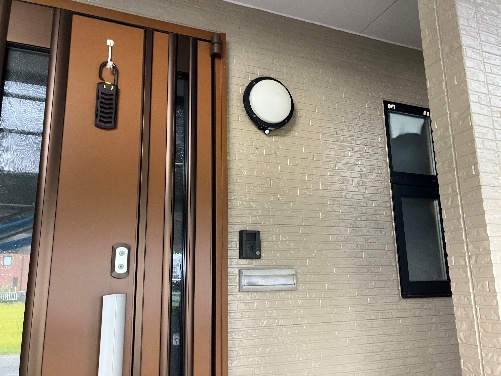

電気職人にて、アンテナや外壁の付帯物の復旧をおこないました。

シーリング工事

2025年11月29日

出窓のサイディング張替部のシーリングを施工しました。

工事完了

2025年12月11日

足場・仮設トイレを撤去し、工事完了となります。
