リフォーム日誌
流し台からシステムキッチンへ入替工事・勝手口引戸取替

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

お客様より勝手口の動きが悪いので見て欲しいと連絡があり、訪問しました。ご主人様とお話をしてサッシの入替でのご提案となりました。
奥様より、大工さんが入るのであれば古くなったキッチンも入替たいとの強いご要望によりご契約となりました。

リフォーム工事の主な仕様と工事の内容

・システムキッチン工事
・勝手口引き戸入れ替え

工事費 198万円
工期 10日間
施工時期 2025年3月
リフォームの種類 キッチンリフォーム

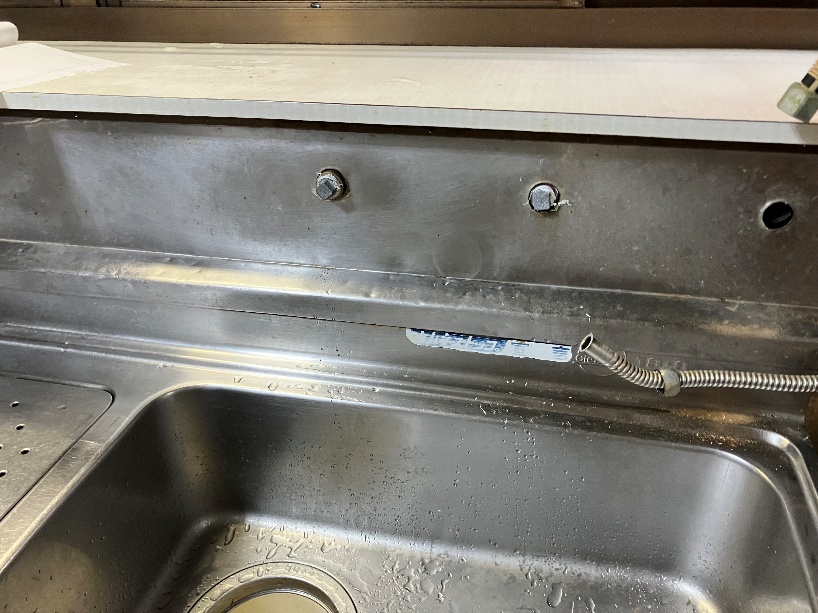

施工前(キッチン)

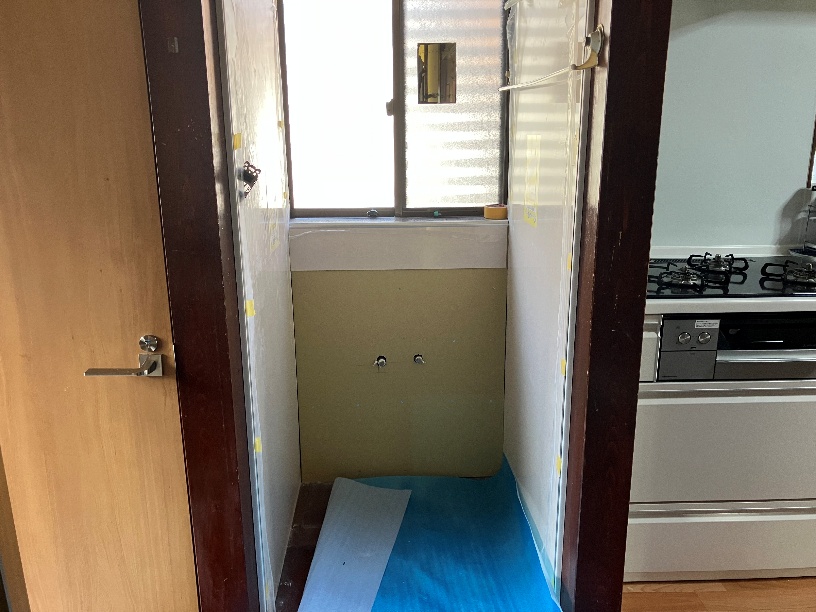

施工前(勝手口)

配管工事

2025年03月13日

工事開始です。
初めに配管職人にて止水作業を行います。

解体工事

2025年03月14日

止水作業後にすぐに解体工事に移ります。

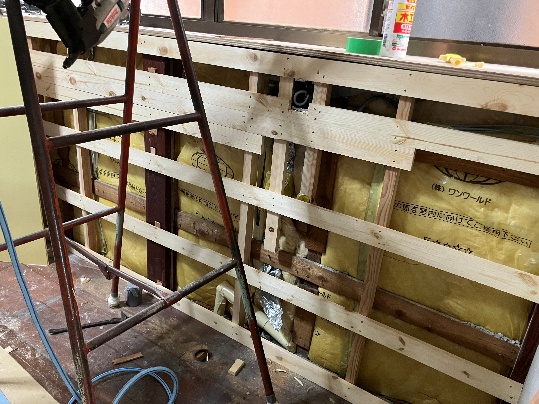

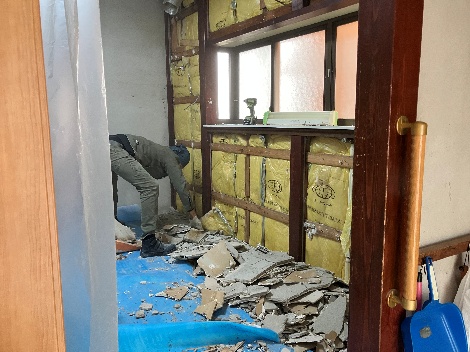

流し台の撤去・壁の解体を行います。

解体工事

2025年03月14日

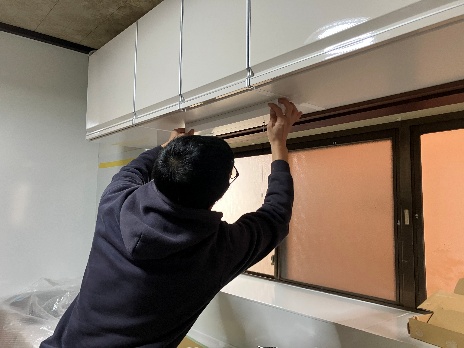

外壁を可能な限り傷つけない様、勝手口のサッシ枠を撤去します。

電気工事

2025年03月14日

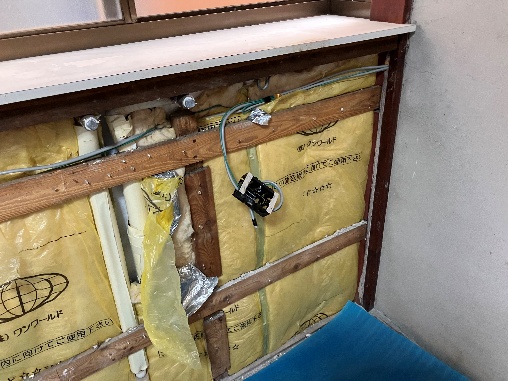

解体工事後に食洗器の配線や、追加のコンセントの配線を行います。

配管工事

2025年03月14日

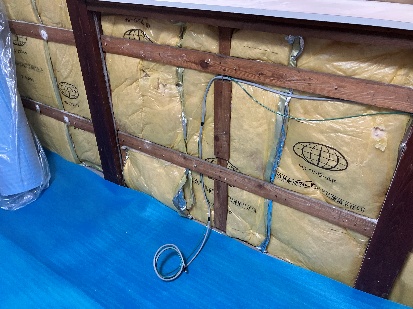

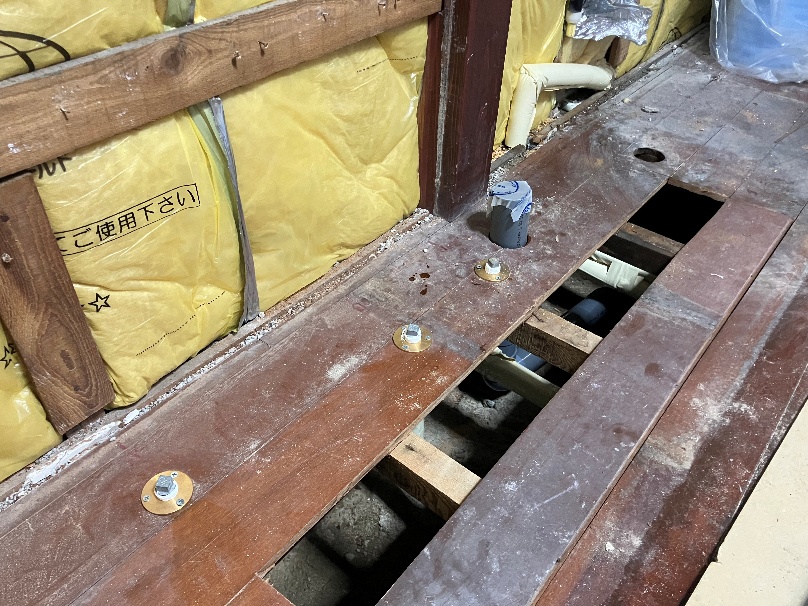

次に、給水・給湯配管・排水管の立上げを行います。
メーカーから手配されている図面を確認しながら立上げます。

大工工事

2025年03月15日

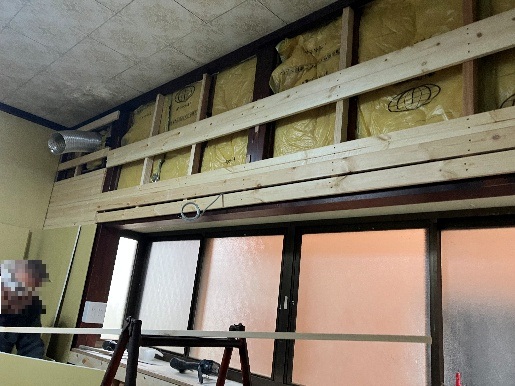

大工作業開始です。
システムキッチン・吊り棚の固定に必要な下地を入れ、石膏ボードを貼っていきます。

左官工事

2025年03月17日

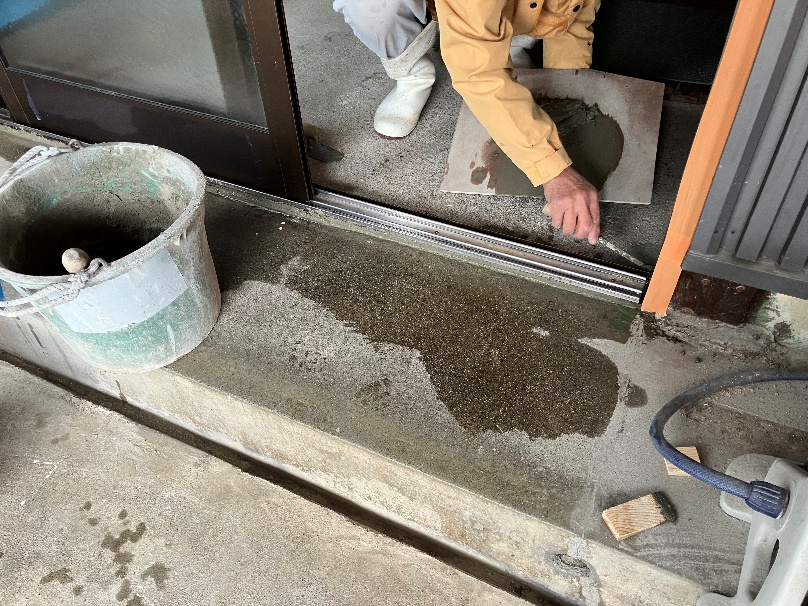

勝手口のサッシを取り付けた後に、左官職人にて敷居部のモルタル補修をします。

内装工事

2025年03月18日

次に内装工事に移ります。
キッチンパネルを貼らない場所にビニールクロスを貼ります。

システムキッチン組立

2025年03月19日

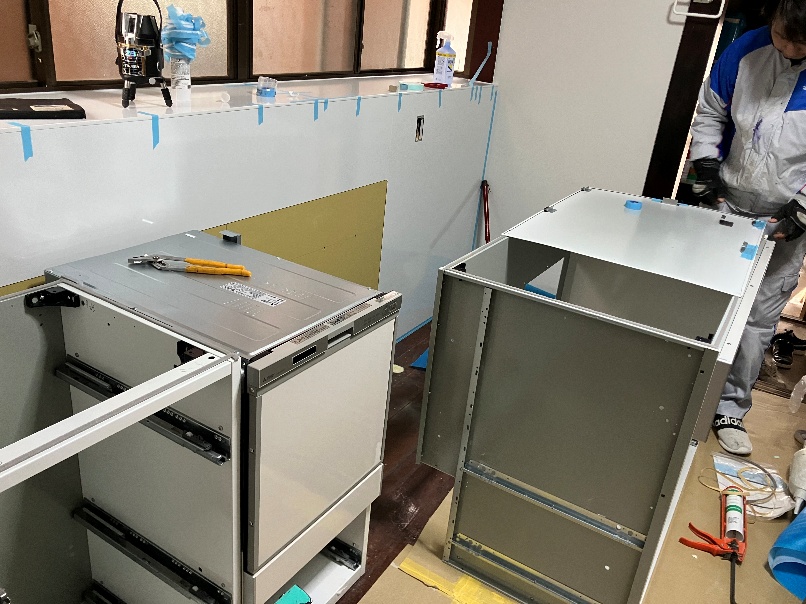

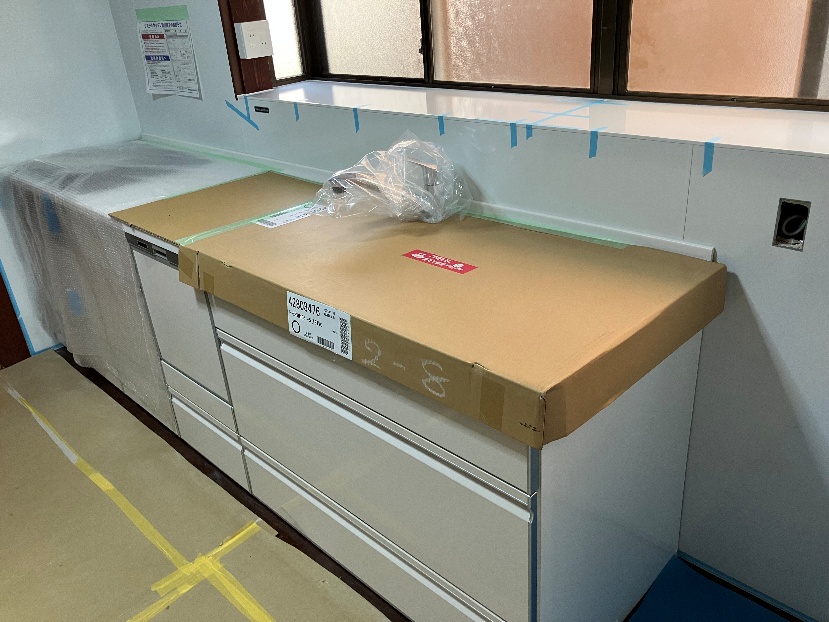

キッチンパネルを先に施工し、システムキッチンを組立て行きます。

システムキッチン組立

2025年03月19日

組立完了です。
電気工事・配管工事が残っていますので、しっかりとキッチンの養生を行います。

電気・配管工事

2025年03月21日

配管職人・電気職人にてそれぞれ接続していきます。

完成

2025年03月22日

最後にクリーニング・シーリング打ちをして完成となります。

洗面台入替 施工前

キッチン入替工事後に、洗面台入替の工事も頂きました。

大工工事

2025年04月15日

洗面台撤去後に、大工にて背面と両側面を造作して、キッチンパネルを貼りました。

追加工事完了

2025年04月15日

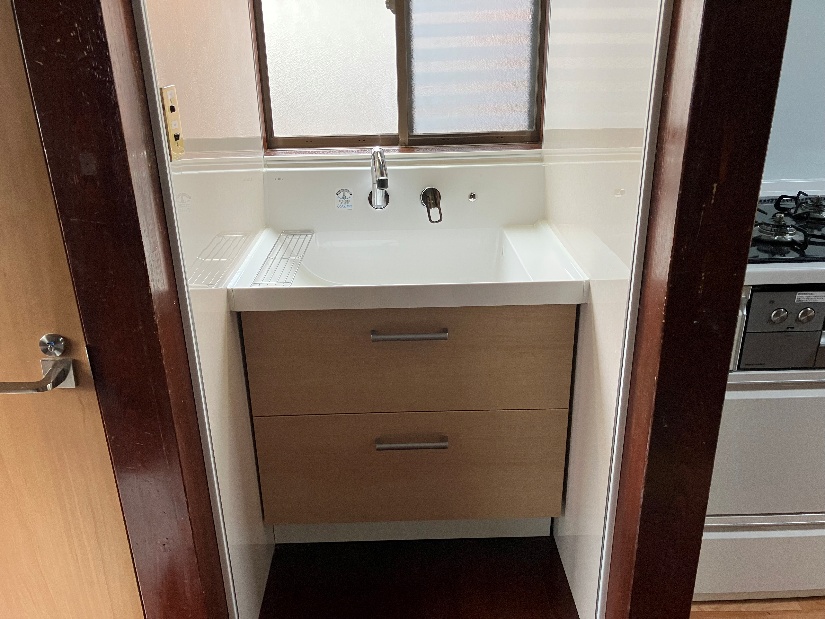

配管職人にて、洗面台を設置して完了です。
隙間なく仕上がりました。これで水飛びしても安心です。

その他リフォーム日誌を見る
