「子供たちの成長と共に」フリースペース間仕切り工事

工事の担当者

旅  (たや)

旅 (たや)

「子供達も大きくなり、一人一部屋にしてあげたい」と2階フリースペースの間仕切り工事の依頼を頂きました。11歳と14歳の兄弟のお部屋を作っていきます。

リフォーム工事の主な仕様と工事の内容

2階フリースペース間仕切り工事。
・大工工事・内装工事・クリーニング
サンゲツ:SP2544

工事費 17万円
工期 2日間
施工時期 2026年5月
リフォームの種類 寝室・子供部屋リフォーム

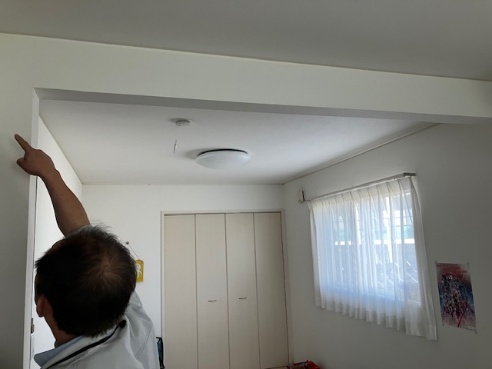

現場調査

2026年03月27日

まず初めに先輩社員と一緒に現場調査を行います。
資材の搬入経路やお部屋にある家具の状況、既設の巾木や廻り縁の色、大きさを測るためです。工事を行う上で、現場調査は欠かせません!

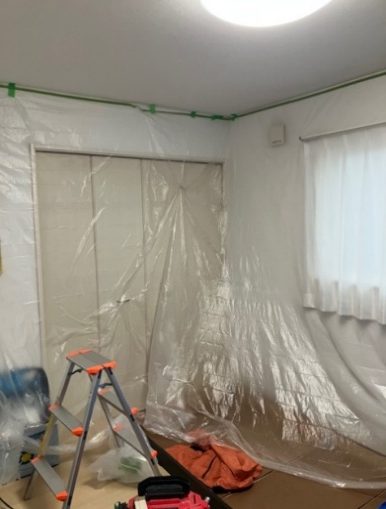

養生作業

2026年05月01日

工事をする際にどうしても、木くずや粉が舞いお部屋が汚れてしまいます。その為、机や本棚などお部屋全体をビニールテープやブルーシートで養生を行い、汚れるのを防ぎます。

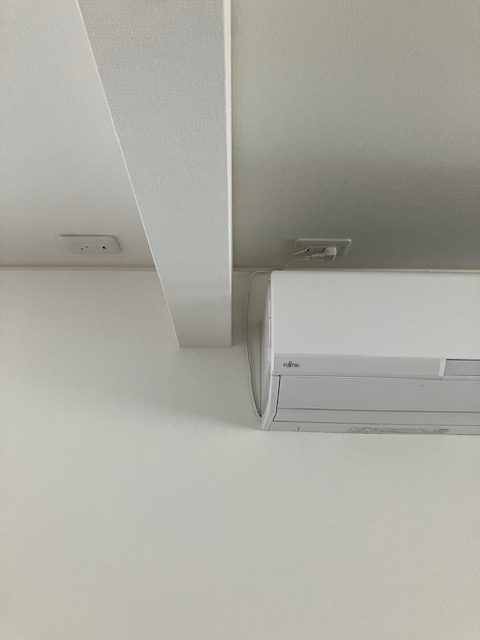

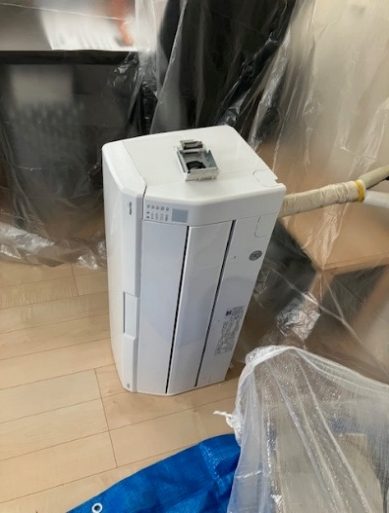

エアコン取外し

2026年05月01日

今回新しく作る壁のすぐ横には、エアコンがついていました。これでは壁を作る際に邪魔になってしまうので、エアコンを脱着する必要があります。



工事スタート

2026年05月01日

大工工事に取り掛かります。

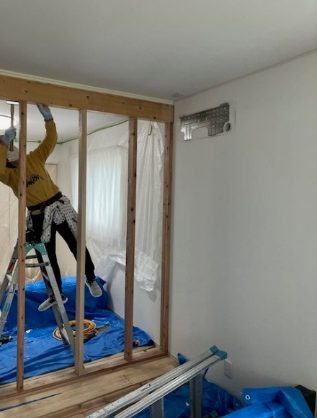

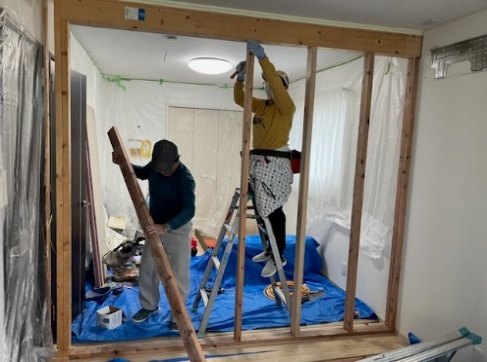

壁の基となる、プラスターボードを貼るためにスタッド(下地材)を立てていきます。2人で作業して頂いているため、あっという間に工事が進んでいきます。

初日の作業(大工工事)

2026年05月01日

次にプラスターボードを貼っていきます。

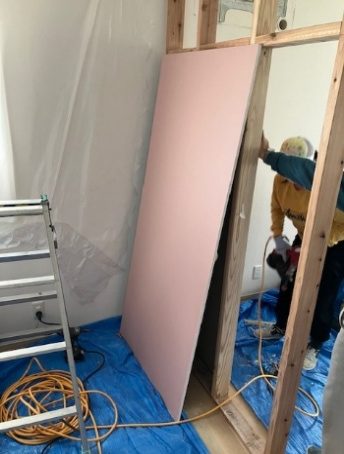

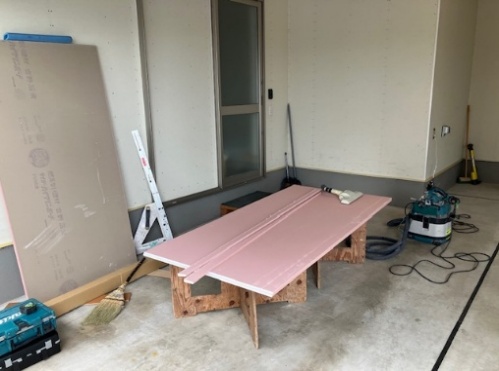

プラスターボードを壁に必要な大きさにカットします。室内では狭く、木粉もたくさん出てしまうので今回は、お客様宅のガレージをお借りしてカットさせて頂きます!
インナーガレージは天候に左右されることがなく、工事の環境的にはとても助かりました。
いよいよ部屋が2つに分けられていきます!ドキドキです。

~2日目~

2026年05月02日

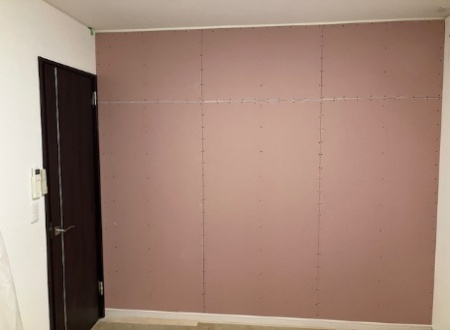

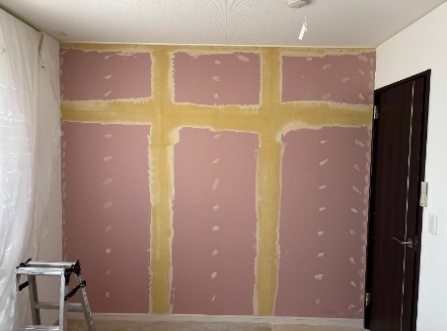

昨日、プラスターボードをすべて貼り終え、部屋が完全に分けられました!                         2日目は、貼り終えたプラスターボードにパテ仕上げをする所からスタートです。
パテとは粘土のようなペースト状の物を、プラスターボードの継ぎ目やビス穴に埋めて、平らにさせる下地作りです。この作業をしなければ、クロス(壁紙)を貼っても綺麗に仕上がらないため、パテ仕上げはとても大事な作業になります。

完成まであと少し

2026年05月02日

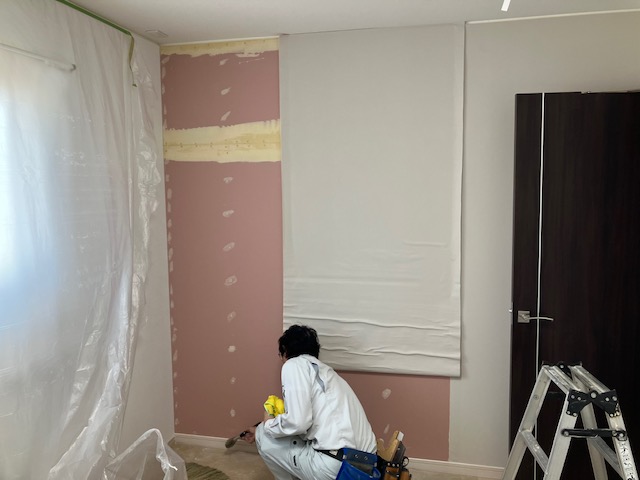

パテを少し乾かしたら、いよいよクロスを貼っていきます。クロスを貼るだけで、雰囲気がガラリと変わります。一気にお部屋っぽくなってきました♪
工事終了まであと少しです。

いよいよ完成♪

2026年05月02日

エアコンを再取付&クリーニングを終え、工事終了です!既設のクロス色よりも少しベージュのクロスを選ばれ、アクセントも出てオシャレな空間に仕上がりました♪
お子さんの成長に伴い変化する間取りのリフォームをお手伝いさせて頂きました。この度は、ご依頼頂きありがとうございました!
