和室を寝室へ、2階寝室をセカンドリビングとご主人様のワークスペースへと改装工事!

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

子供たちが成長するにつれて、それぞれの部屋を用意し、今の生活空間を整備したいとのご相談でした。

リフォーム工事の主な仕様と工事の内容

1階和室を寝室(洋室)へ改装工事。2階和室をセカンドリビングへ改装工事。

工事費 750万円
工期 50日間
施工時期 2025年10月~12月
リフォームの種類 寝室・子供部屋リフォーム

工事前(1階和室)

解体工事

2025年10月16日

工事開始です。
工事範囲が1階2階とありますが、工事箇所の家具などの仮置きが必要なため、2回に分けて工事を進めて行きます。お客様と相談し、1期目は、1階和室及び、2階の子供部屋から施工します。

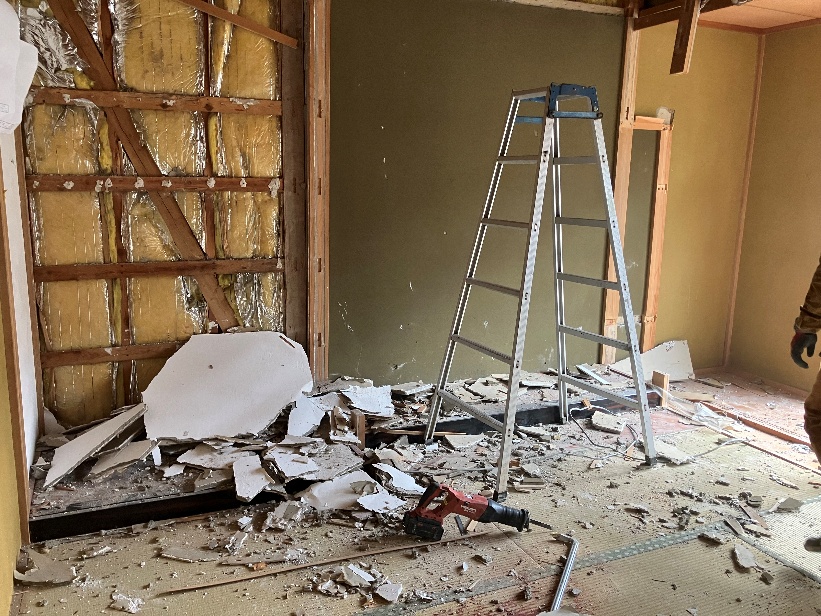

解体工事

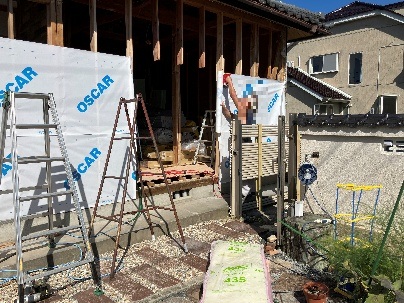

サッシの入替もありますので、外壁の一部も解体していきます。雨養生もしっかり行って行きます。

解体工事

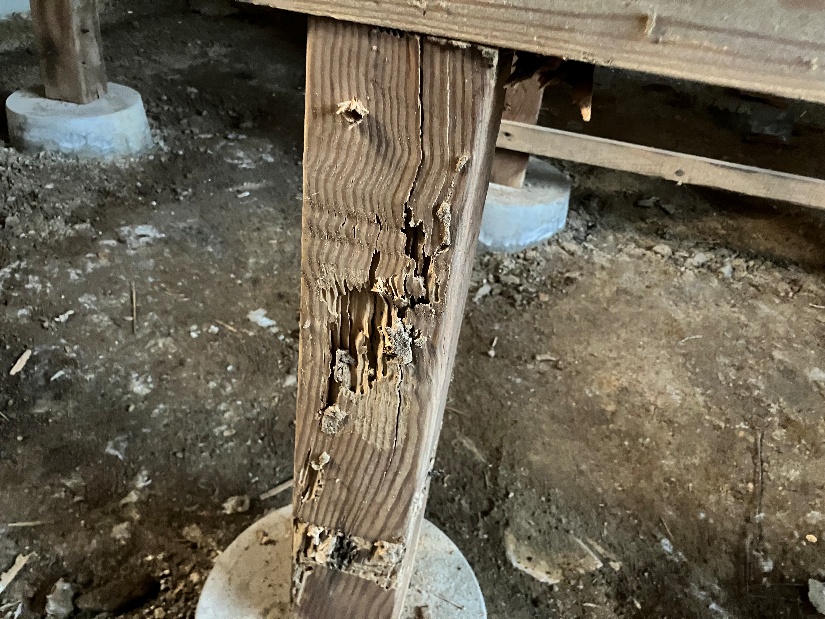

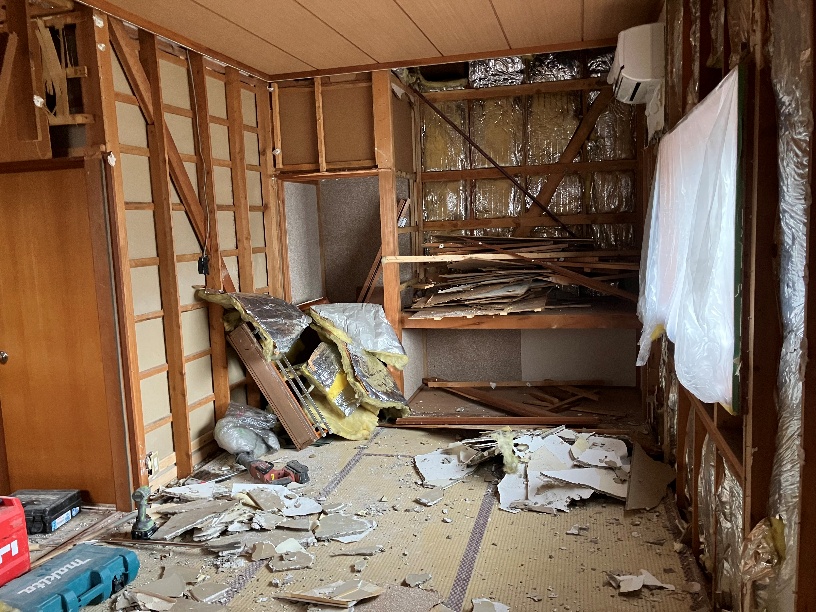

解体作業中、白蟻被害を確認できました。
白蟻自体は確認できませんでしたが、お客様に現状を見て頂き、後日、床下全体に防蟻処理をおこないました。

解体工事

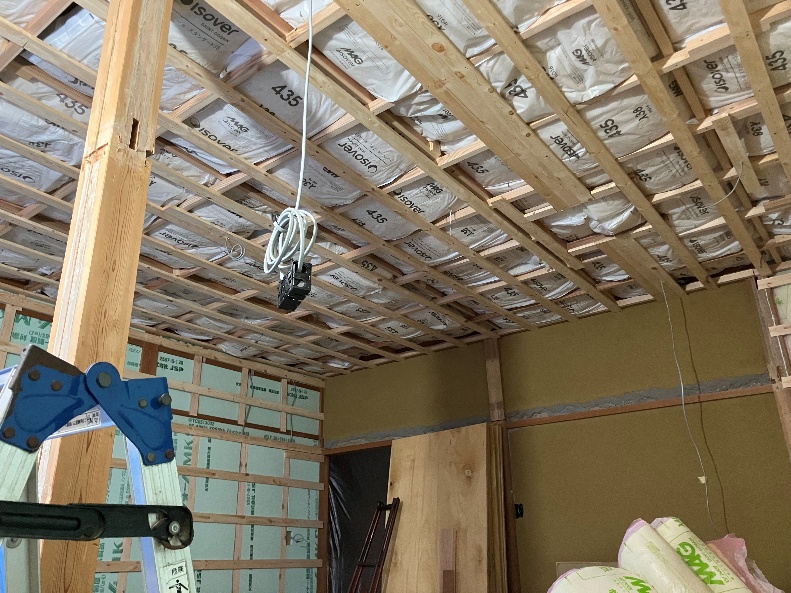

2階子供部屋の解体です。断熱性能を高めたい為、外周の内壁・天井を解体し、古い断熱材を撤去します。

大工工事

2025年10月18日

大工工事です。

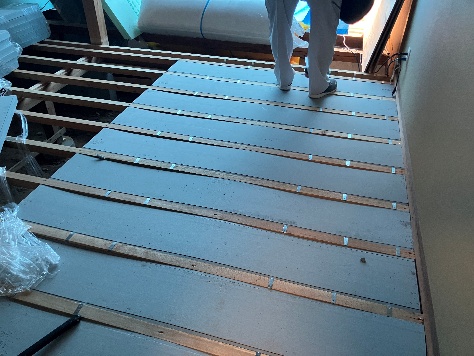

初めに資材置き場用に、寝室となる部屋の床工事を行います。

大工工事

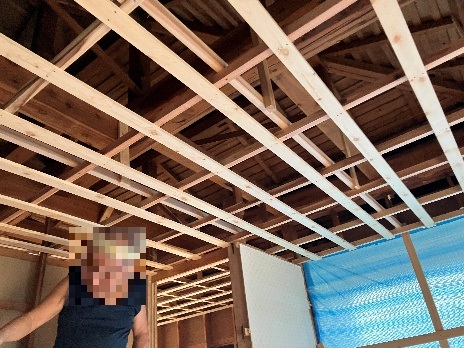

タルキを取付、床下断熱材を入れていきます。
その後合板を張って、一旦寝室の作業は終了です。

大工工事

2025年10月23日

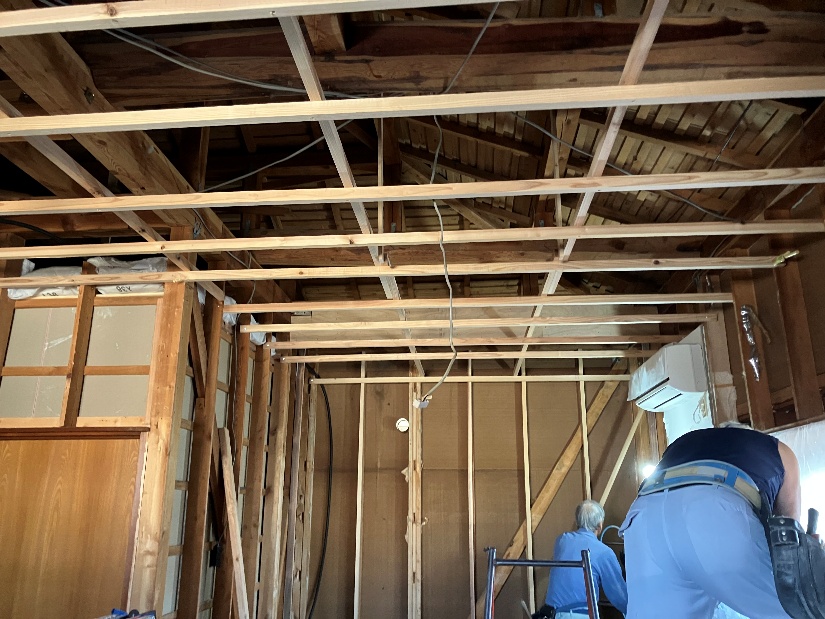

2階子供部屋の工事に移ります。

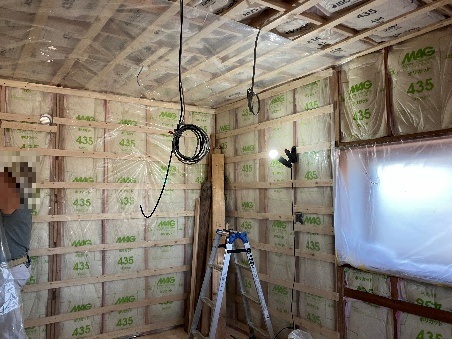

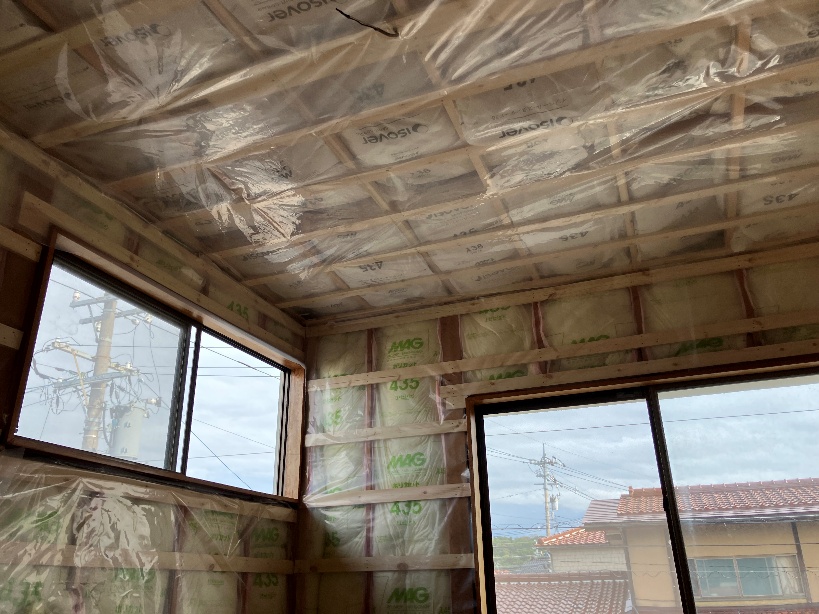

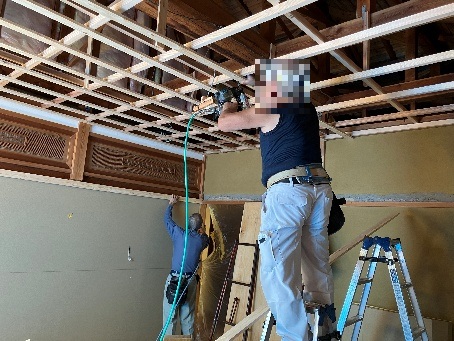

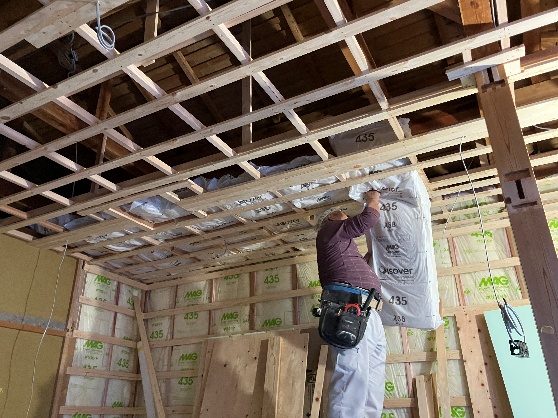

天井下地を行い、断熱材を入れて行きます。

大工工事

壁も同様に、断熱材を入れポリシートで覆います。
この段階で、ご主人様から、以前よりも寒さを感じないとお話されました。

電気工事

2025年10月23日

電気配線工事です。

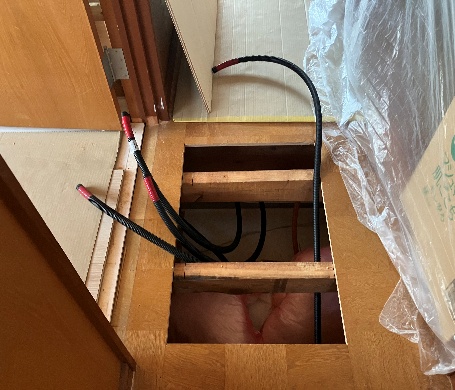

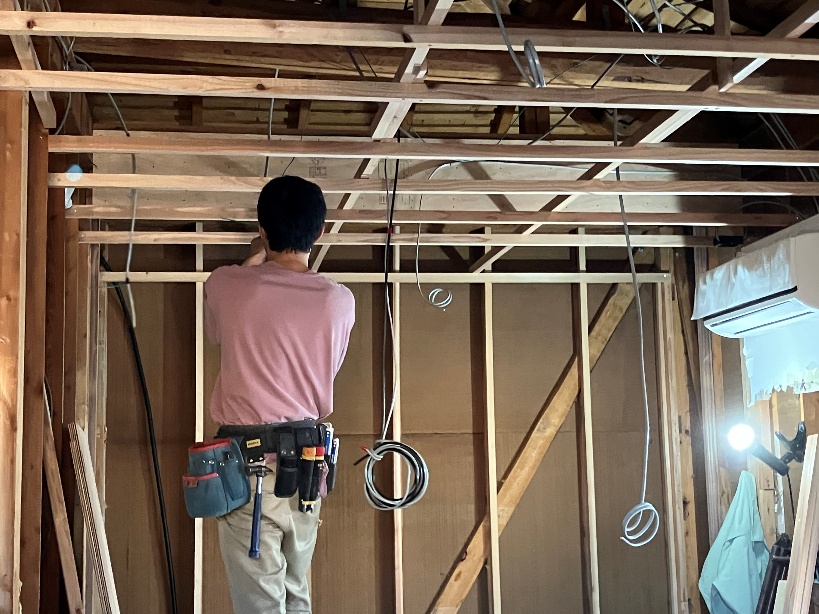

コンセントや照明、LAN配線の為の、先行配管作業を行いました。職人さんと事前に打ち合わせを行っており、1階からの経路を検討し、2期工事の為の下準備までしておきます。

大工工事

2025年10月23日

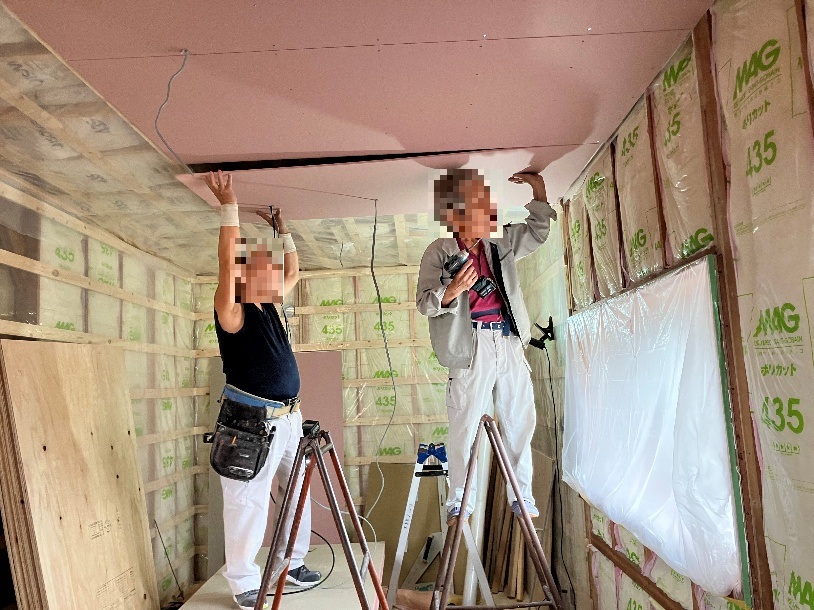

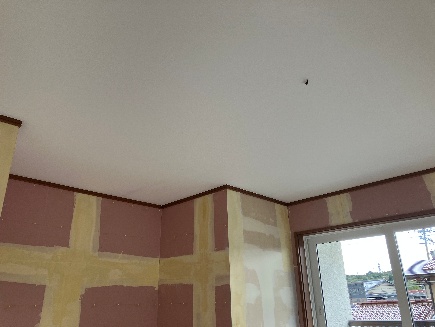

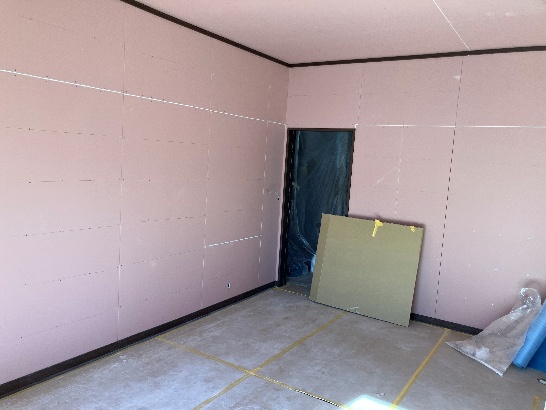

プラスターボード施工です。
柱が隠れ、部屋らしくなってきました。

大工工事

2025年10月25日

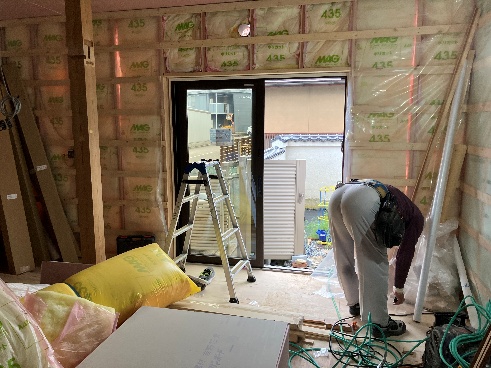

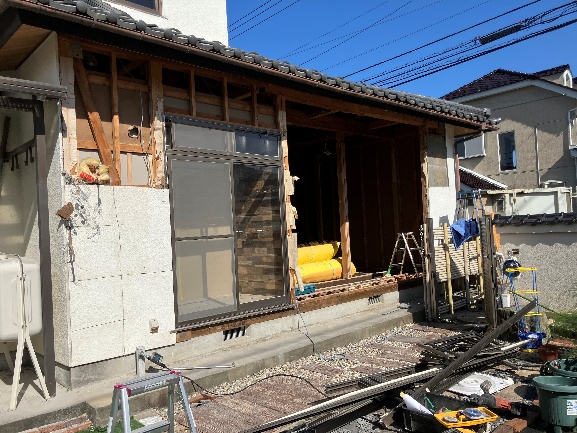

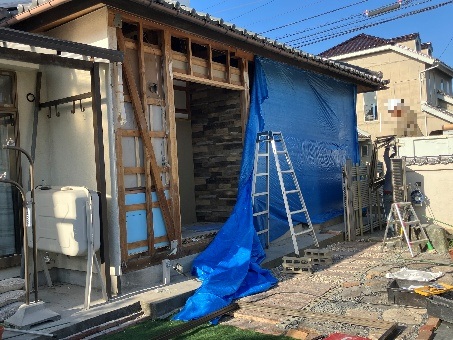

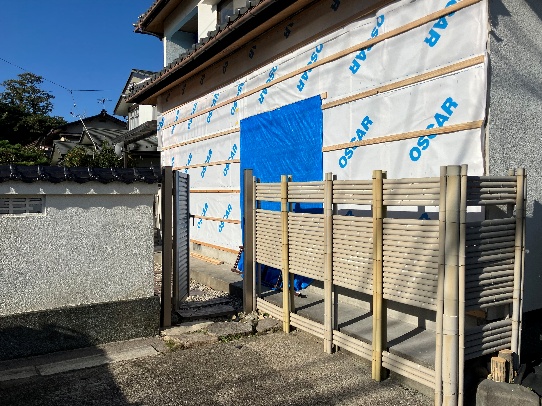

サッシの納期が遅れるとの事で、先に外壁下地の作業を行いました。
写真のブルーシート部にサッシが入る予定です。元が縁側だった為、大きなサッシが入っていましたが、半分以下のサイズとなります。

大工工事

2025年10月29日

1階寝室工事に戻ります。

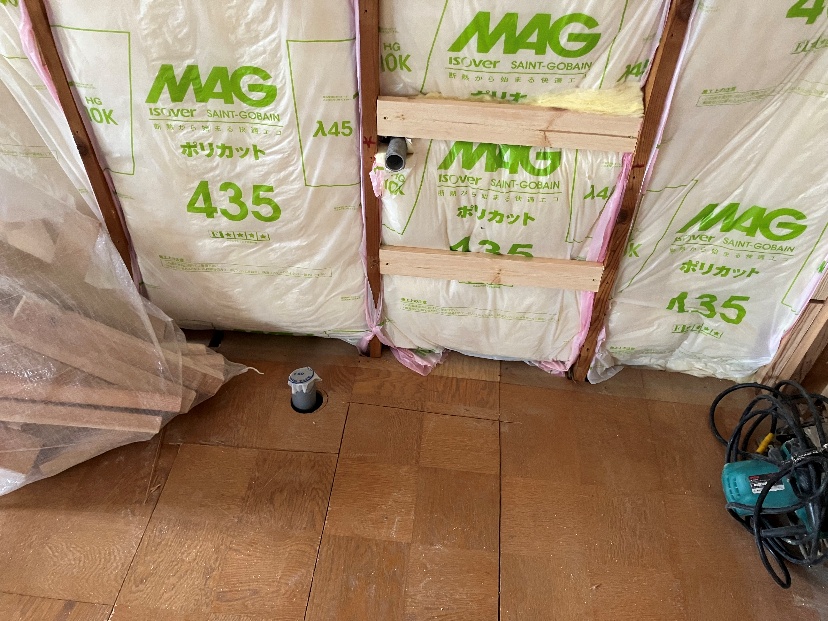

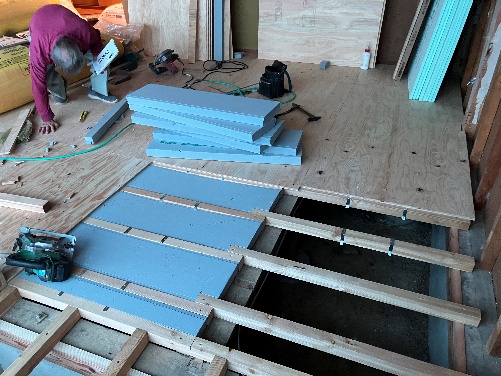

下地を取付、断熱材を入れて行きます。

大工工事

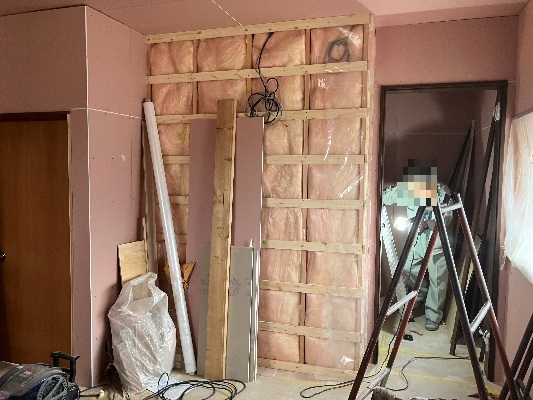

寝室は、壁面すべてに断熱材を入れます。
解体しなかった壁には、スタイロフォームを入れます。

電気工事

2025年10月29日

大工下地作業が終わった為、再度、電気職人にて、配線作業を行いました。照明用の下地も事前に入れておきます。

サッシ取付

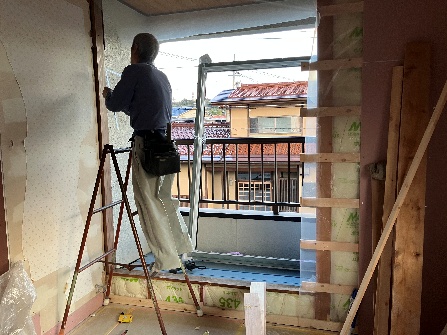

2025年10月30日

サッシ工事です。
打ち合わせ時、納期は2週間程度でしたが、1週間遅れて届きました。補助金の関係で需要が高まり、ようやく取り付けることが出来ました。

内装工事

2025年10月31日

2階子供部屋内装工事です。

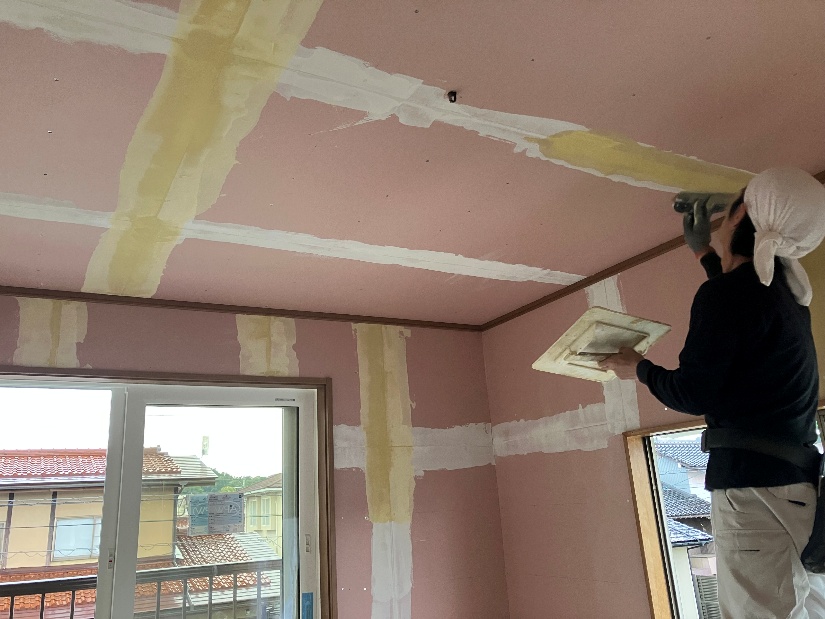

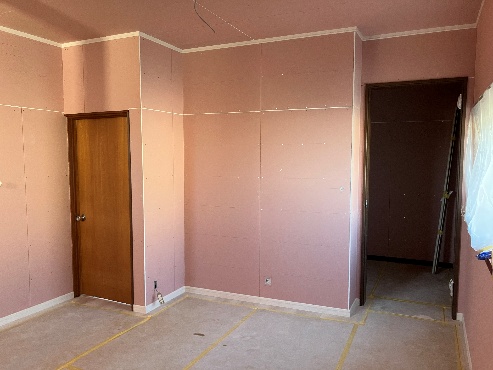

プラスターボードのジョイントを平滑にするため、パテ処理を行います。

内装工事

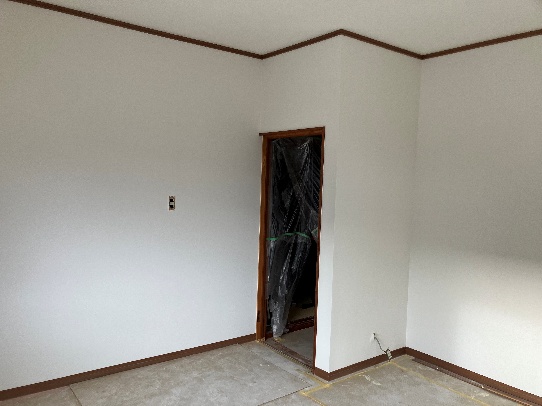

天井・壁にビニールクロスを貼りました。

大工工事

2025年11月01日

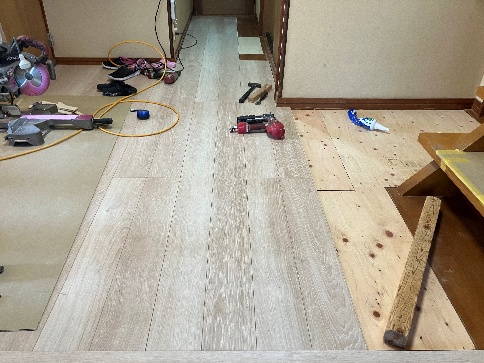

寝室及び、1階廊下のフロア工事です。

大工工事

廊下は、既存の床が沈む(弱くなった)場所を合板で補強し、フロアを重ねて貼っていきます。

エアコン・電気工事

2025年11月05日

子供部屋のコンセント・スイッチ、エアコンを取付て行きます。
エアコン用のコンセントはこの段階では通電しておりません。2期工事のセカンドリビング部の工事の際に接続していきます。

板金工事

2025年11月06日

サッシ取替面の外壁の板金工事です。
1階は既存の外壁の色に合わせられました。

板金工事

2階は、バルコニー内であり、アクセントとしてカラーを変えて張りました。

クリーニング

2025年11月06日

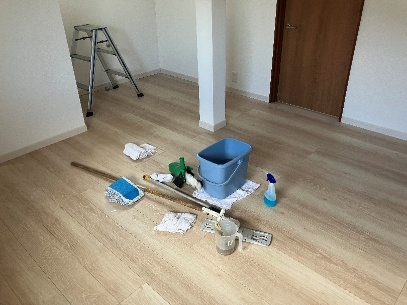

子供部屋の養生を捲り、クリーニングを行います。

1期工事完了

2025年11月06日

一旦工事完了です。(大工さんは継続して、寝室の作業をしています。)
完成した部屋に仮置きしている家具等を移動して頂き、セカンドリビングの工事に移ります。

大工工事

2025年11月08日

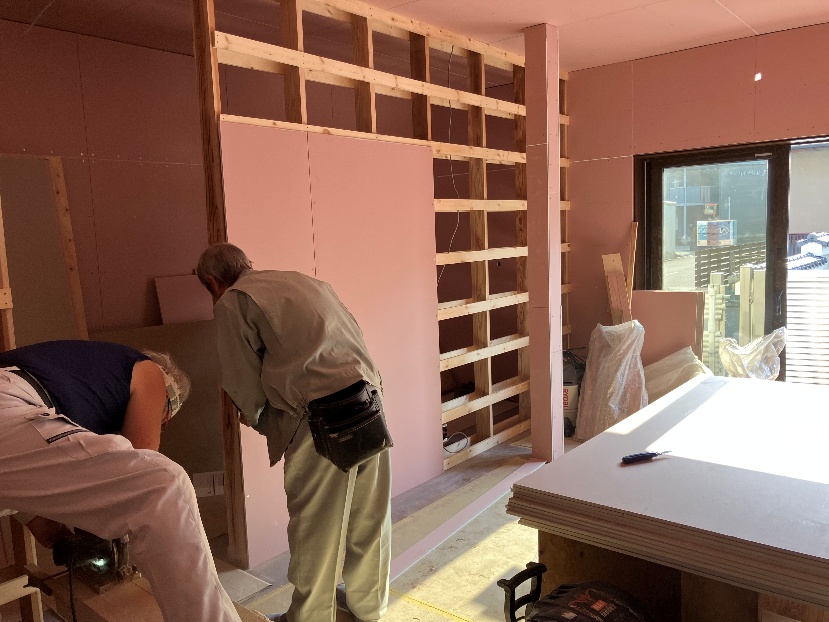

寝室の天井・壁プラスターボード施工です。収納部の間仕切壁も造作していきます。

解体工事

2025年11月10日

2階の和室~廊下の壁を解体し一つの空間にして、セカンドリビングとして空間を広げます。
当初抜く予定のない柱でしたが、荷重を支えていなかった為、お客様と相談の上撤去することとなりました。

大工工事

2025年11月11日

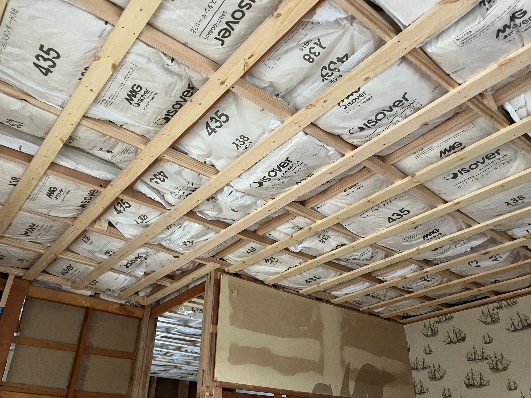

大工にて天井下地を入れて、断熱材を入れて行きます。

電気工事

2025年11月11日

大工さんにて、下地施工後に配線工事を行いました。
1期工事で出来なかった、分電盤までの専用配線がようやく接続されます。

大工工事

2025年11月12日

配線工事後に断熱材を入れて、壁の下地作業を行っていきます。断熱材は隙間なく入れて行きます。不備があると、結露を起こしてカビの原因になります。

配管工事

2025年11月12日

既存の給水管・排水管を移設しました。手洗器などはご主人様でDIYされます。

大工工事

2025年11月13日

天井プラスターボード張り→床フロア張り→壁プラスターボード張りと進めて行きます。

大工工事

2025年11月17日

ご主人様のワークルームの間仕切壁を立ち上げます。防音も兼ねて、間仕切り壁にグラスウールを入れます。

大工工事

2025年11月20日

大工作業完了です。
他の作業の兼ね合いで中抜けすることもありましたが、約1ヶ月間の大工作業でした。

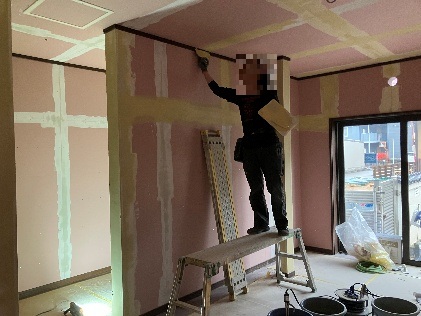

内装工事

2025年11月21日

内装工事です。
ボードのジョイントを平滑にするためのパテ処理中です。今回は柱や出隅が多く、パテ処理に時間が掛かりました。

内装工事

天井・壁にビニールクロスを貼ります。

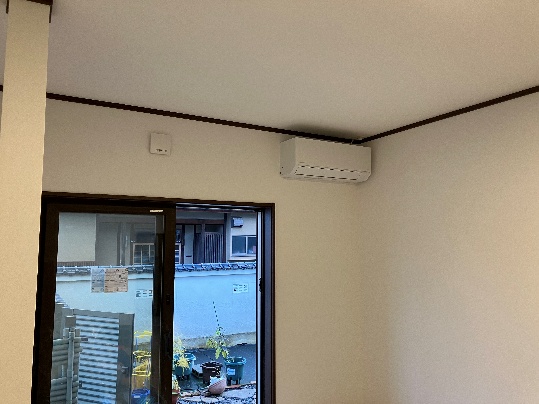

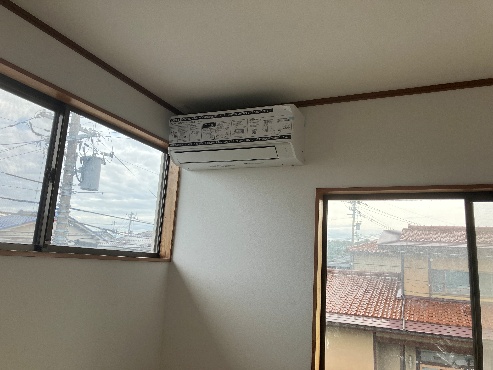

エアコン工事

2025年11月27日

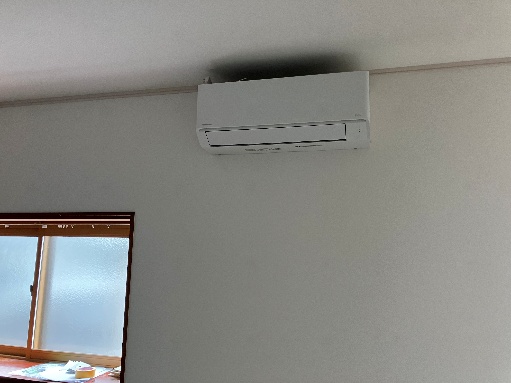

寝室及びセカンドリビングにエアコンを新設しました。

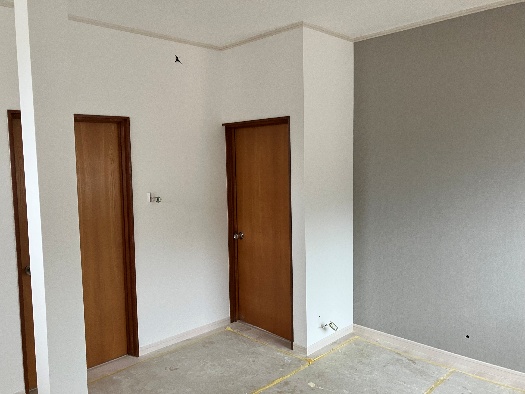

建具工事

2025年11月27日

建具工事です。

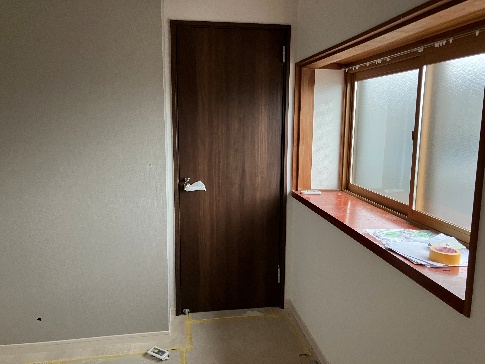

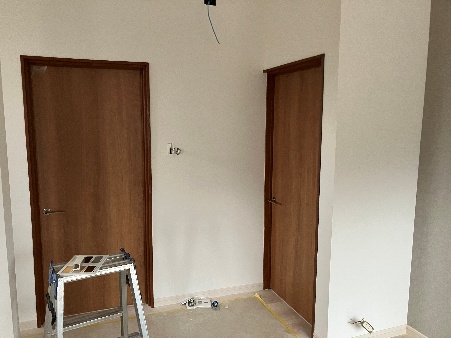

1期工事場所の子供部屋・セカンドリビング・寝室の建具を取付ます。

電気工事

2025年11月27日

電気工事の仕上げです。
照明・換気扇・スイッチ等を取付ます。

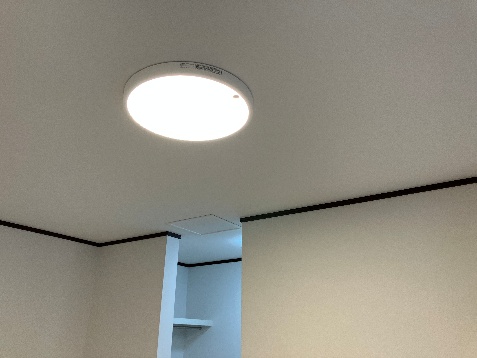

寝室の収納部のスイッチがセンサー付きスイッチのため、収納部に入ったら勝手に照明が点灯、一定時間経過したら消灯します。

玄関ドアリモ工事

2025年11月28日

玄関の引き違い戸を入れ替えて行きます。
どんな仕上がりになるか楽しみですね。
カバー工法の為、その日の内に完了します。

マドリモ工事

2025年11月28日

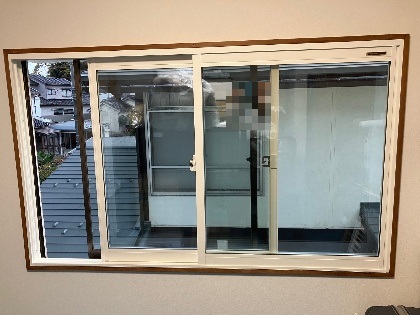

子供部屋とセカンドリビングの既存サッシにインナーサッシを取付、断熱性能を高めます。複層ガラスを選ばれたので、より断熱・防音効果があります。

クリーニング

2025年12月01日

養生を捲り、施工範囲及び、入場箇所のクリーニングを行います。工事中は細かな埃がたくさん出ます。サッシも拭き上げて行きます。

工事完了

2025年12月01日

アルミ色の引き違い戸から、爽やかなブルーの木目調の親ドアへアップグレードしました。
電子錠付きで、鍵の開け閉めも簡単です。

工事完了

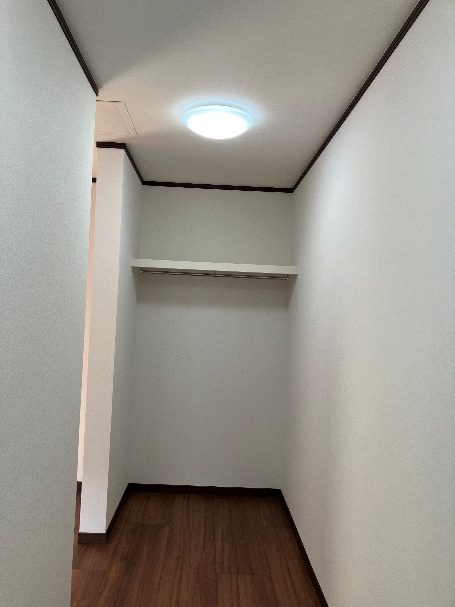

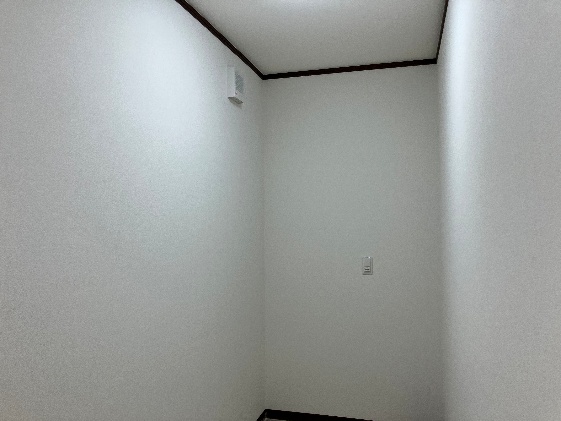

寝室収納
枕棚とハンガーパイプを取付ました。

工事完了

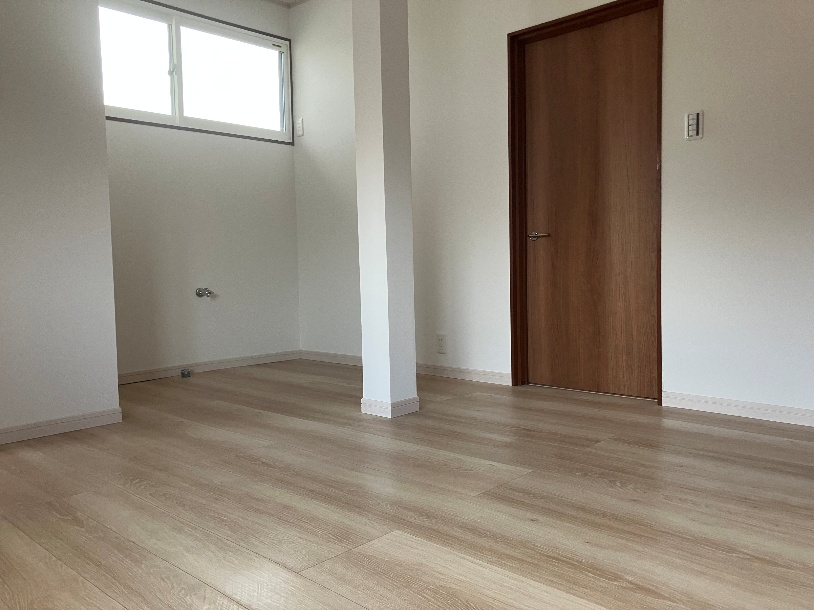

元は和室と縁側でした。
断熱材を入れ替えて寝室として使用されます。窓も小さくなり、断熱効果の高い樹脂サッシを設置しました。

工事完了

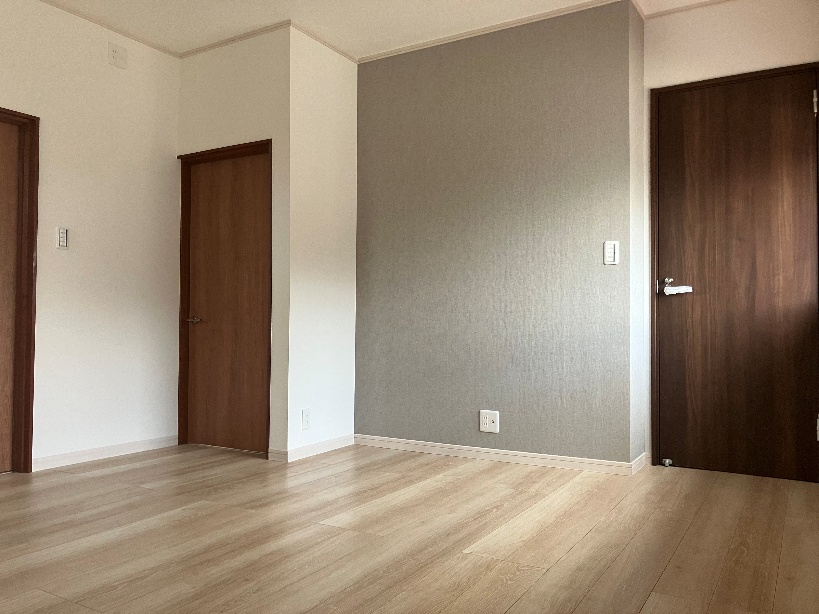

2025年12月01日

2階は廊下を設けず、各部屋へ直接アクセス可能なセカンドリビングとなっています。廊下が無いことにより、リビングとしての広い空間も確保できました。

工事完了

セカンドリビング
独立して立っている柱は荷重を支えている抜けない柱です。当初は壁として残る予定でしたが、解体して分かる事もあります。工事中でも変更等のご相談がありましたら、工事監督や営業担当へどんどん声を掛けて下さい。
奥の給水部は、ご主人様にて手洗器などをDIYされます。
