リフォーム日誌
相続した建物を改装して快適な住まいに

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

相続した建物の荷物整理と、改装のご相談でした。

リフォーム工事の主な仕様と工事の内容

和室二部屋を一つの洋室へ改装。キッチンの入替。駐車スペースの確保。

工事費 540万円
工期 約40日間
施工時期 2025年2月~4月
リフォームの種類 複合リフォーム

工事前

和室を洋室へ改装します。

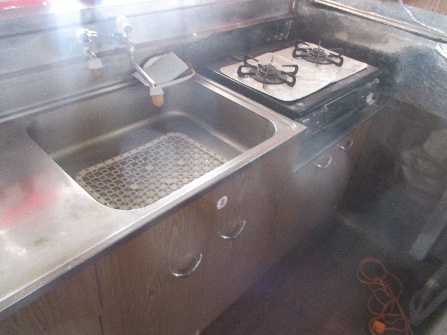

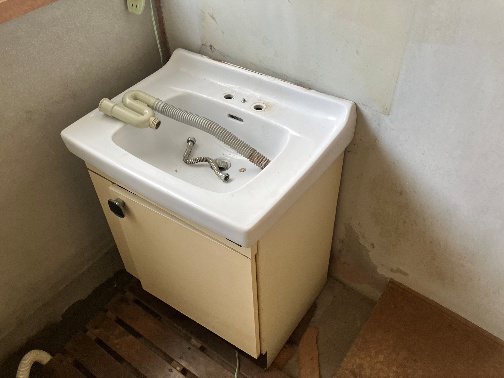

キッチンは流し台を撤去して、システムキッチンに入替ます。

工事前

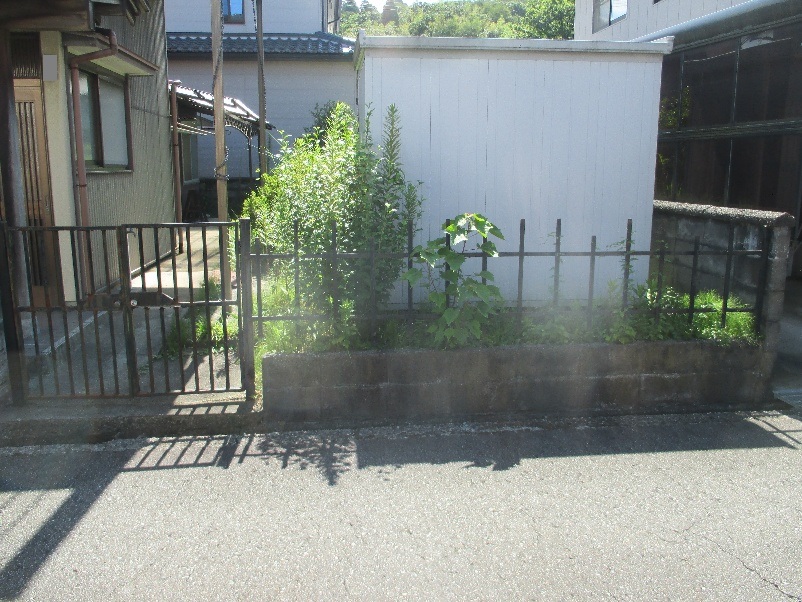

雑草が生い茂ったお庭を駐車スペースへ

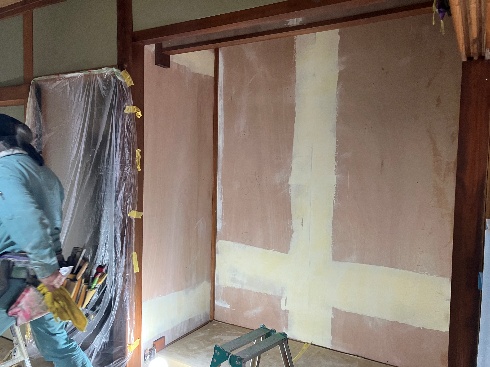

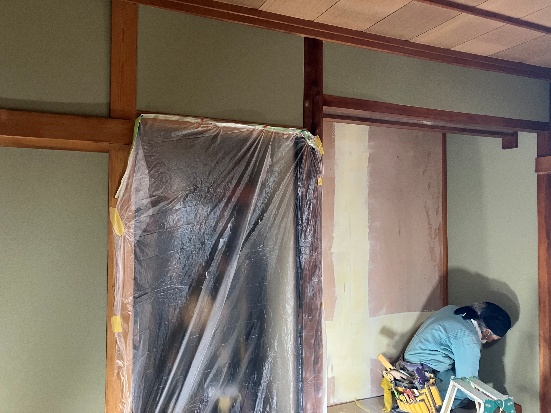

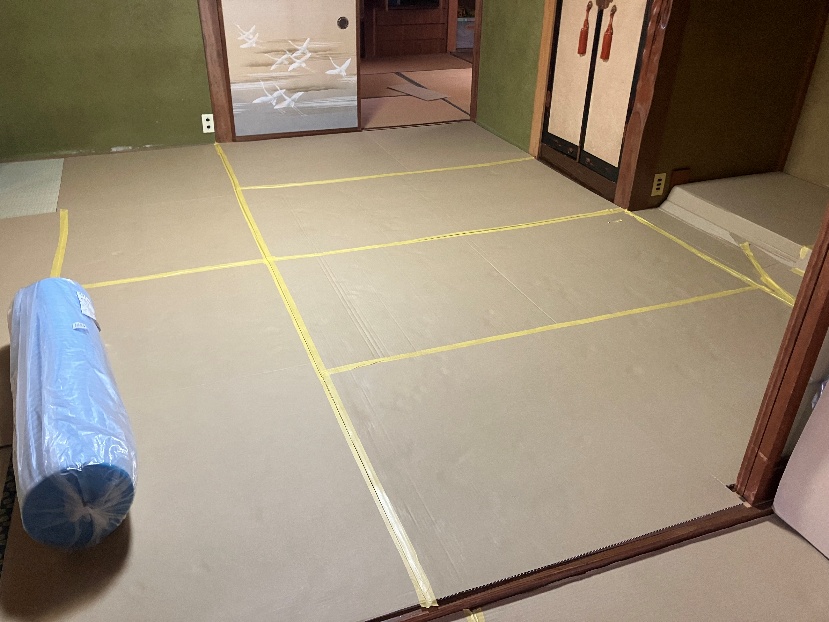

養生

2025年02月25日

解体工事前に養生を行い、傷や汚れなどを防ぎます。

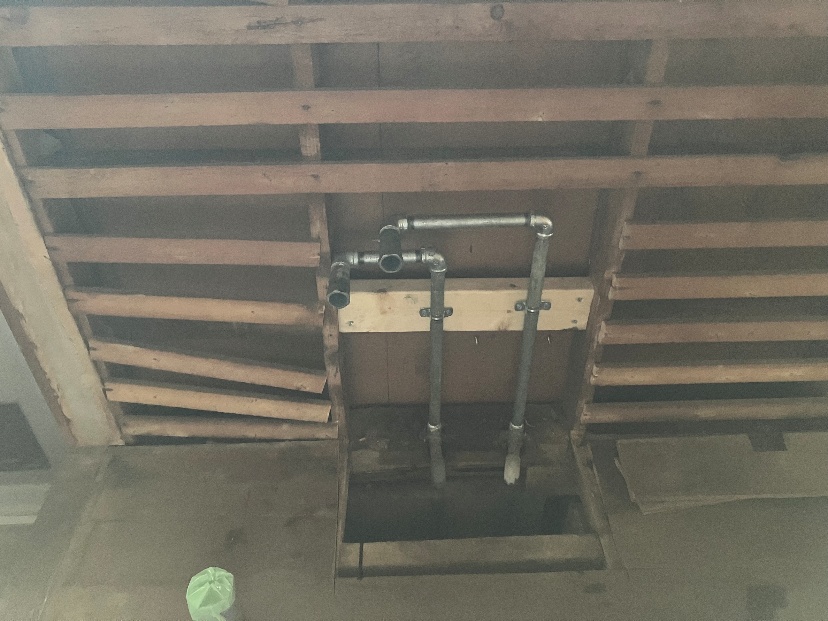

配管工事

2025年02月25日

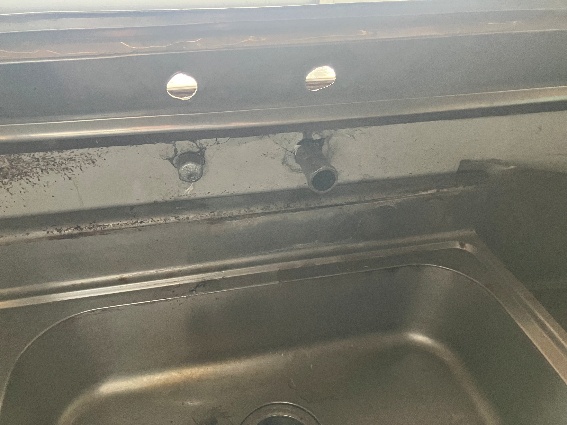

流し台と洗面台の給水管・給湯管の止水を行いました。

物置の解体

2025年02月25日

既存の物置の解体を行います。

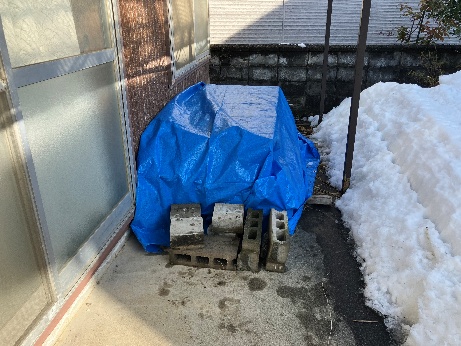

物置は土間打ち後、再度組立します。

解体工事

2025年02月26日

不要物の撤去処分と解体工事に移ります。

解体工事

2025年02月27日

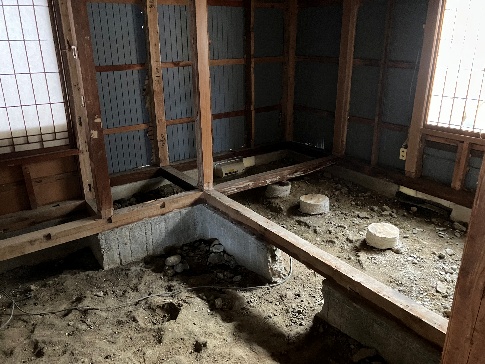

内部は主要躯体を残してやり替えします。

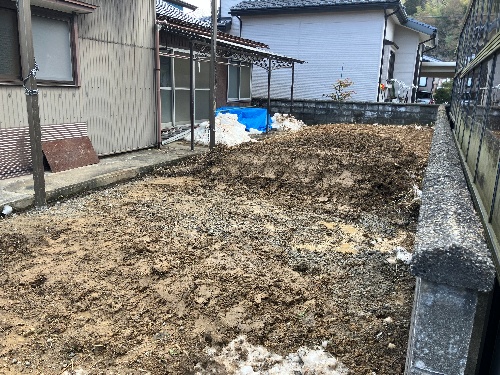

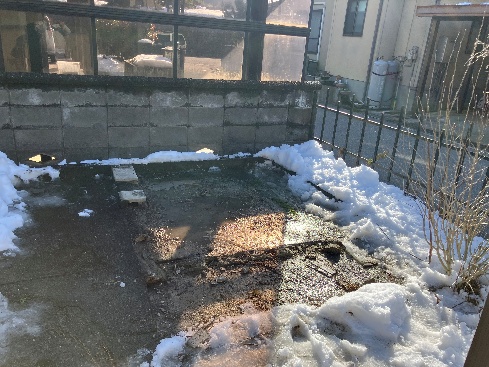

お庭の雑草撤去と、道路面のフェンスブロックを撤去しました。

配管工事

2025年02月28日

配管職人にて、給水・給湯・排水管の立上げ直しを行いました。

電気工事

2025年02月28日

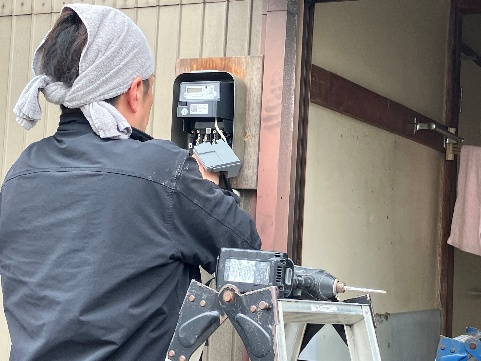

新しくIHクッキングヒーターを設置するため、また、エアコンを新たに2台設置するために、現在の30Aですとブレーカーが落ちる可能性があるので、単相3線60Aへ変更を行います。

大工工事

2025年03月01日

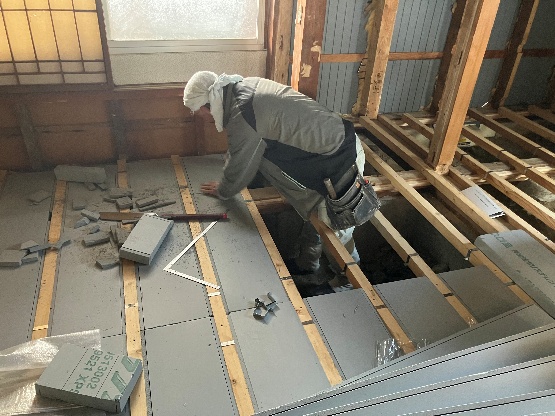

大工工事の開始です。

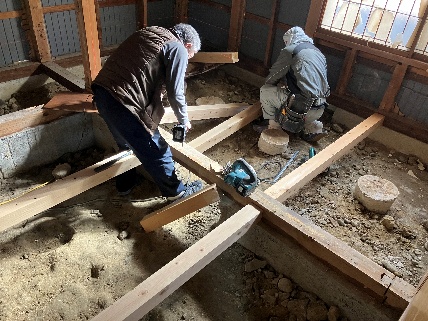

大引を入れなおして、根太を取付し、断熱材を入れて行きます。

大工工事

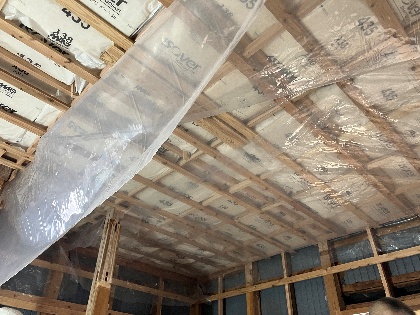

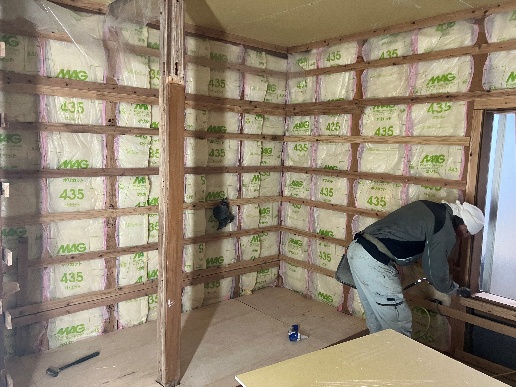

天井面・外壁面にグラスウールを入れ断熱効果を高めます。

大工工事

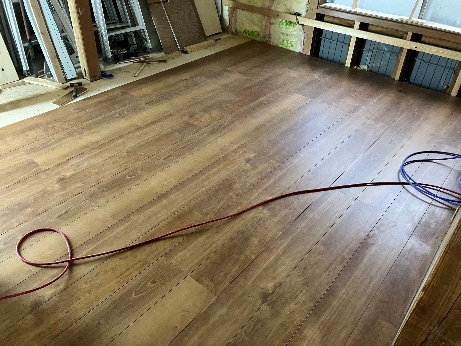

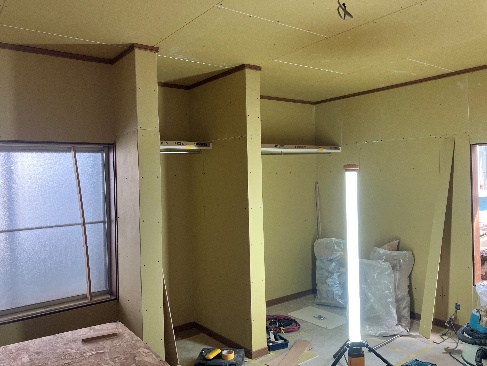

床はフロア仕上げ。天井、壁はビニールクロス貼りの為、プラスターボードを貼ります。

キッチン組立

2025年03月06日

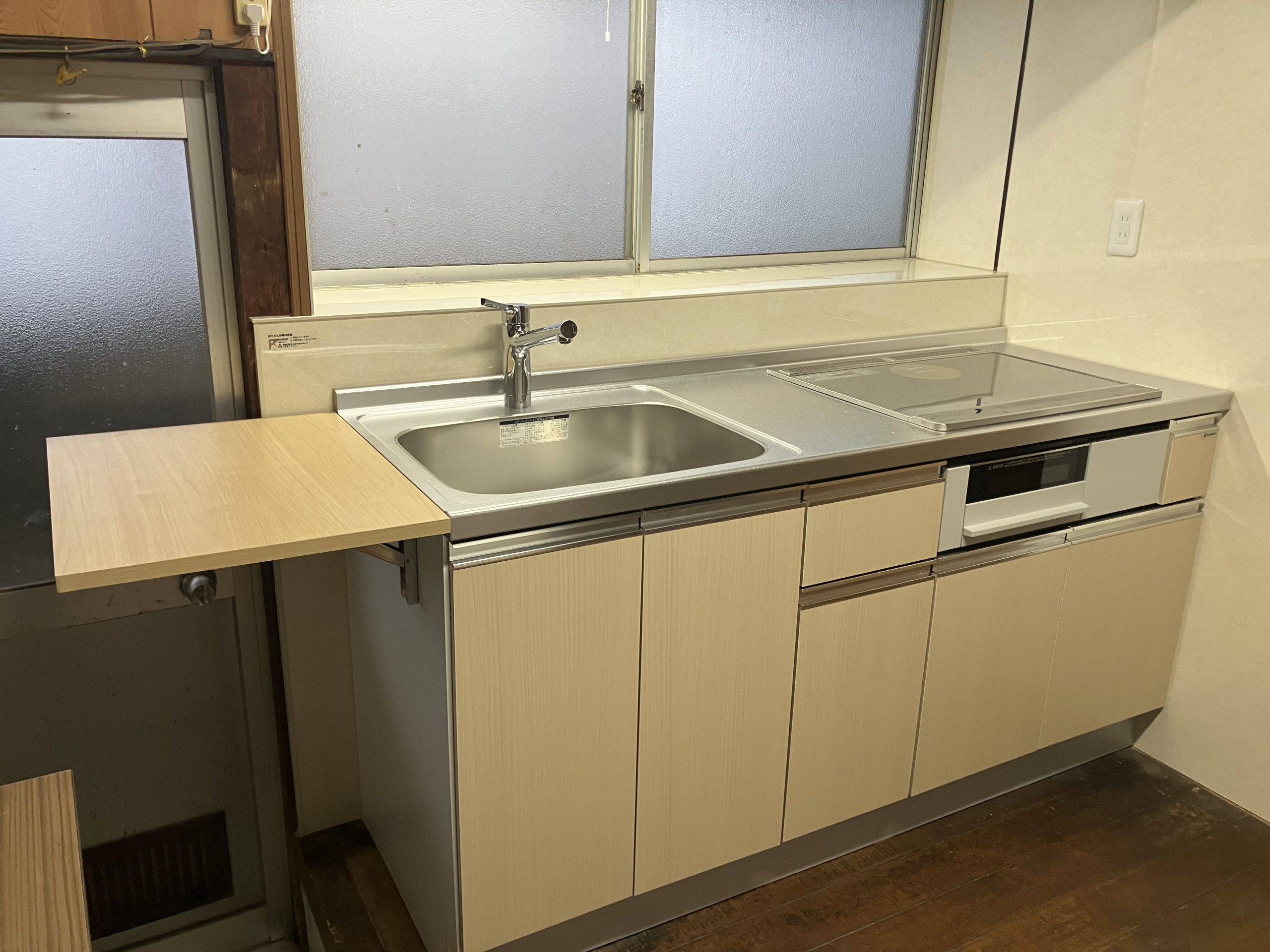

キッチンの壁にはキッチンパネルを施工し、システムキッチンを設置していきます。

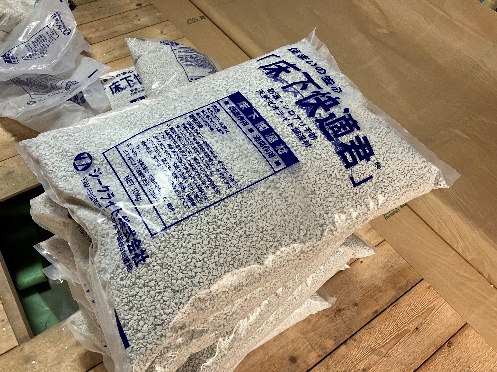

床下調湿材敷き

2025年03月06日

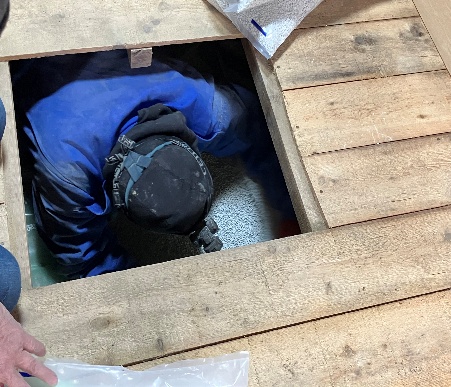

床下の湿気が気になるとの事で、家全体調湿材を敷いて行きます。狭い床下作業でしたが慣れているため、半日で完了できました。

内装工事

2025年03月10日

内装工事に移ります。

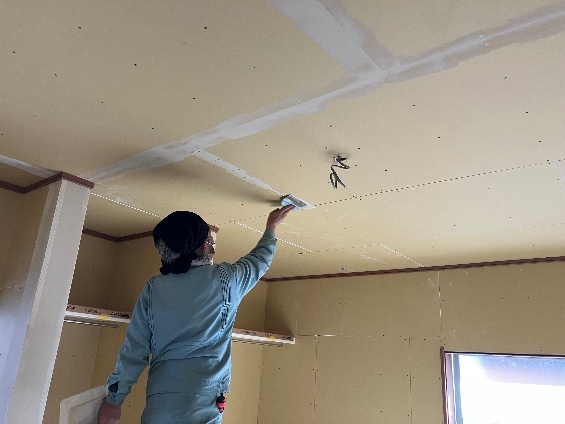

プラスターボードのジョイント部を平滑にするため、パテ処理を行ってからクロスを貼っていきます。

内装工事

床の間の既存のぬりかべの染みが目立つとの事で、一部大工にてベニヤを張って、ぬりかべに合わせたクロスを貼って行きます。

電気工事

2025年03月13日

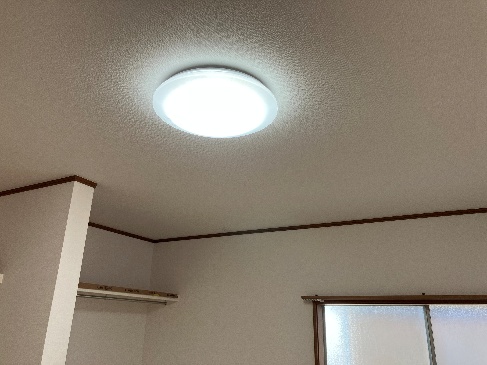

電気職人にて、照明やコンセント等取り付けて仕上げていきます。

配管工事

2025年03月14日

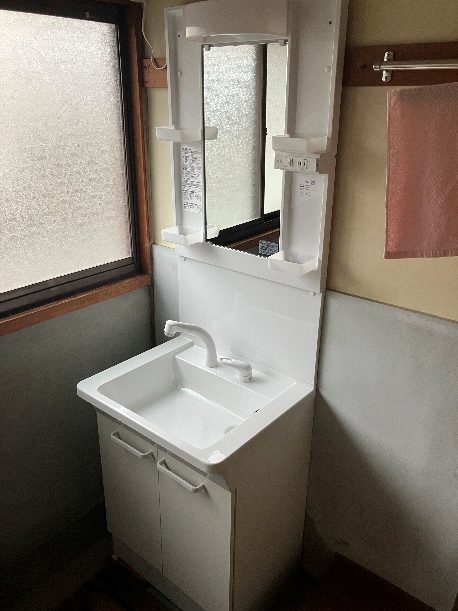

配管職人にて洗面台を設置しました。
その他に浴室のカラン取替や鏡の取替も行いました。

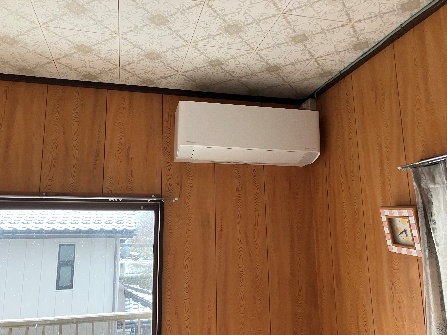

エアコン工事

2025年03月18日

改装した洋室と2階の既存の洋室に、新たにエアコンを設置しました。

クリーニング

2025年03月19日

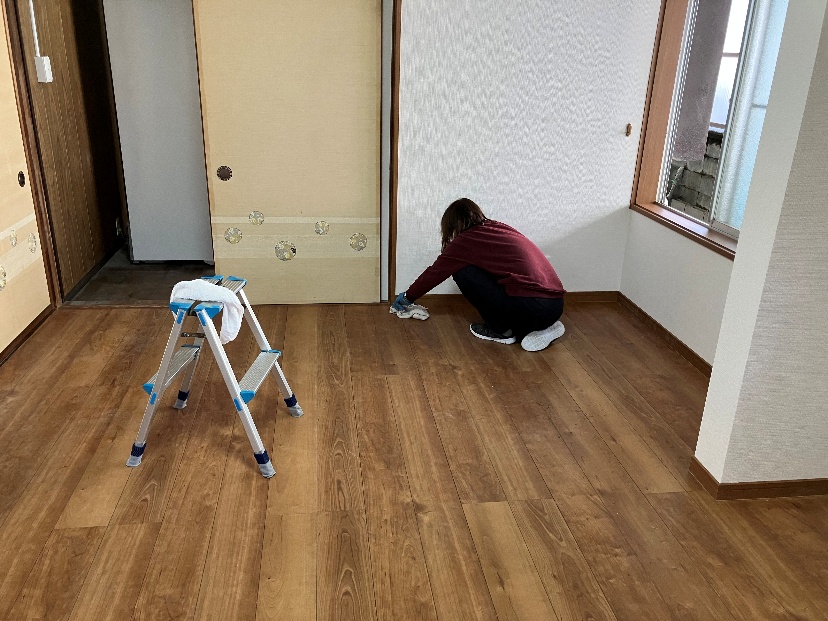

内部は最後にクリーニングをして完了です。

内部完成

キッチンは間取りの関係で、通常よりも幅が狭いですが、折りたたみ式のカウンターをつける事により、スペースを確保できるように工夫してあります。

外構工事

2025年03月19日

駐車スペースの工事開始です。

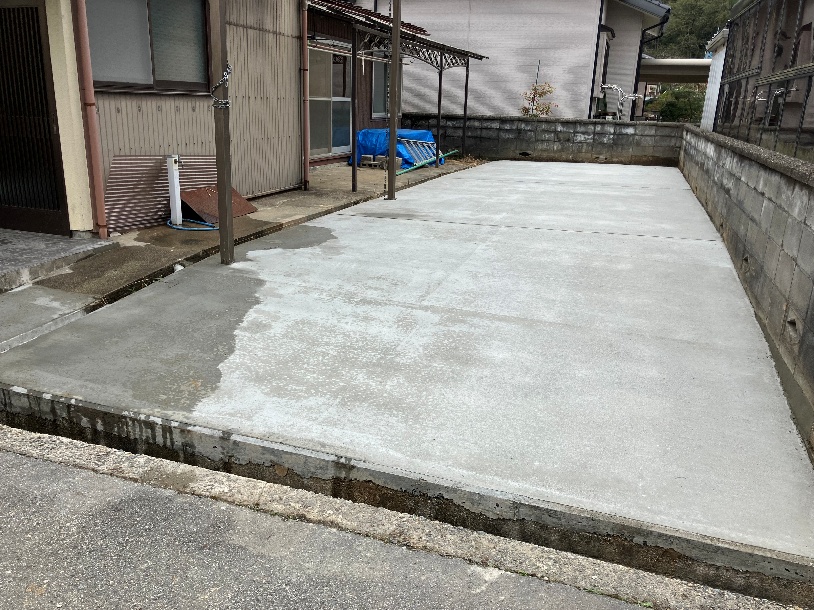

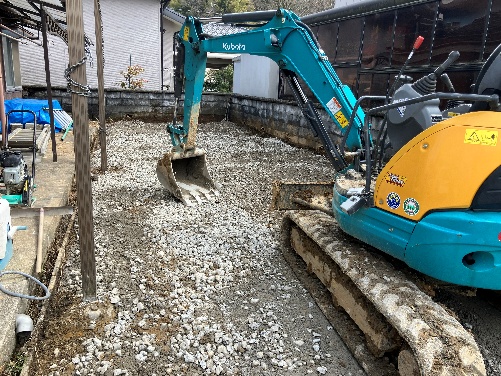

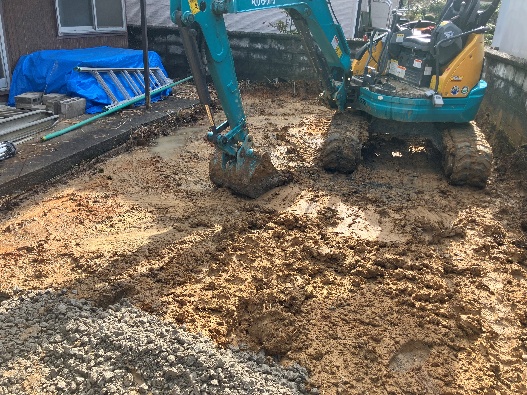

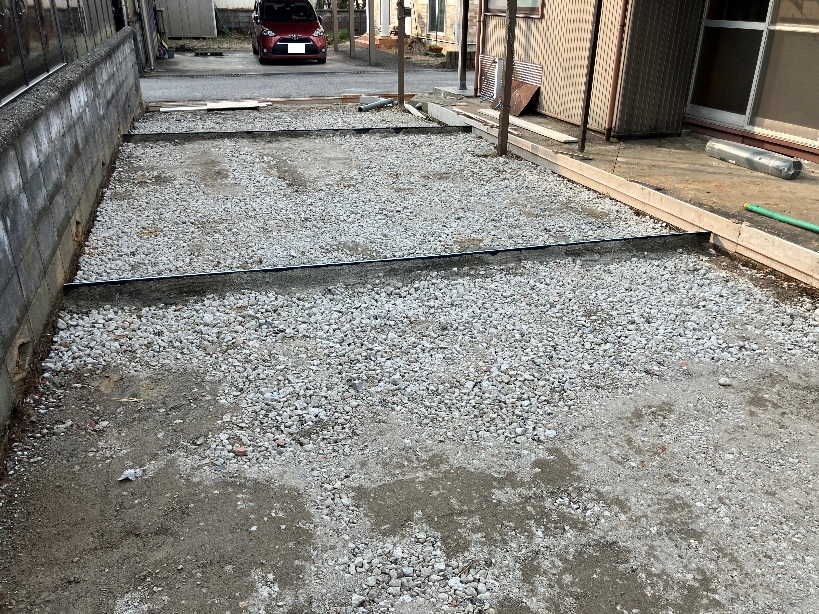

鋤取りを行い、余分な土砂を搬出し、砕石を敷いていきます。

外構工事

砕石の転圧を行い、型枠・目地を設置します。

外構工事

ワイヤメッシュを敷き、コンクリートを流し込みます。表面を整えた後、養生期間に入ります。

外構工事

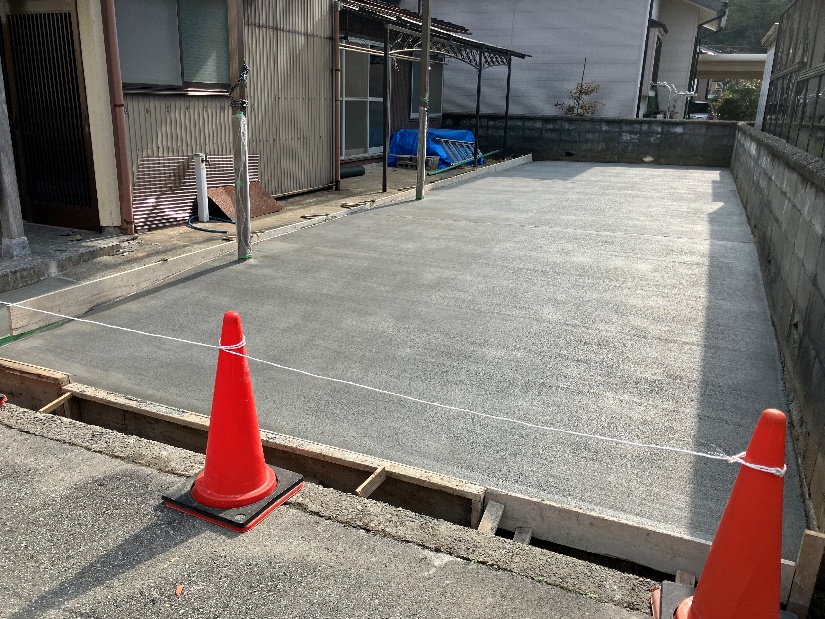

2025年03月29日

養生期間を終えて型枠をばらします。

物置設置

2025年04月04日

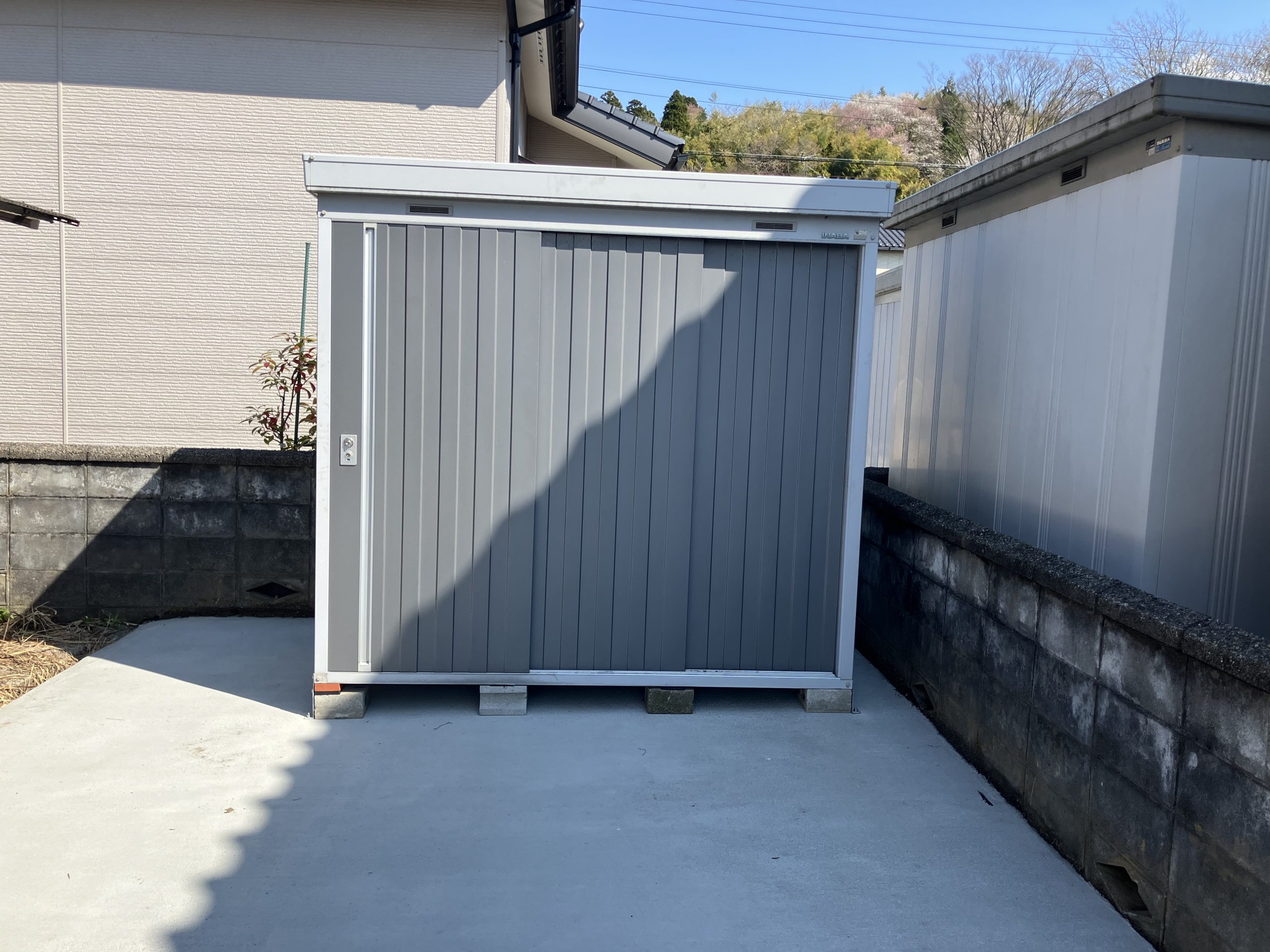

最初に解体した物置を再度組み立てて完了です。

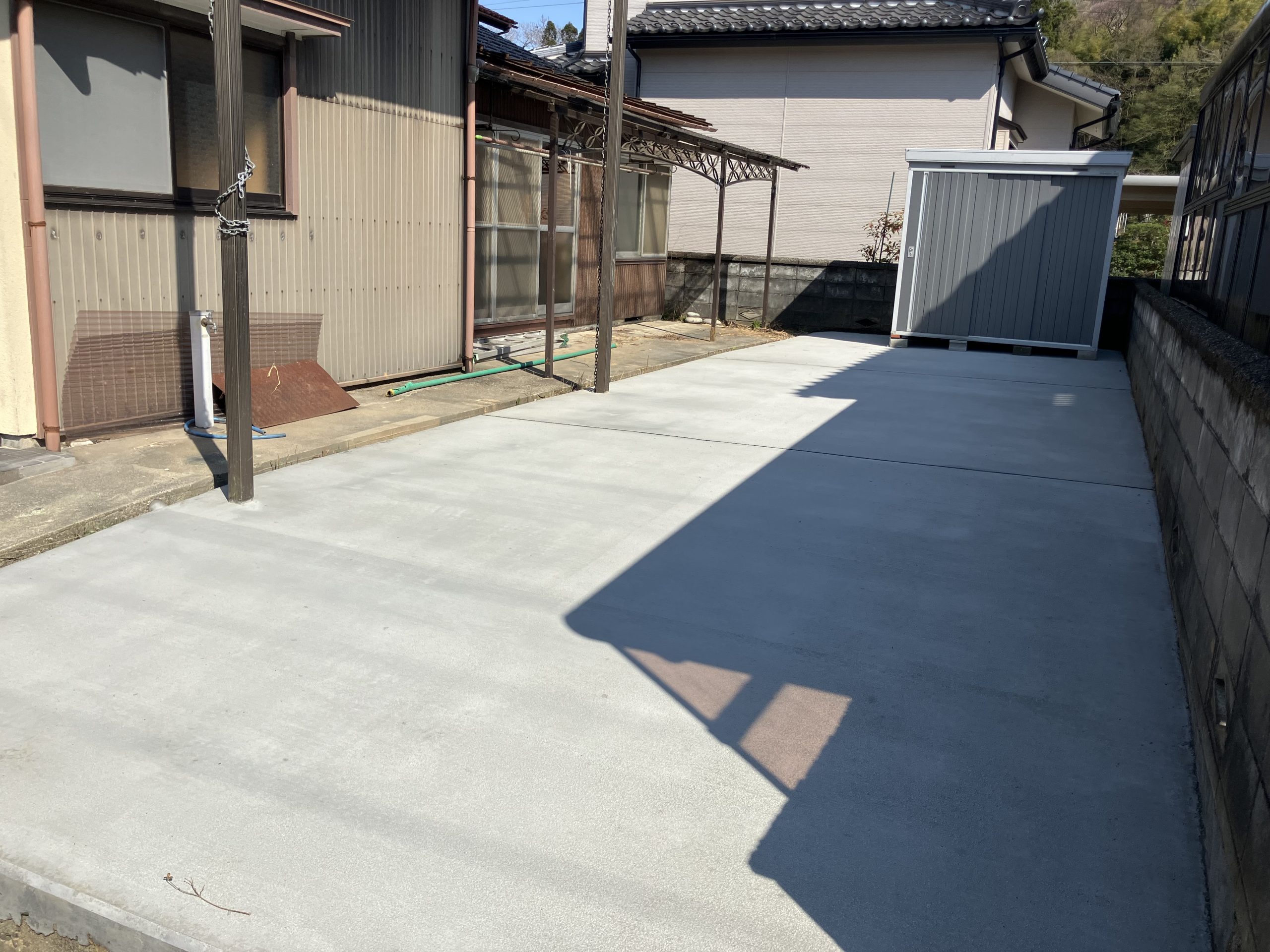

外構工事完了

2025年04月04日

工事期間中は鍵をお借りして、ご不在の中工事をさせて頂きました。
工事完了後の新生活スタート!快適な暮らしが待っています。
