小上がりの和室をリビングと一体化させて、広く使いたい。(内装リフォーム)

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

もうすぐ生まれてくるお子様のため、リビングを広くしたいとのご要望です。

リフォーム工事の主な仕様と工事の内容

小上がりの和室を改装

工事費 75万円
工期 5日間
施工時期 2025年2月
リフォームの種類 収納・内装リフォーム

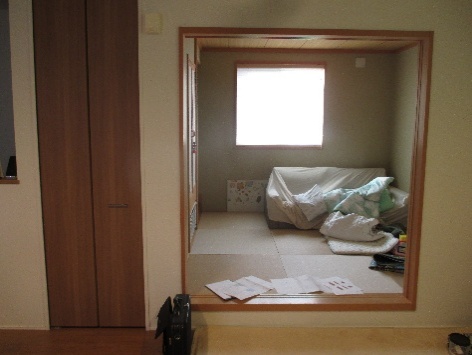

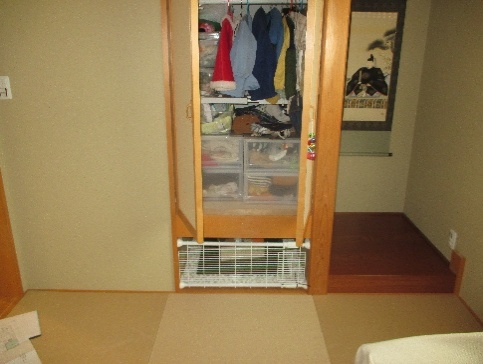

工事前

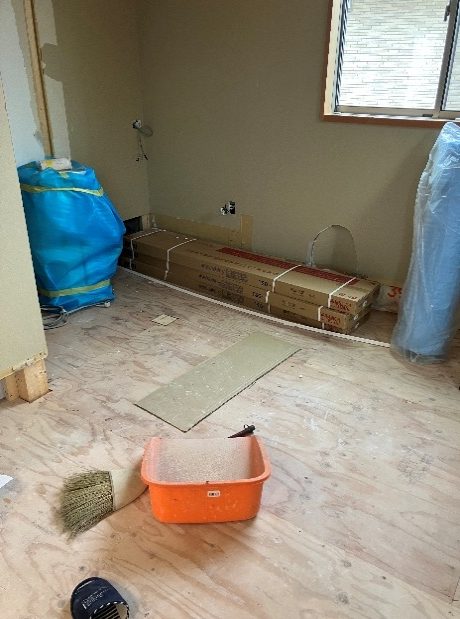

解体工事

2025年02月10日

段差があった「床」と「床の間」の解体をしました。

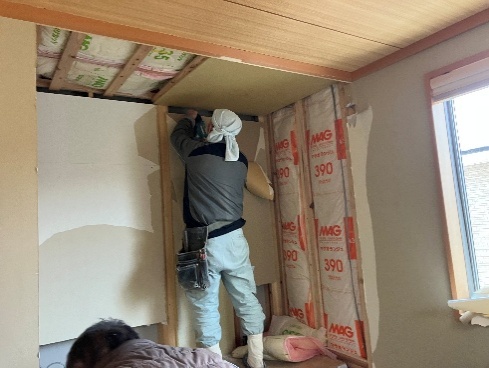

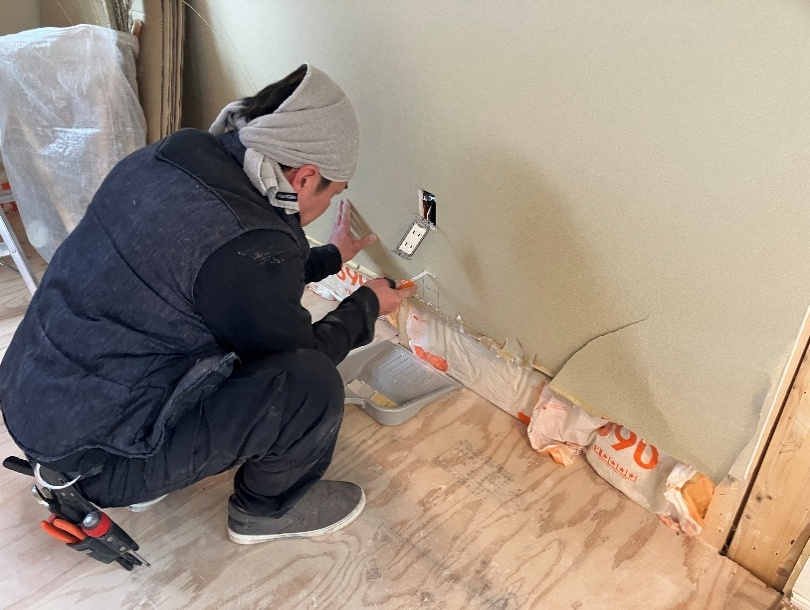

電気工事

2025年02月10日

解体後に、電気職人にて新たな配線工事・既存のスイッチ・コンセントの移設を行います。

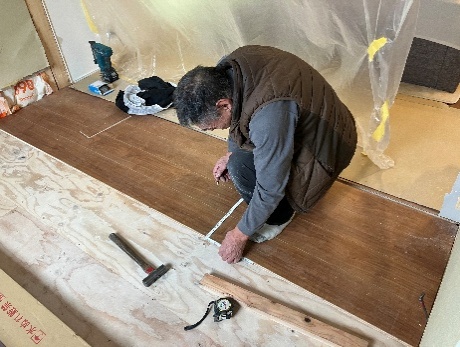

大工工事

2025年02月11日

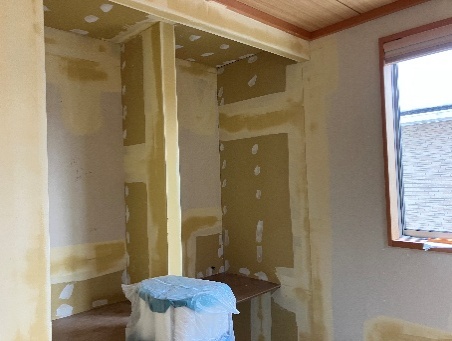

大工にて、フロア貼り、壁・天井の部分復旧を行います。

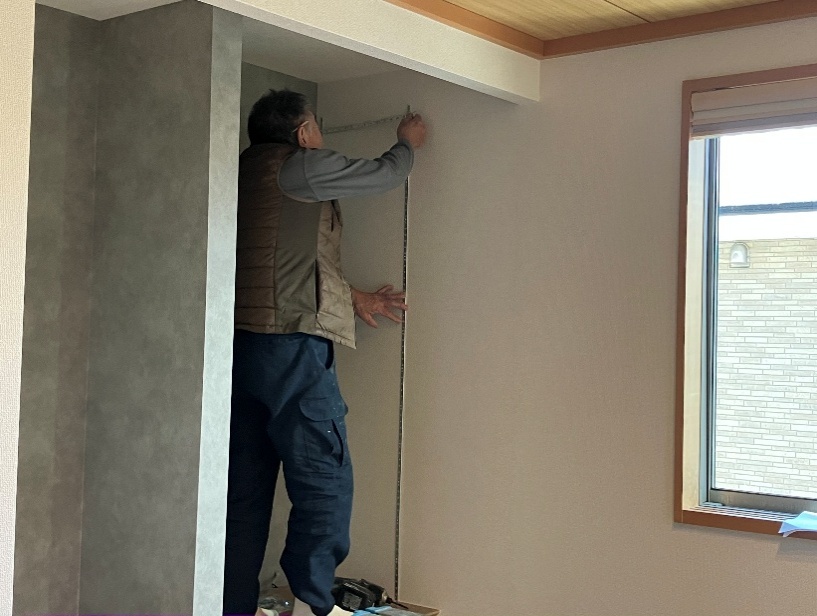

内装工事

2025年02月13日

内装工事に移ります。
パテ処理後、クロスを貼っていきます。

大工工事

2025年02月15日

大工にて可動棚を取付て行きます。
当初の予定では内装工事前に完了のはずでしたが、その他の造作で時間が掛かった為、今回は、内装工事後に取付としました。

電気工事

2025年02月14日

電気工事の仕上げに移ります。
コンセント・スイッチプレートを取付ます。

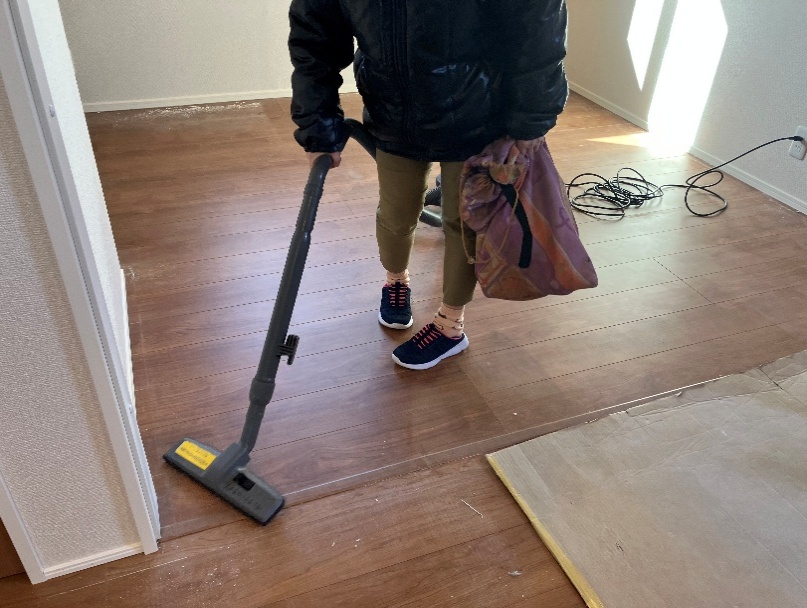

クリーニング

2025年02月14日

最後に養生を捲り、クリーニングを行います。

完成

2025年02月14日

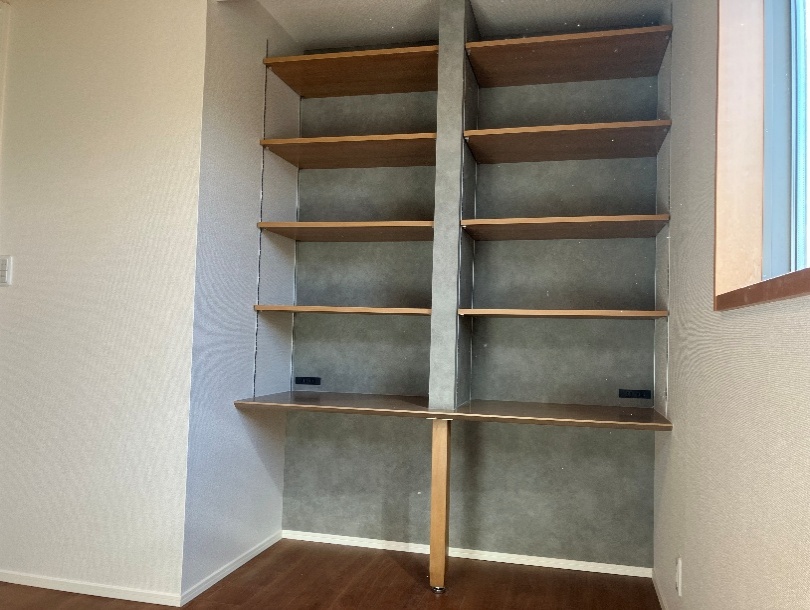

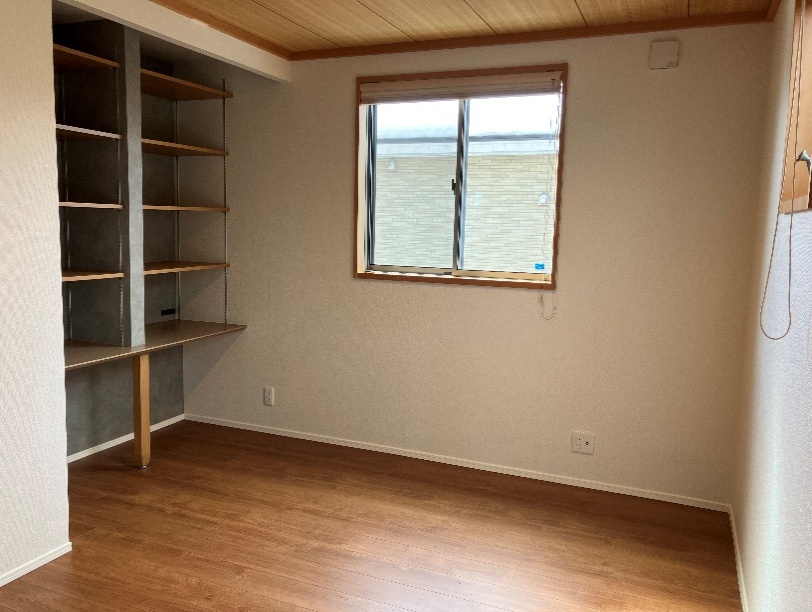

「床の間」部は、学習スペースとなっています。
棚板は可動式で、好きな高さに調整できます。

完成(全景)

2025年02月14日

調査の上、同質床材を用いたため、新築時からこのような間取りであったかのような、違和感のない仕上がりとなりました。
