不便だった所を直して快適に過ごしたい!築30年のシステムバス工事

工事の担当者

佐幸(さこう)

佐幸(さこう)
[工事担当 ]

不便になってきたシステムバスの入替工事のご相談と、ついでにトイレ設備の入替・階段手摺の取付のご依頼でした。

リフォーム工事の主な仕様と工事の内容

システムバス入替工事

トイレ改装工事
階段手すり取付

工事費 227万円
工期 11日間
施工時期 2025年1月~2月
リフォームの種類 浴室・洗面所リフォーム 、  トイレリフォーム

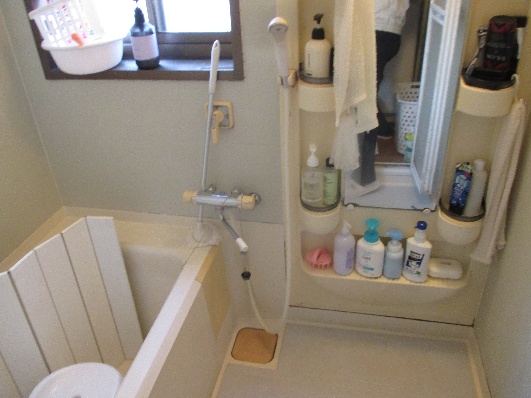

工事前

解体工事

2025年01月29日

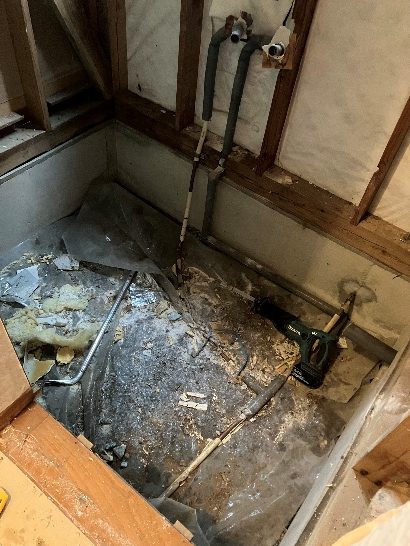

既存のシステムバスを解体します。
解体が進んだところで、中を確認すると、支えとなる土間がありませんでした。急遽内部の土間打ちの手配を行いました。冬場の為、職人さんも手が開いており、システムバス組他までには間に合いそうです。

配管工事

2025年01月29日

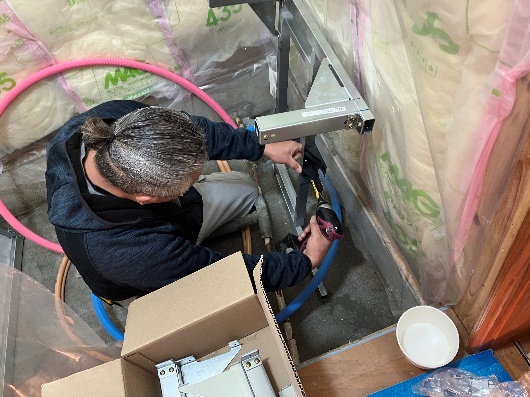

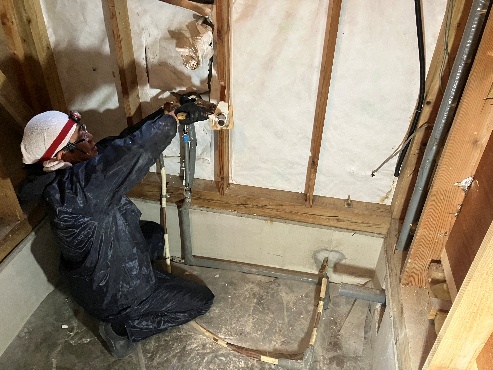

午後から配管工事に移ります。

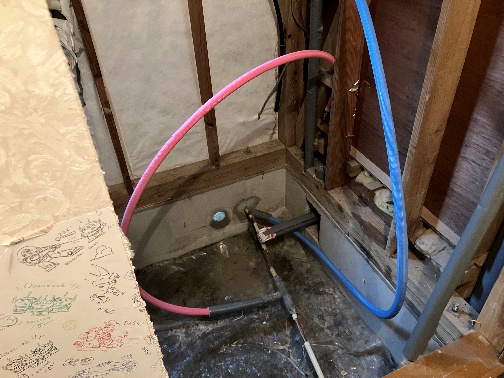

排水・給湯・給水配管をメーカーの承認図を確認し立上げて行きます。

電気工事

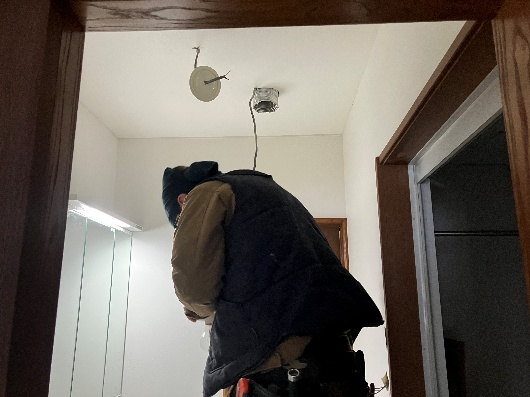

2025年01月30日

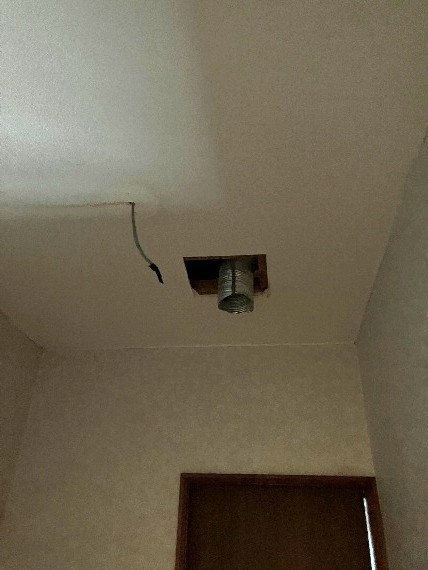

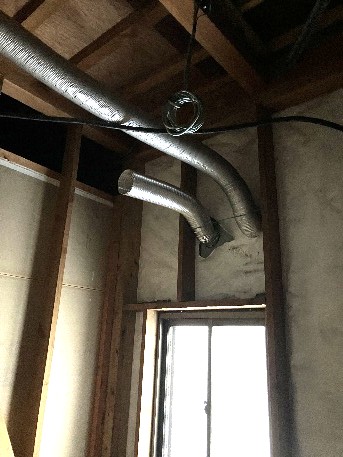

浴室内の配線及び、換気扇のダクト工事を行います。

土間工事

2025年01月30日

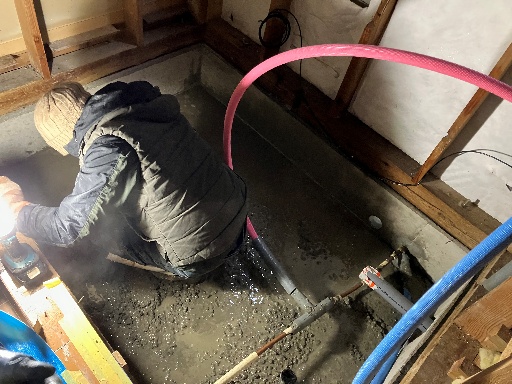

予定してなかった土間工事です。

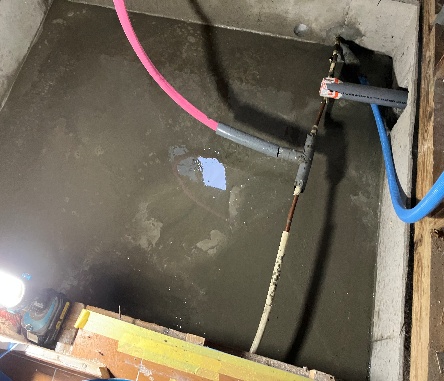

既存のシステムバスは太い鉄骨材の架台でシステムバスを支えていましたが、今回はコンクリートを打設して支えていきます。

大工工事

2025年01月31日

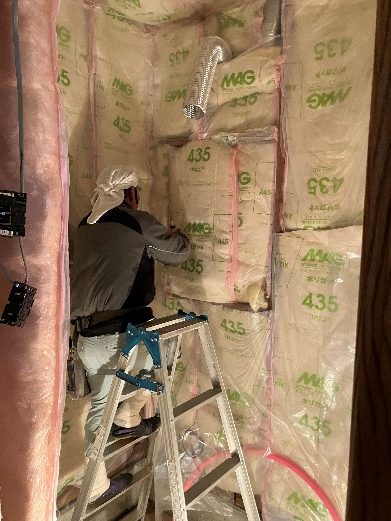

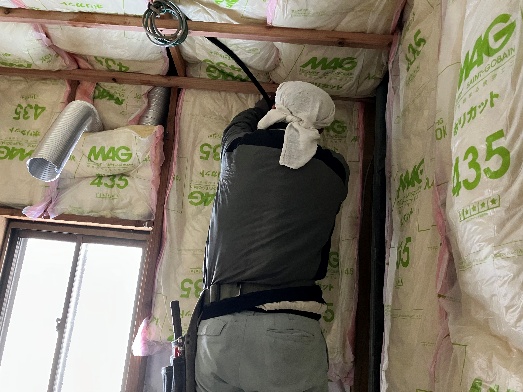

大工にて断熱材浴室内に断熱材を入れていきます。

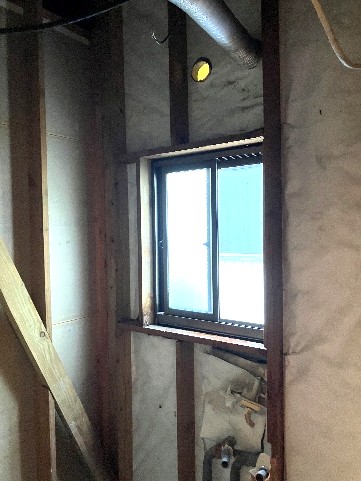

今回は冷気が入ってくる窓をつぶしたいとの事で、サッシ部にも断熱材を入れます。

大工工事

2025年01月31日

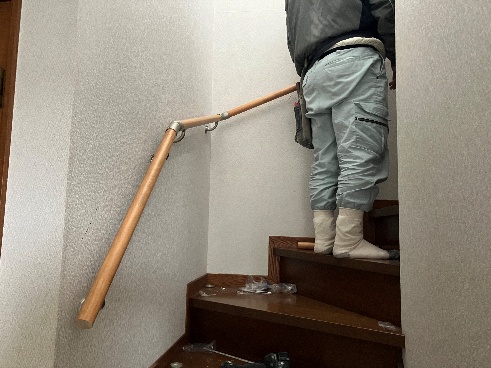

階段の手すり工事に移ります。

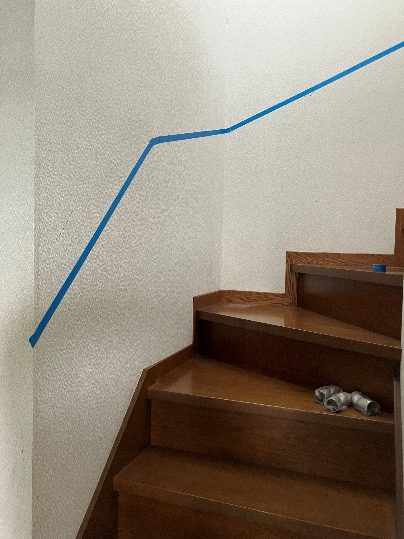

設置する高さに合わせて、テープを貼り、お客様に確認して頂いてから取付ていきます。

階段に手すりがあるだけで、なんとなく安心しますね。

システムバス組立

2025年02月03日

システムバスを組立てます。
毎度のことですが、たくさんの部材が届きます。

大工工事

2025年02月04日

システムバス設置後に、大工にて洗面脱衣室の壁を復旧していきます。

内装工事

2025年02月05日

洗面脱衣室・トイレの内装工事へ移ります。

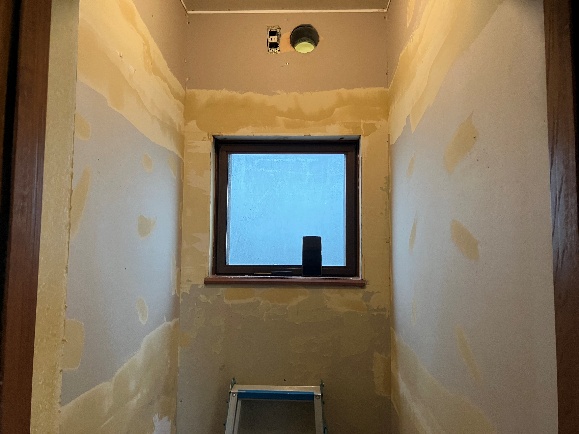

壁紙を捲り、下地処理をして仕上げていきます。

電気・配管工事

2025年02月07日

電気の接続・配管の接続等行います。

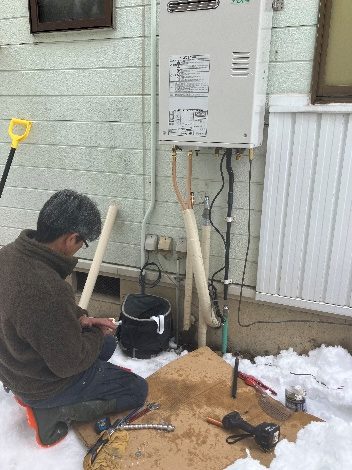

今回は灯油ボイラーの取替も行いました。循環機能が付いており、お風呂の追い炊き・保温機能も付いています。

完成

2025年02月08日

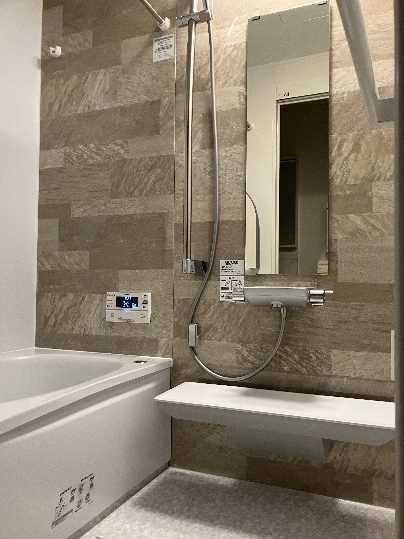

最後にクリーニングをして完成です。
