工事日誌
富山市の中古住宅総合リフォーム

リフォーム工事の主な仕様と工事の内容

外装:サイディング重ね貼り
屋根瓦:部分補修
水廻り:バス・キッチン・トイレ改装
オール電化 配管引き換え
下水道接続 EX:アルミカーポート

工事費 800万円
工期 約90日
施工時期 平成26年11月26日~
リフォームの種類 中古住宅

まずは雨漏りの調査から

2014年09月28日

まず雨漏りの調査。いくつかのお部屋の天井に雨漏れの跡がありました。早速瓦の調査を実施したところ、入母屋部分、隅棟部分のナンバン※がなくなっていました。

※ナンバン=南蛮漆喰と言い、土と漆喰がまざっているようなもので雨に強くひび割れにくい特徴があり棟瓦の下部の防水材として使用されています。

床下の配管と水廻りの調査

2014年09月28日

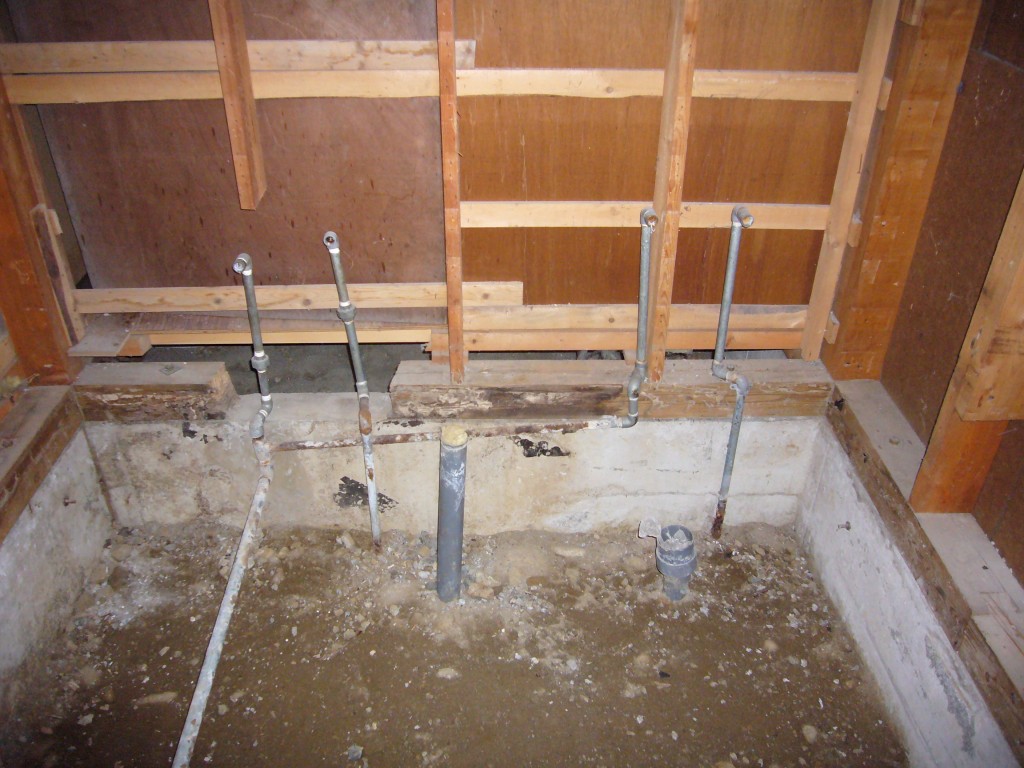

脱衣室の床がフカフカであったため、階段下の収納庫から床下に入ることができました。ここで錆びた配管を発見!補修したあとが何か所かあります。水廻りの改装をご希望なので、この際、給水給湯配管は全部やり直すことにしました。

同時に白蟻の調査も実施いたしました。水漏れをおこしていたわりには白蟻はいませんでした。ホッとしますね。

水廻りは、最新の設備機器に交換させていただきます。浴室の換気乾燥暖房機はもうあたりまえの装備です。

主にお使いになるお部屋には断熱材の追加、サッシの交換を提案させていただきました。

光熱費を考えオール電化をご提案いたしました。200Vのエアコンをおすすめし北陸電力エルフナイト10プラス あったかVプラン(深夜電力を最大限活用できるプラン)です。

外装工事の着工

2014年11月29日

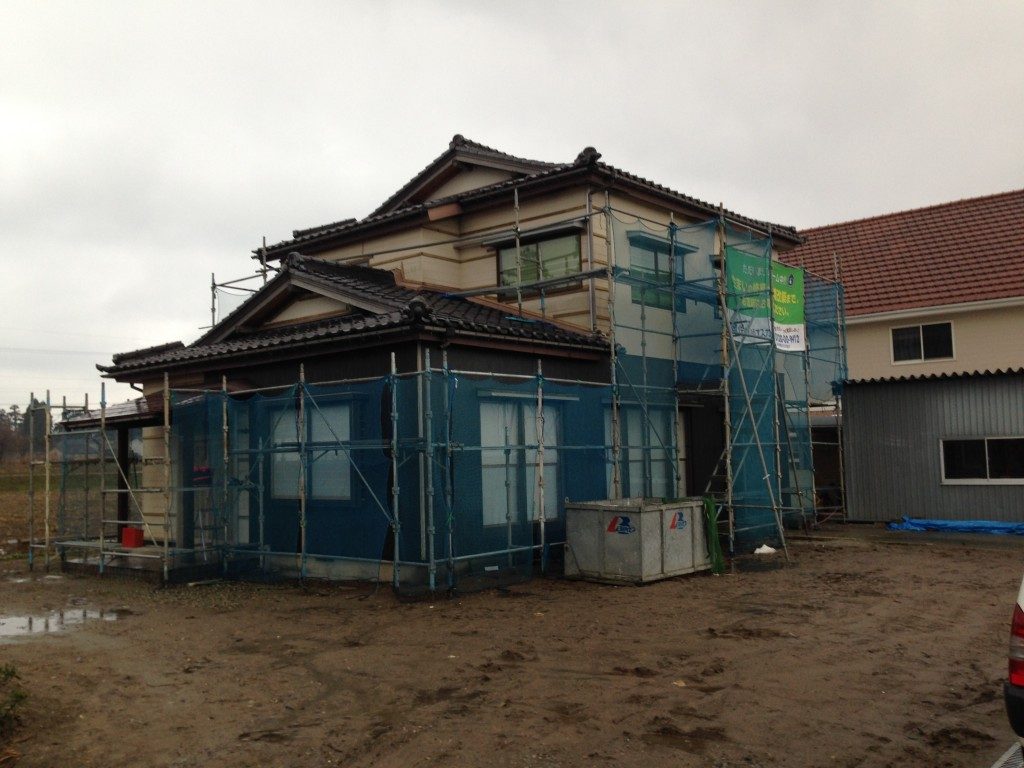

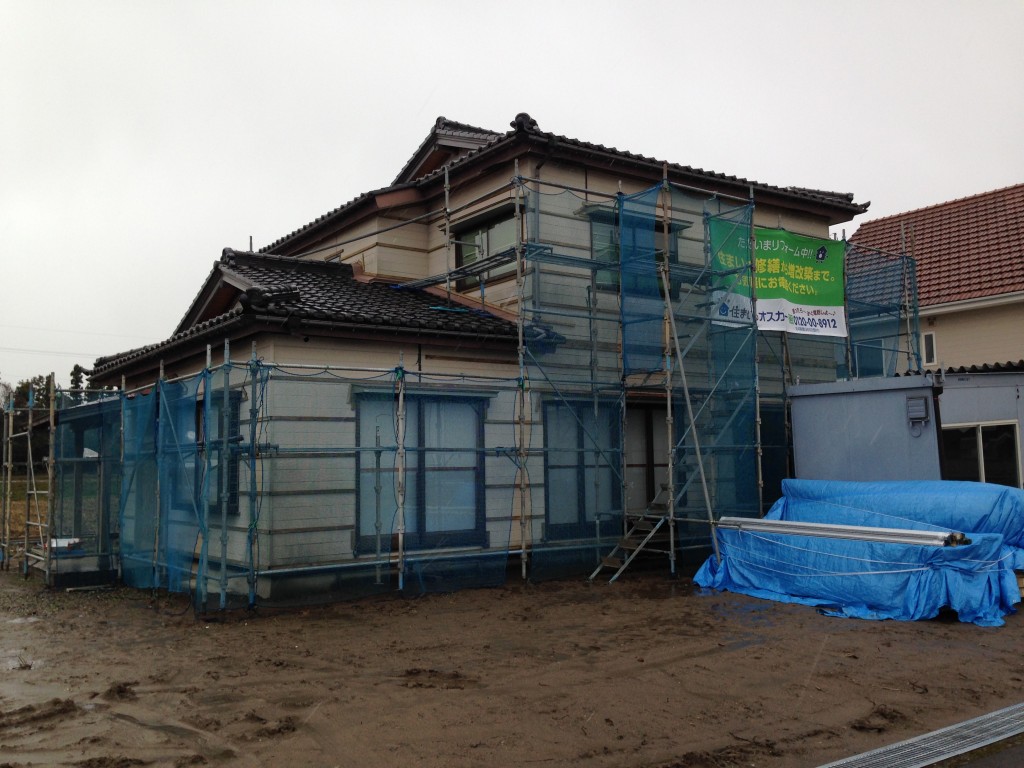

足場を組んでサイディング工事のスタートです。

サイディング下地には防蟻処理された通気胴縁を使います。

サイディング工事が進行中

2014年12月12日

外壁材にはサイディング・「はる・一番」の銘木柄Ⅱ「ホワイト」と「シャインブラック」を張分けすることになりました。

お客様の要望は古民家風。イメージパース図のように仕上げます。

住まいるオスカーのサイディング工事はこちらをご覧ください。>住まいるオスカーの外壁リフォーム実例へ

次回は解体です。

水廻りの解体

2014年12月18日

水廻りの解体を始めます。

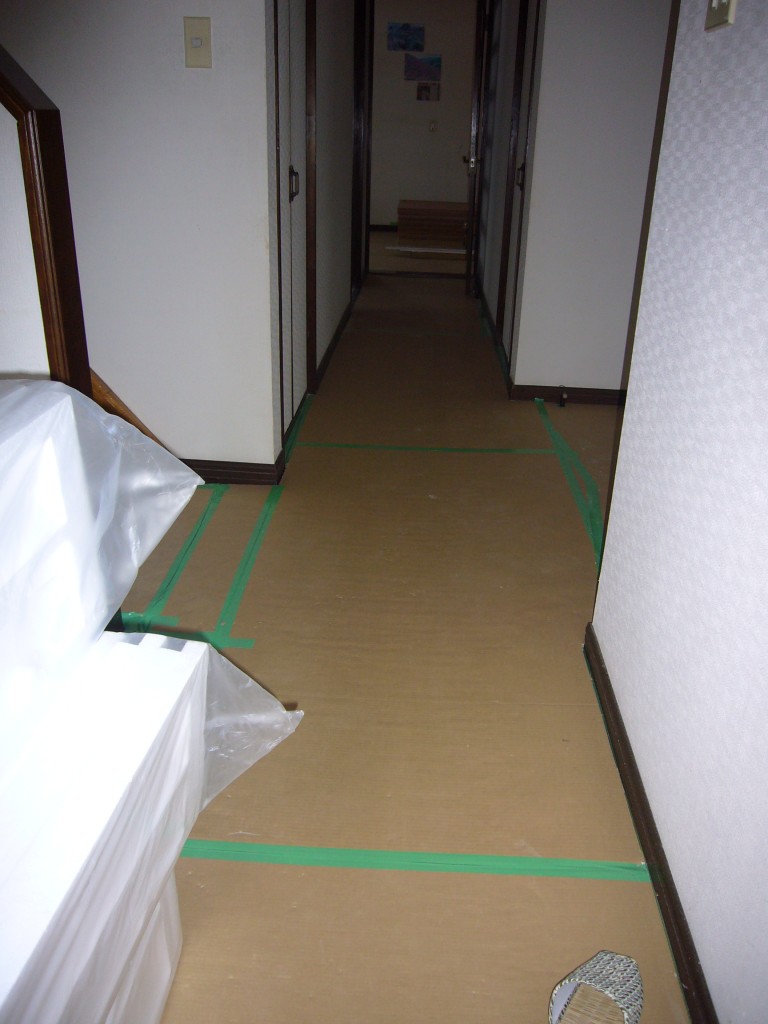

廃材の搬出は廊下から玄関を通ることになります。床養生をしっかり行ない傷を防ぎます。

浴室の解体。いないはずの蟻が・・・

2014年12月19日

浴室の解体を行いました。給水・給湯ともに鉄の配管が錆ています。給水配管はメーターから給湯は給湯機から全て交換します。

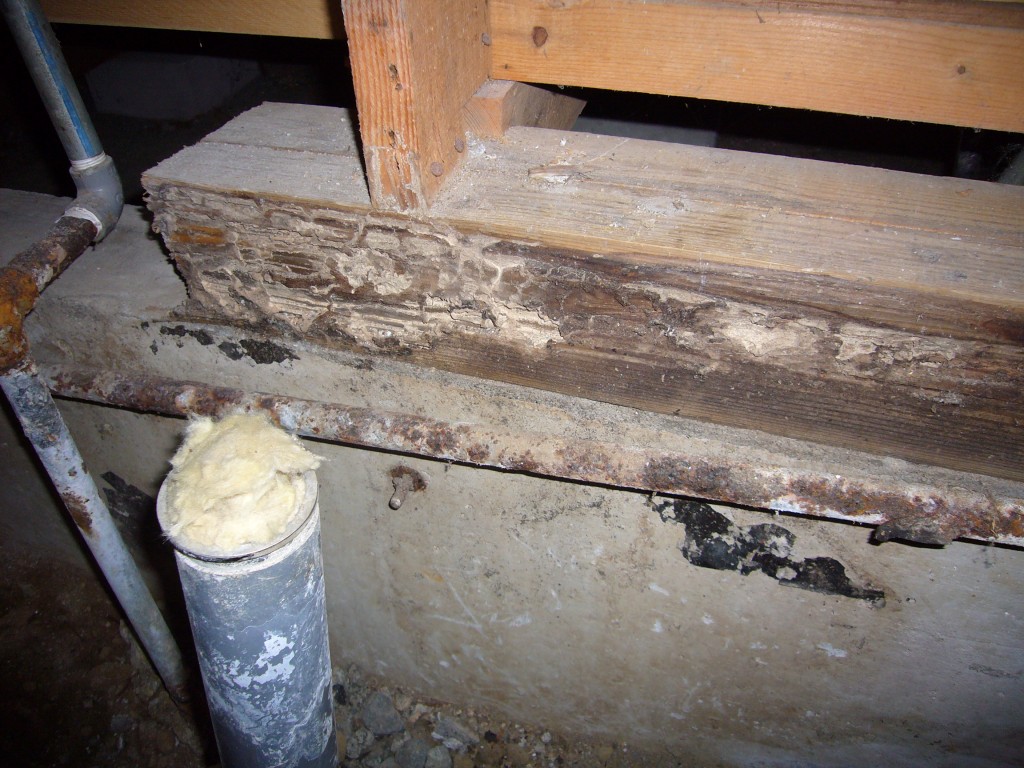

するとここで工事前の調査では発見できなかった白蟻が食べた跡が・・・。

事前の調査でも基礎に囲まれた浴室の内側では確認できませんでした。幸い現在、蟻はいないようですが、土台の表面が食われています。

防蟻処理を再度ご提案いたしました。

エピソード:家の断熱に有効な断熱サッシ

2015年01月09日

少し遅くなりましたが、明けましておめでとうございます。

正月そうそう大雪となりました。こんな寒い冬にも暖かく健康にすごしていただけるよう断熱サッシをおすすめしています。

住宅の熱の逃げが一番多いといわれるのが開口部つまりサッシ部分です。

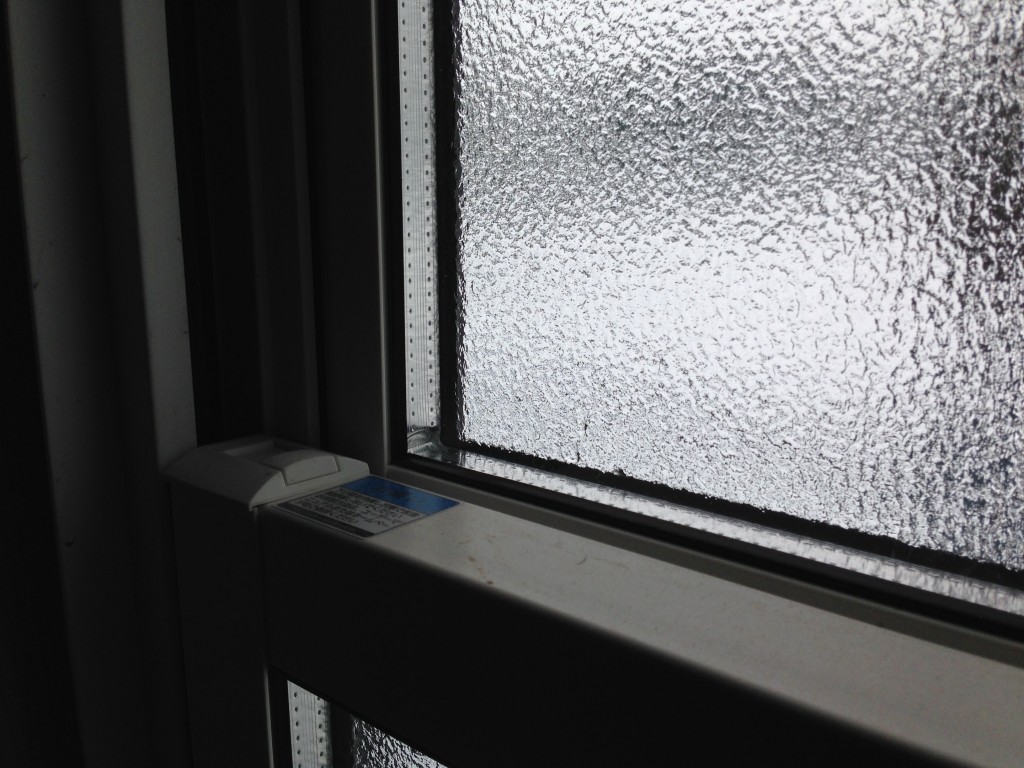

断熱サッシはガラスが複層(ガラス+空気+ガラス)になっている他に障子や枠の部分をアルミと樹脂の複合にすることにより障子、枠部分の結露を防いでいます。冷暖効率を向上させエネルギーの節約に一役かっています。*写真は上げ下げ窓

http://www.ykkap.co.jp/products/window/apsword/merit.asp

次回はお風呂の断熱です。

二階床のフロア貼り

2015年01月10日

今日は二階の床貼り工事です。

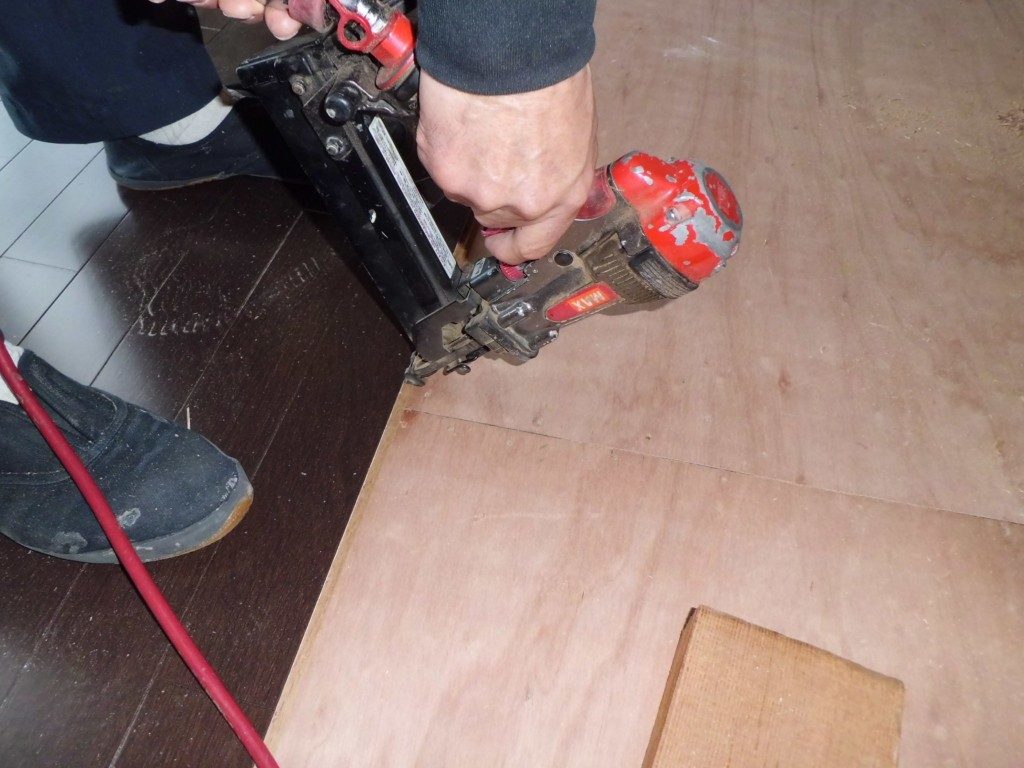

床貼りにはネイル(釘)と接着剤を併用します。専用工具通称「テッポウ」を用いネイルを打ちます。適切な圧力に調整し指定の角度(45~60°)で打ち込み、ネイルの頭が出過ぎていないか確認しながらの作業です。

床鳴りを起こさないために接着剤はかかせません。

フロア材は永大産業(株)ニューハイオークDX

浴室廻りの断熱材を入れる

2015年01月13日

浴室工事が進行中です。配管工事・土間打ちが終わり断熱材の施工です。

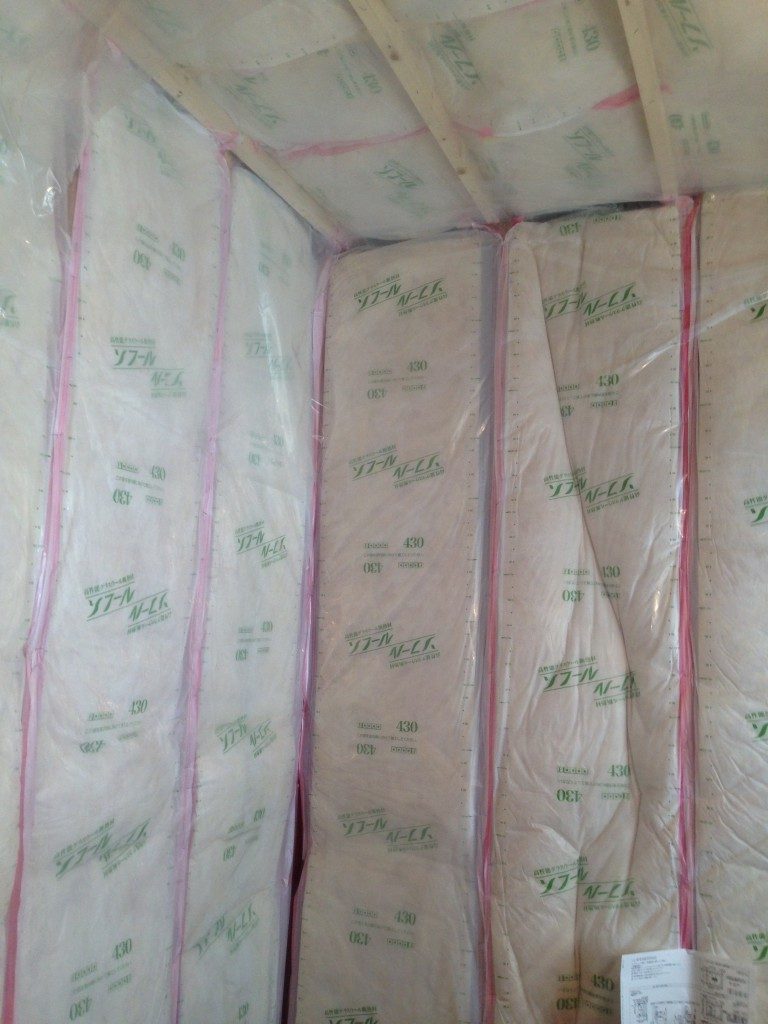

住まいるオスカーでは、浴室をより暖かくするためにシステムバスの壁面4方向と天井面にグラスウールを施工しています。グラスウールは施工性がよく隙間なく施工できます。

グラスウールについてはこちらをご覧ください。

臭いものには蓋?

2015年01月17日

排水配管が臭い訳ではないのですが、工事中は異物が落ちないようにテープで蓋をしています。

湿気も風通しよく

2015年01月20日

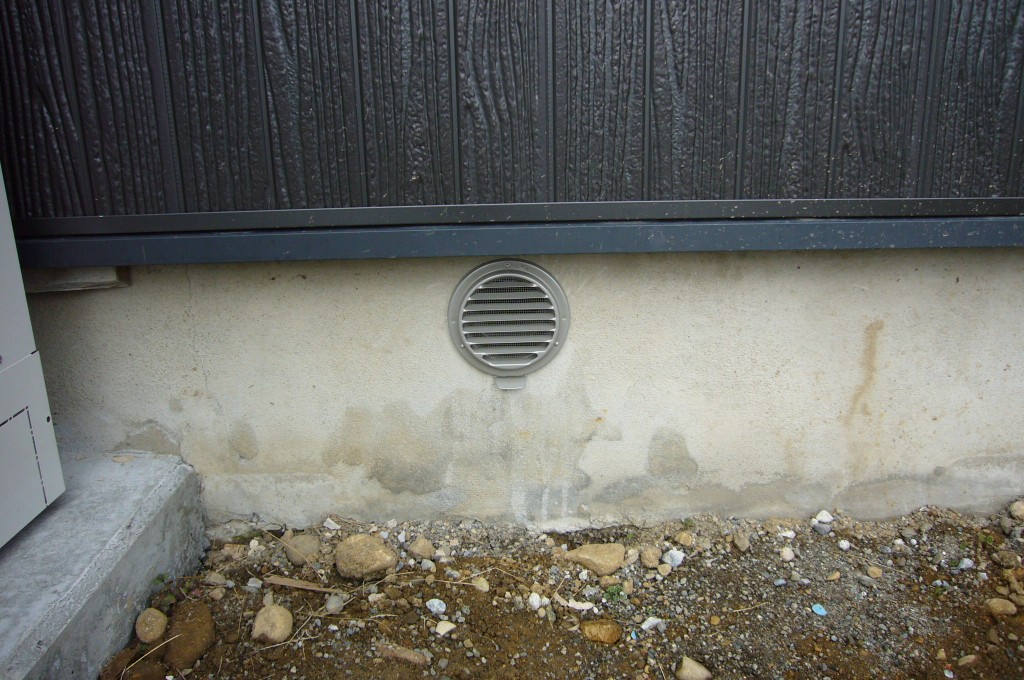

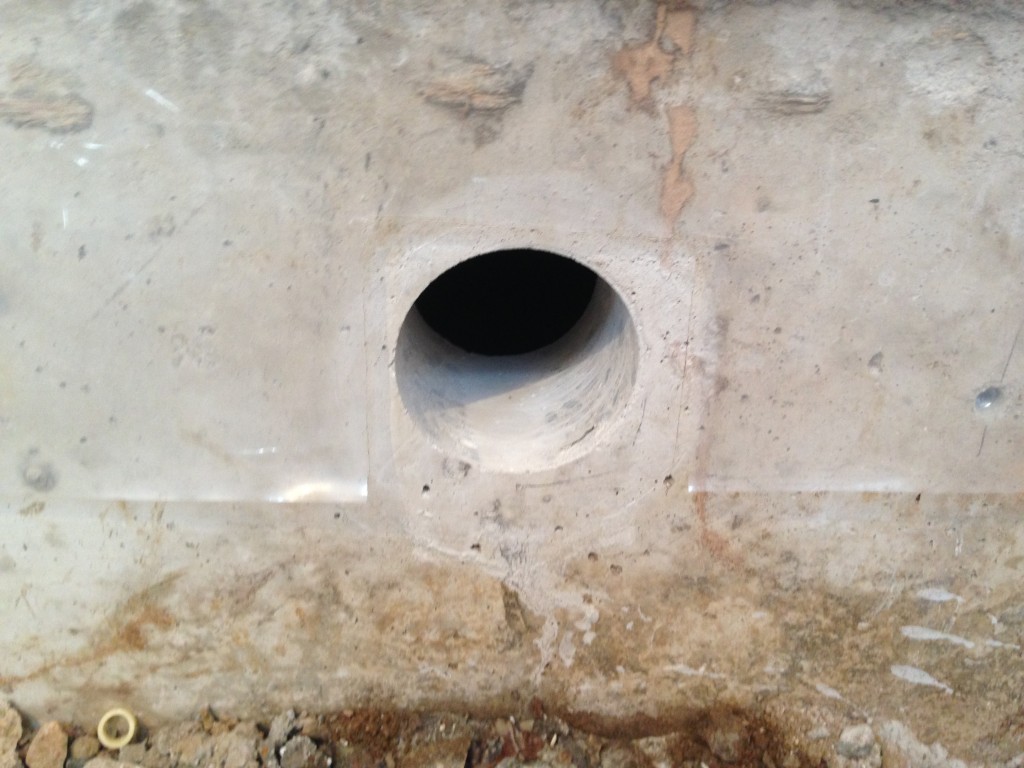

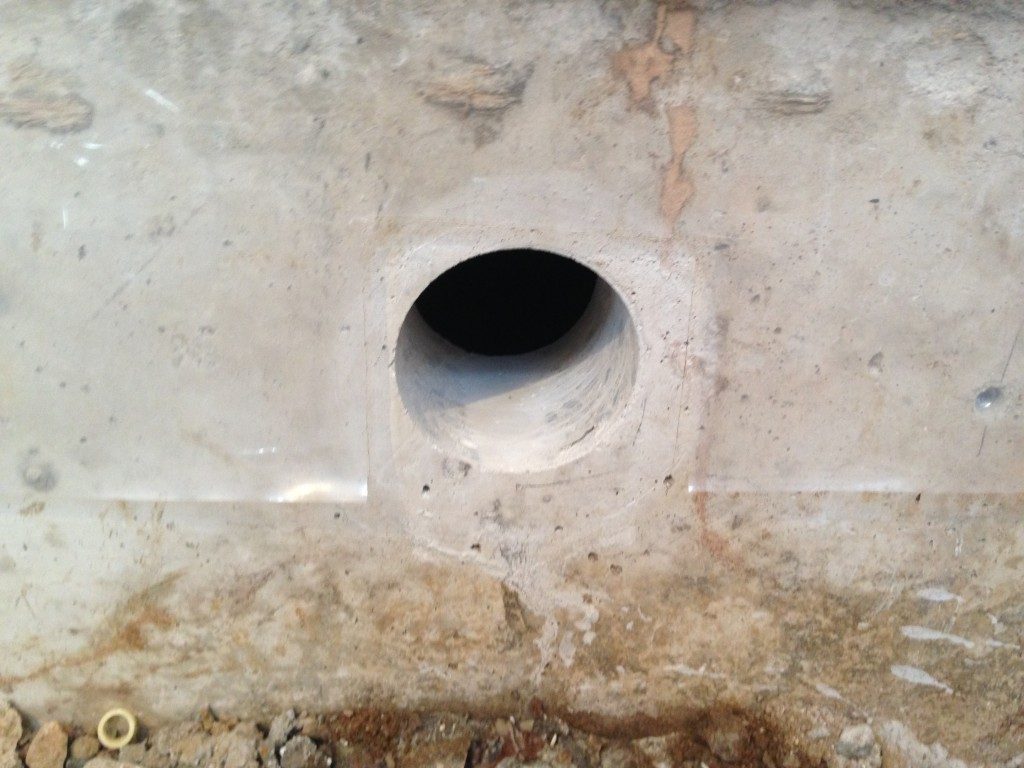

住まいるオスカーのシステムバス工事では、基礎に通気口を設け床下に湿気がこもらないように配慮しております。

システムバス「サザナ」を導入

2015年01月24日

システムバスを施工しました。今回採用したのは、TOTO「サザナ」です。

このシステムバスの床は柔らかくできていて素足に優しく、温かく感じます。

換気乾燥暖房機には、TOTO「三乾王」を装備しています。入浴前に暖房することによりヒートショックによる事故を防ぎます。また物干し竿もつけられ梅雨や冬の乾燥室としても活躍します。

住まいるオスカーのシステムバス工事はこちらからご覧ください。

まだまだ工事は続きます。

洗面脱衣室に新しい洗面台を

2015年01月26日

洗面脱衣室ではシャワーの無い洗面台を交換しました。ハウステック製ラ・バーボです。

シャワーカラン、三面鏡、そしてボールが大きいのがこの商品の特徴です。しかもお値打ち価格。

奥様こだわりの壁クロスの貼り分けも素敵です。やはりホワイトは清潔ですね!

エコキュートを導入

2015年02月24日

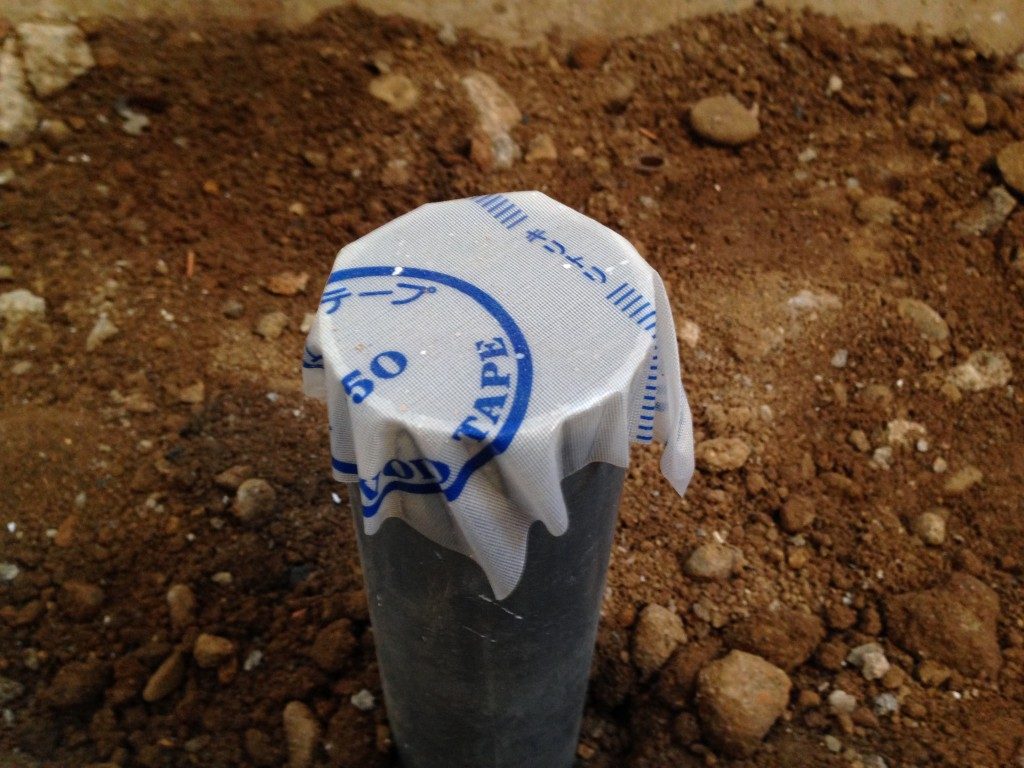

エコキュートを施工しました。ドレン排水(ホース)は埋設した配管にキャップを付けてから入れ込みます。念の為にコーキングをして抜けにくくします。

折板テラス

2015年02月25日

折板テラスを施工しました。落雪に強く冬にはかかせません。

【完工済】工事完了

2015年04月12日

4月に入り土間コンクリートを施工いたしました。

これをもって工事完了となり、お引越しの始まりです。

大変ありがとうございました。
